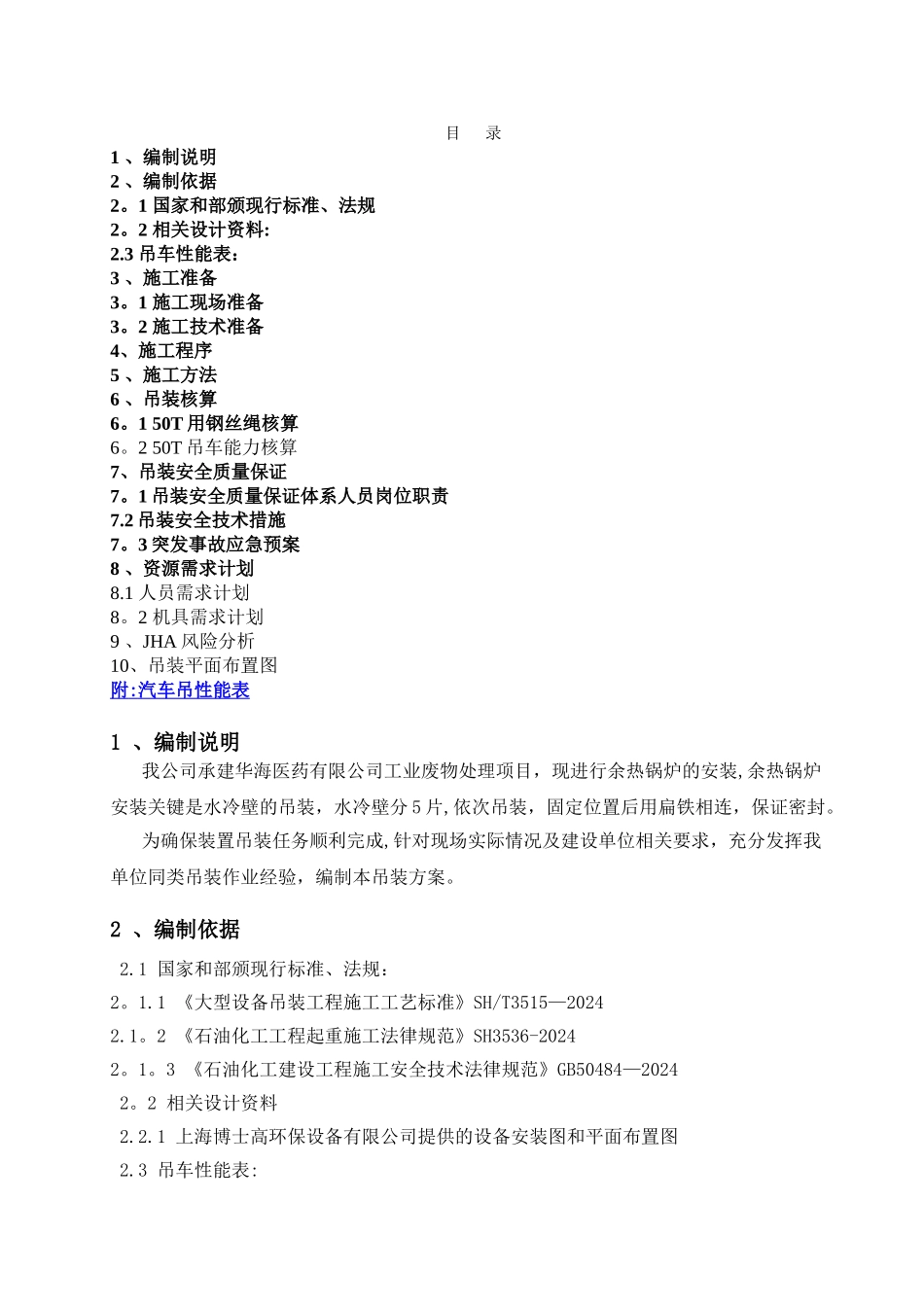

浙江华海药业股份有限公司 工业废物处理项目水冷壁吊装方案编 制: 审 核: 批 准:江苏唐电建设有限公司二○一五年六月目 录1 、编制说明2 、编制依据2。1 国家和部颁现行标准、法规2。2 相关设计资料:2.3 吊车性能表:3 、施工准备3。1 施工现场准备3。2 施工技术准备4、施工程序5 、施工方法6 、吊装核算6。1 50T 用钢丝绳核算6。2 50T 吊车能力核算7、吊装安全质量保证7。1 吊装安全质量保证体系人员岗位职责7.2 吊装安全技术措施7。3 突发事故应急预案8 、资源需求计划8.1 人员需求计划8。2 机具需求计划9 、JHA 风险分析10、吊装平面布置图附 : 汽车吊性能表 1 、编制说明我公司承建华海医药有限公司工业废物处理项目,现进行余热锅炉的安装,余热锅炉安装关键是水冷壁的吊装,水冷壁分 5 片,依次吊装,固定位置后用扁铁相连,保证密封。为确保装置吊装任务顺利完成,针对现场实际情况及建设单位相关要求,充分发挥我单位同类吊装作业经验,编制本吊装方案。2 、编制依据2.1 国家和部颁现行标准、法规:2。1.1 《大型设备吊装工程施工工艺标准》SH/T3515—20242.1。2 《石油化工工程起重施工法律规范》SH3536-20242。1。3 《石油化工建设工程施工安全技术法律规范》GB50484—20242。2 相关设计资料2.2.1 上海博士高环保设备有限公司提供的设备安装图和平面布置图2.3 吊车性能表:2。3.1 《吊车性能表》3 、施工准备3。1 施工现场准备3。1.1。 施工作业人员到位,各组织机构体系人员完善,职责明确.3。1。2. 施工现场水、电接通。3.1.3。 吊装区域地面处理工作完毕,强度满足施工作业要求。勘察、疏通吊车进车道路,确保道路平整、坚实、畅通。3。1。4。 吊车等机具到位,且工况良好.3.1。5。 施工所需吊索具、材料等均已到位,并经检查合格,允许使用。3.1。6. 吊装区域防护措施准备完毕:如区域围护、安全警戒标志等。3。2 施工技术准备3。2。1。 吊装方案编制完毕,并通过公司、总包、业主等相关部门审核批准。3。2。2。 吊装作业施工技术交底编制完毕,并已发放到各施工班组。组织施工人员技术交底会,明确相关人员职责。4、 施工程序吊车进场站车吊装前检查试吊正式吊装设备就位吊车摘钩场地清理吊装结束5 、施工方法先进行水冷壁集箱焊接,组成整体,总计 5 片,两侧面约重 13 吨,中间 3 片约重 7 吨。(1)设备吊装参数如下:设备位号/名称规格尺寸(R×L)本体重量钩索重量...
