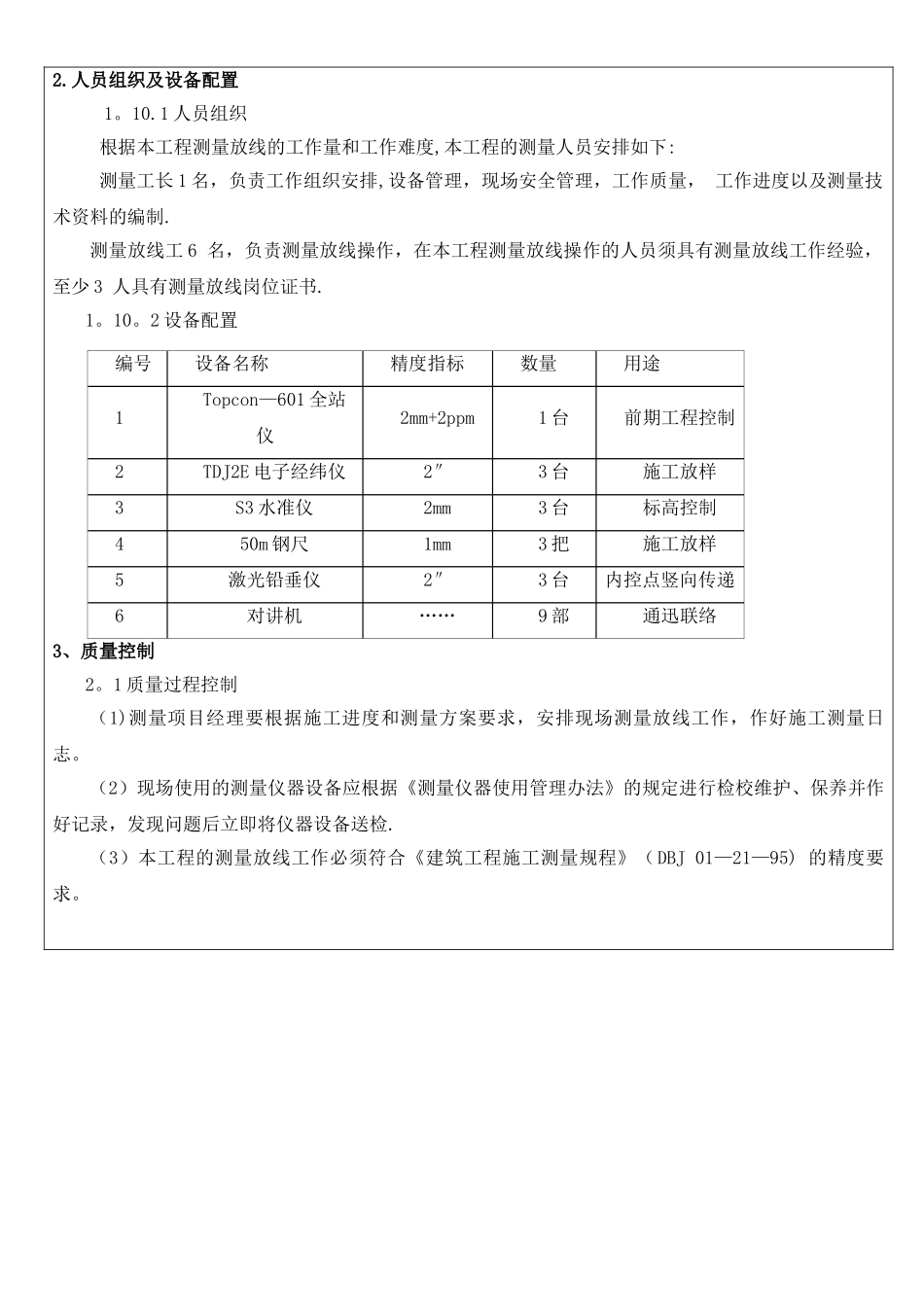

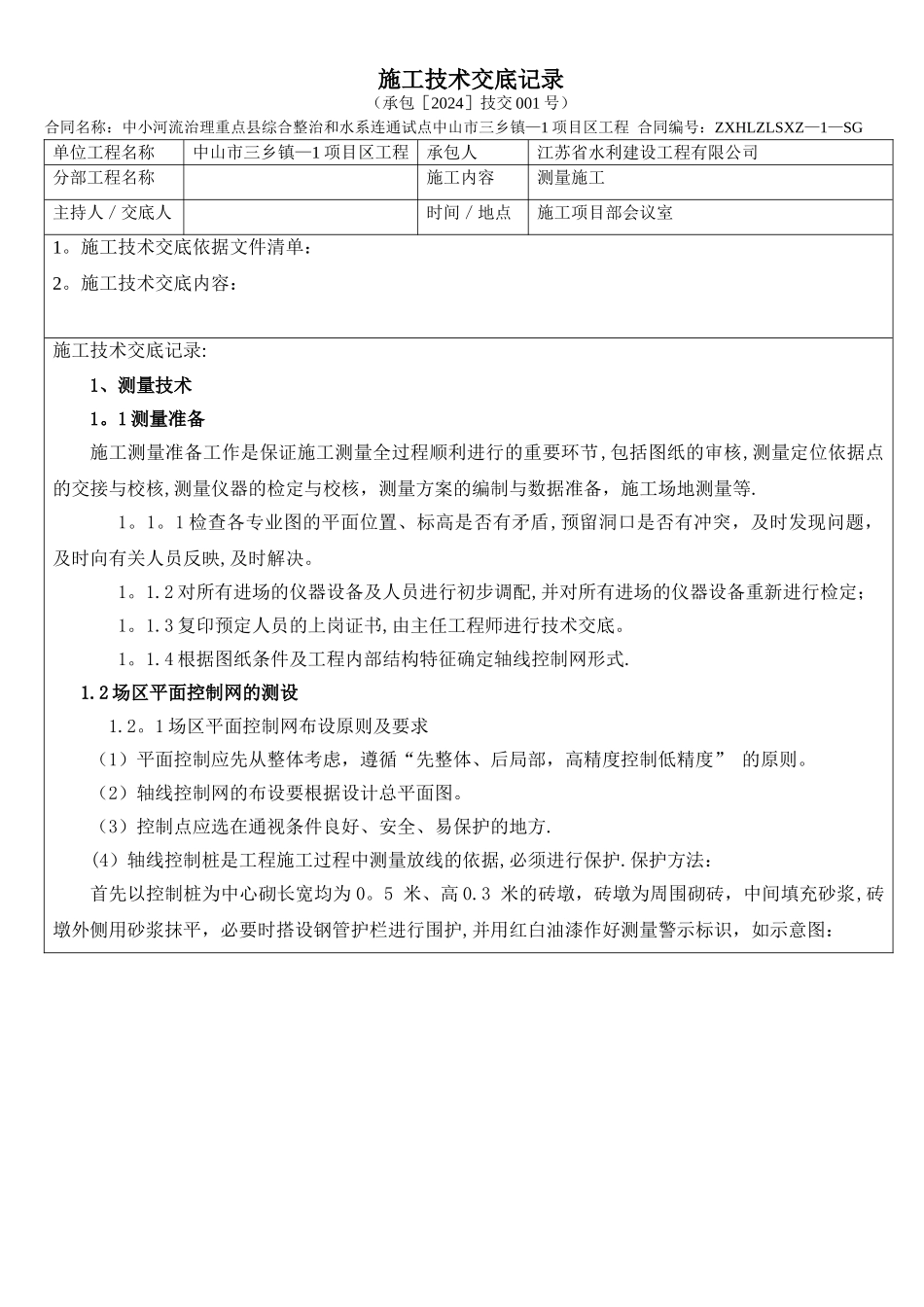

施工技术交底记录(承包[2024]技交 001 号)合同名称:中小河流治理重点县综合整治和水系连通试点中山市三乡镇—1 项目区工程 合同编号:ZXHLZLSXZ—1—SG单位工程名称中山市三乡镇—1 项目区工程承包人江苏省水利建设工程有限公司分部工程名称施工内容测量施工主持人/交底人时间/地点施工项目部会议室1
施工技术交底依据文件清单:2
施工技术交底内容:施工技术交底记录:1、测量技术 1
1 测量准备施工测量准备工作是保证施工测量全过程顺利进行的重要环节,包括图纸的审核,测量定位依据点的交接与校核,测量仪器的检定与校核,测量方案的编制与数据准备,施工场地测量等
1 检查各专业图的平面位置、标高是否有矛盾,预留洞口是否有冲突,及时发现问题,及时向有关人员反映,及时解决
2 对所有进场的仪器设备及人员进行初步调配,并对所有进场的仪器设备重新进行检定; 1
3 复印预定人员的上岗证书,由主任工程师进行技术交底
4 根据图纸条件及工程内部结构特征确定轴线控制网形式
2 场区平面控制网的测设1
1 场区平面控制网布设原则及要求(1)平面控制应先从整体考虑,遵循“先整体、后局部,高精度控制低精度” 的原则
(2)轴线控制网的布设要根据设计总平面图
(3)控制点应选在通视条件良好、安全、易保护的地方
(4)轴线控制桩是工程施工过程中测量放线的依据,必须进行保护
保护方法: 首先以控制桩为中心砌长宽均为 0
5 米、高 0
3 米的砖墩,砖墩为周围砌砖,中间填充砂浆,砖墩外侧用砂浆抹平,必要时搭设钢管护栏进行围护,并用红白油漆作好测量警示标识,如示意图:1
2 平面控制网的布设根据本工程的结构形式和特点,建立二级平面控制网来控制工程的整体施工
首级控制采纳建筑方格网;再根据建筑方格网加密成各单体的建筑物平面控制网,作为二级控制
两控制网等级均确
