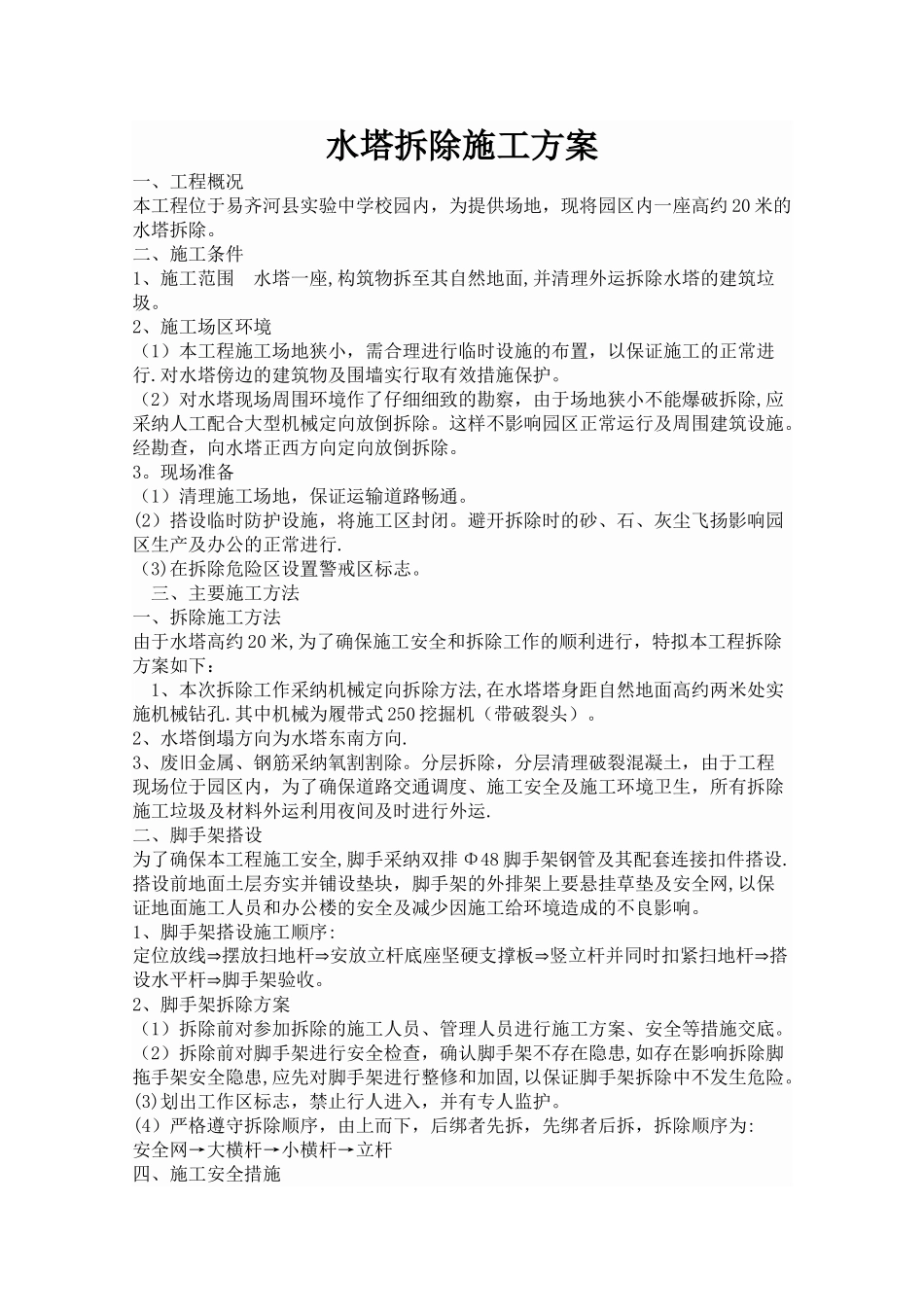

水塔拆除施工方案一、工程概况本工程位于易齐河县实验中学校园内,为提供场地,现将园区内一座高约 20 米的水塔拆除
二、施工条件1、施工范围 水塔一座,构筑物拆至其自然地面,并清理外运拆除水塔的建筑垃圾
2、施工场区环境(1)本工程施工场地狭小,需合理进行临时设施的布置,以保证施工的正常进行
对水塔傍边的建筑物及围墙实行取有效措施保护
(2)对水塔现场周围环境作了仔细细致的勘察,由于场地狭小不能爆破拆除,应采纳人工配合大型机械定向放倒拆除
这样不影响园区正常运行及周围建筑设施
经勘查,向水塔正西方向定向放倒拆除
现场准备 (1)清理施工场地,保证运输道路畅通
(2)搭设临时防护设施,将施工区封闭
避开拆除时的砂、石、灰尘飞扬影响园区生产及办公的正常进行
(3)在拆除危险区设置警戒区标志
三、主要施工方法一、拆除施工方法由于水塔高约 20 米,为了确保施工安全和拆除工作的顺利进行,特拟本工程拆除方案如下: 1、本次拆除工作采纳机械定向拆除方法,在水塔塔身距自然地面高约两米处实施机械钻孔
其中机械为履带式 250 挖掘机(带破裂头)
2、水塔倒塌方向为水塔东南方向
3、废旧金属、钢筋采纳氧割割除
分层拆除,分层清理破裂混凝土,由于工程现场位于园区内,为了确保道路交通调度、施工安全及施工环境卫生,所有拆除施工垃圾及材料外运利用夜间及时进行外运
二、脚手架搭设 为了确保本工程施工安全,脚手采纳双排 Φ48 脚手架钢管及其配套连接扣件搭设
搭设前地面土层夯实并铺设垫块,脚手架的外排架上要悬挂草垫及安全网,以保证地面施工人员和办公楼的安全及减少因施工给环境造成的不良影响
1、脚手架搭设施工顺序:定位放线摆放扫地杆安放立杆底座坚硬支撑板竖立杆并同时扣紧扫地杆搭设水平杆脚手架验收
2、脚手架拆除方案(1)拆除前对参加拆除的施工人员、管理人员进行施工方案、安全等措施交底
