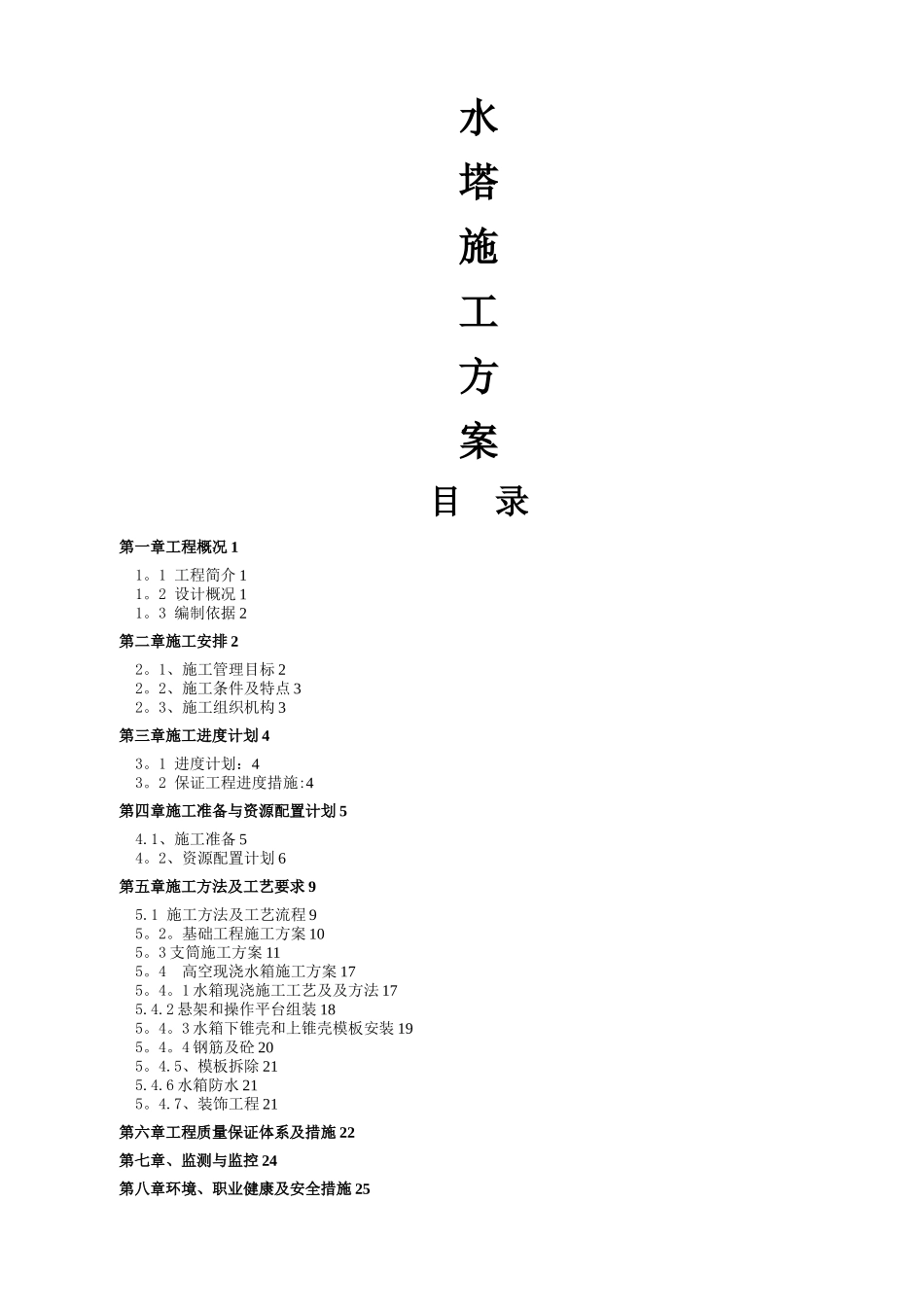

水塔施工方案目 录第一章工程概况 11
1 工程简介 11
2 设计概况 11
3 编制依据 2第二章施工安排 22
1、施工管理目标 22
2、施工条件及特点 32
3、施工组织机构 3第三章施工进度计划 43
1 进度计划:43
2 保证工程进度措施:4第四章施工准备与资源配置计划 54
1、施工准备 54
2、资源配置计划 6第五章施工方法及工艺要求 95
1 施工方法及工艺流程 95
基础工程施工方案 105
3 支筒施工方案 115
4 高空现浇水箱施工方案 175
1 水箱现浇施工工艺及及方法 175
2 悬架和操作平台组装 185
3 水箱下锥壳和上锥壳模板安装 195
4 钢筋及砼 205
5、模板拆除 215
6 水箱防水 215

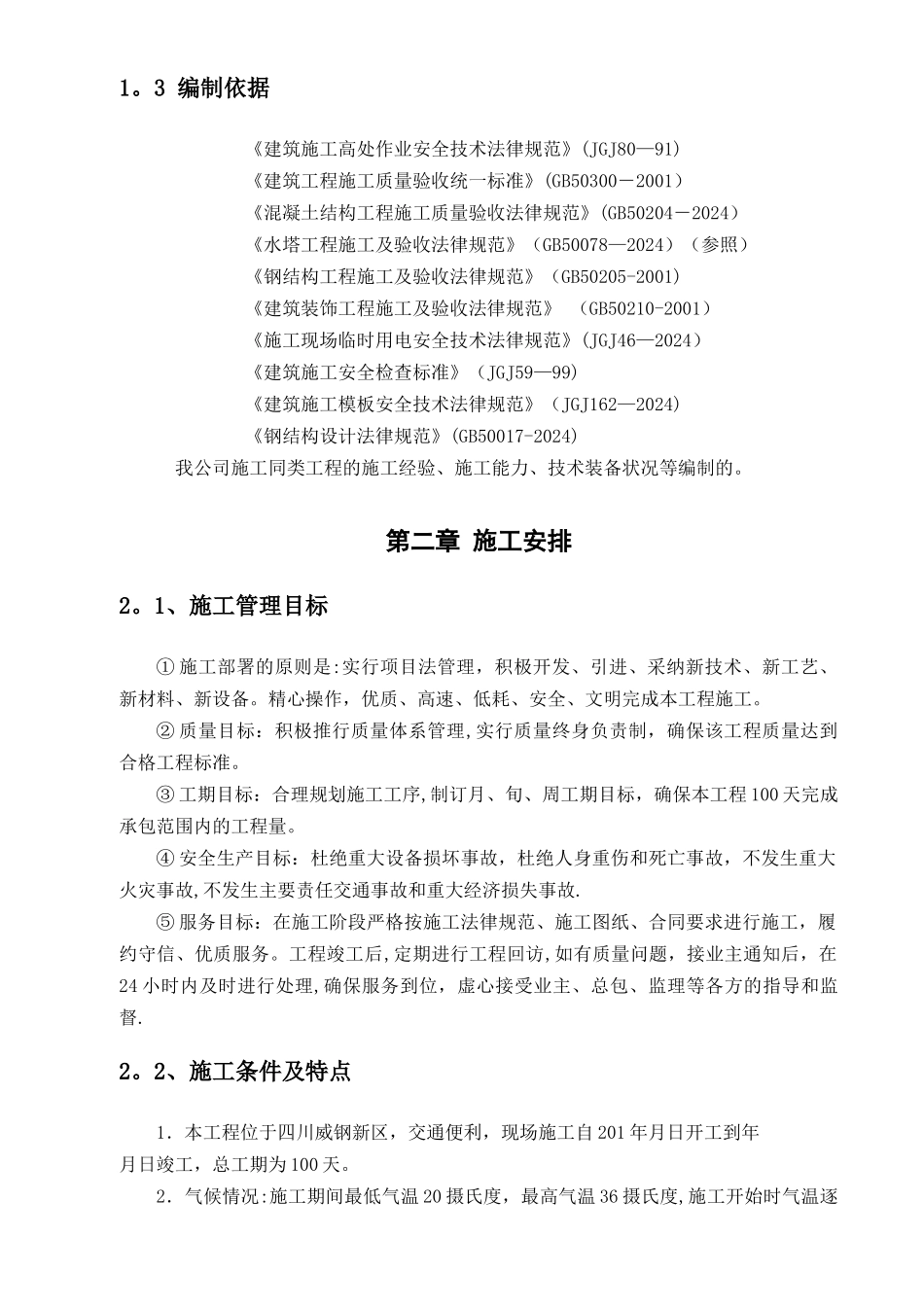

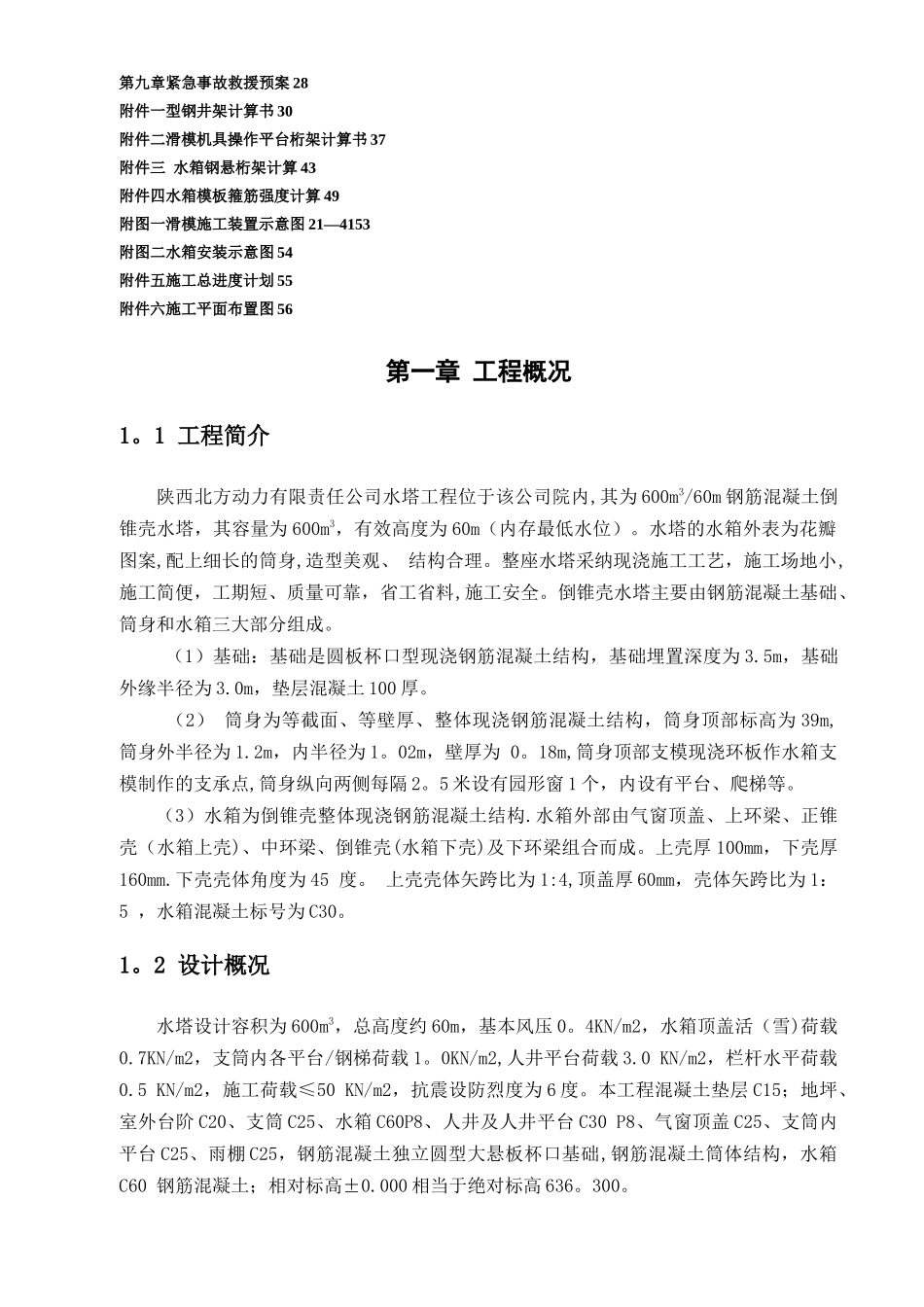

7、装饰工程 21第六章工程质量保证体系及措施 22第七章、监测与监控 24第八章环境、职业健康及安全措施 25第九章紧急事故救援预案 28附件一型钢井架计算书 30附件二滑模机具操作平台桁架计算书 37附件三 水箱钢悬桁架计算 43附件四水箱模板箍筋强度计算 49附图一滑模施工装置示意图 21—4153附图二水箱安装示意图 54附件五施工总进度计划 55附件六施工平面布置图 56第一章 工程概况1
1 工程简介陕西北方动力有限责任公司水塔工程位于该公司院内,其为 600m3/60m 钢筋混凝土倒锥壳水塔,其容量为 600m3,有效高度为 60m(内存最低水位)
水塔的水箱外表为花瓣图案,配上细长的筒身,造型美观、 结构合理
整座水塔采纳现浇施工工艺,施工场地小,施工简便,工期短、质量可靠,省工省料,施工安全
倒锥壳水塔主要由钢筋混凝土基础、筒身和水箱三大部分组成
(1)基础:基础是圆板杯口型现浇钢筋混凝土结构,基础埋置深度为 3
5m,基础外缘半径为 3
0m,垫层混凝土 100 厚
