郑州市 G107 辅道与连霍高速互通式立交桥新建项目——水泥土作业指导书编制: 审核: 批准: 中国中铁四局第四工程有限公司郑连互通项目部2024 年1
范围适用于所有台背回填路段
施工方法水泥土换填场地必须进行平整处理,基面上所有的浮土、杂物等清除,在平整好的工作面上设指示桩,进行高程测量
在指示桩上用红漆标出底基层的高程和松铺顶面位置
根据水泥换填土层的厚度和土的干容重、含水率及水泥掺量,现场换算需要水泥袋数
现场测出土样的干容重,计算出单位体积土料水泥掺量,场外集中拌制
以 15%水泥土为例:采纳装载机过磅秤测出一铲土料的重量(例:3200kg),通过试验测出土料的含水率为 20%,水泥与土质量比为 15:100,每袋水泥重量为 50kg,计算一铲土料需水泥用量,计算过程如下:3200÷(1+20%)=2666
672666
15=400(kg)400÷50=8(袋)
12%水泥土计算方法相同
铺料采纳进占法铺料,便于平仓机跟进平整和运料车辆行驶
摊铺宽度应超出设计水泥土换填线 50cm,铺料厚度由测量人员监控
平料主要采纳平仓机平料,若边角处平仓机不能到达的部位则采纳人工整平,使其达到满足要求的厚度和平整度,并进一步采纳水准仪检测铺层厚度,保证铺料厚度符合要求
夯实水泥土平料完成后及时进行夯实,夯实采纳 80 型蛙式夯土机逐排套打,排间搭接长度不小于 20cm
取样每层水泥土夯实完成后,按法律规范要求进行取样,压实度达到设计要求后再进行下一层施工

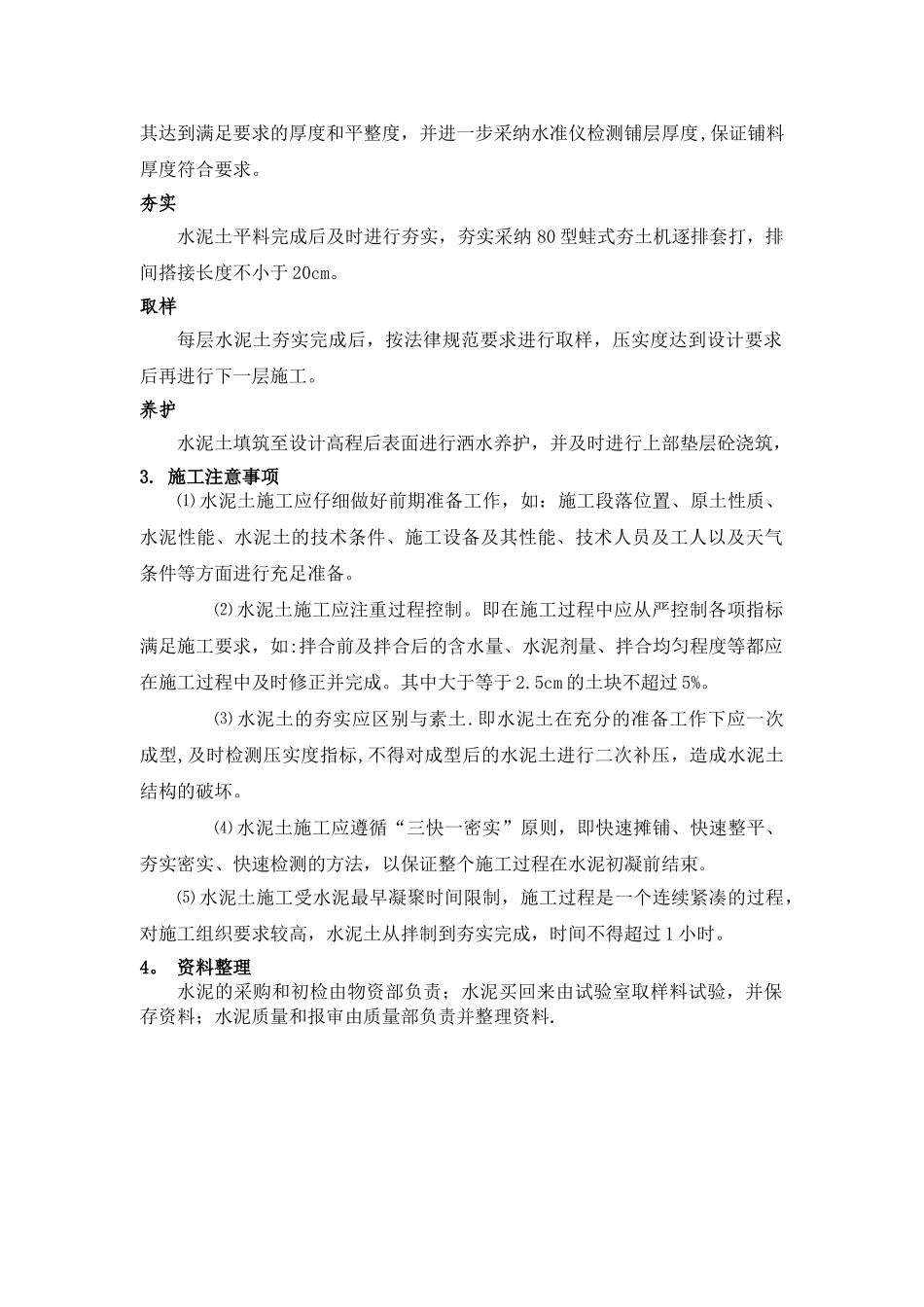

养护水泥土填筑至设计高程后表面进行洒水养护,并及时进行上部垫层砼浇筑,3
施工注意事项⑴ 水泥土施工应仔细做好前期准备工作,如:施工段落位置、原土性质、水泥性能、水泥土的技术条件、施工设备及其性能、技术人员及工人以及天气条件等方面进行充足准备
⑵ 水泥土施工应注重过程控制
即在施工过程中应从严控制各
