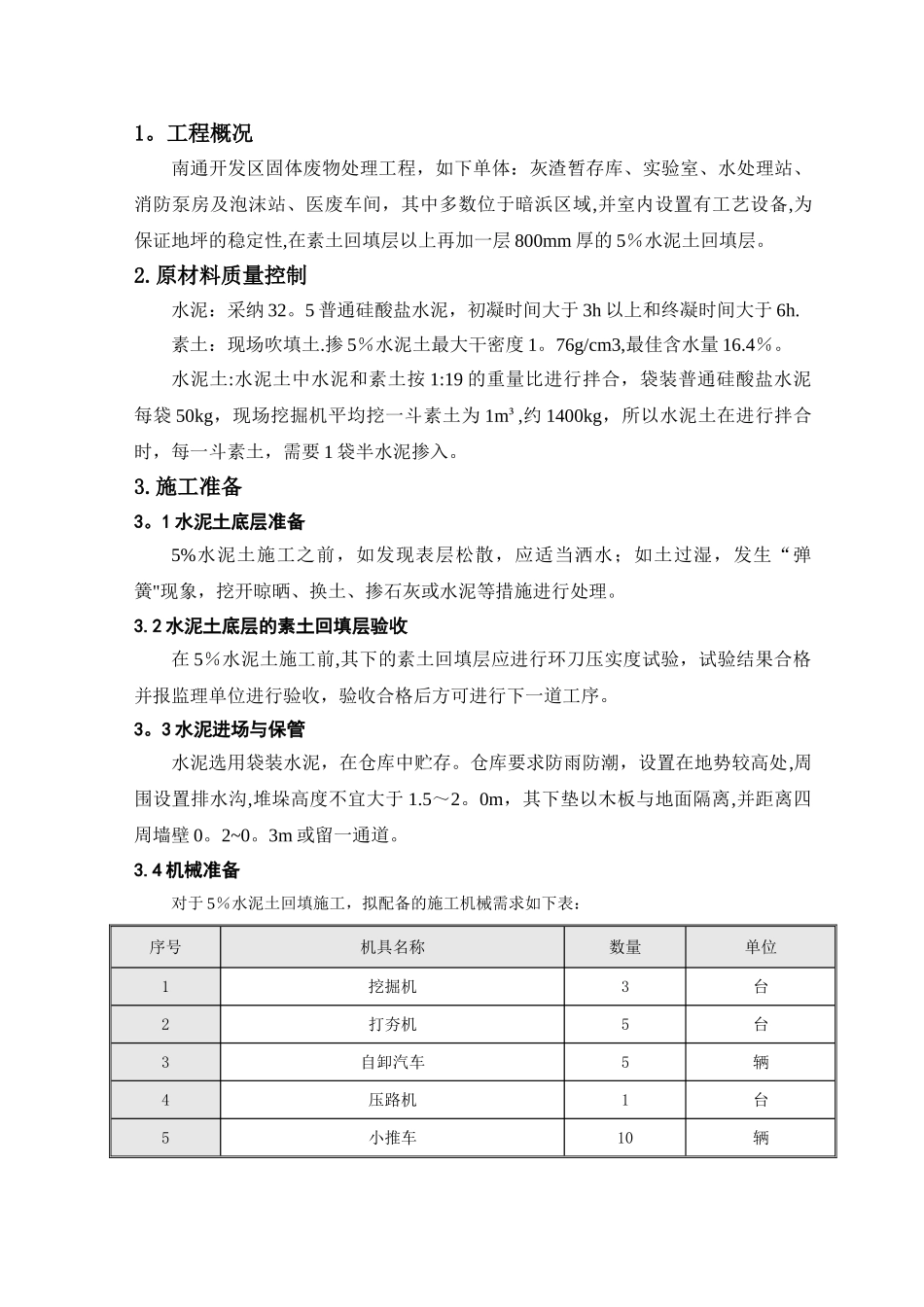

工程概况南通开发区固体废物处理工程,如下单体:灰渣暂存库、实验室、水处理站、消防泵房及泡沫站、医废车间,其中多数位于暗浜区域,并室内设置有工艺设备,为保证地坪的稳定性,在素土回填层以上再加一层 800mm 厚的 5%水泥土回填层
原材料质量控制水泥:采纳 32
5 普通硅酸盐水泥,初凝时间大于 3h 以上和终凝时间大于 6h
素土:现场吹填土
掺 5%水泥土最大干密度 1
76g/cm3,最佳含水量 16
水泥土:水泥土中水泥和素土按 1:19 的重量比进行拌合,袋装普通硅酸盐水泥每袋 50kg,现场挖掘机平均挖一斗素土为 1m³,约 1400kg,所以水泥土在进行拌合时,每一斗素土,需要 1 袋半水泥掺入
1 水泥土底层准备5%水泥土施工之前,如发现表层松散,应适当洒水;如土过湿,发生“弹簧"现象,挖开晾晒、换土、掺石灰或水泥等措施进行处理
2 水泥土底层的素土回填层验收在 5%水泥土施工前,其下的素土回填层应进行环刀压实度试验,试验结果合格并报监理单位进行验收,验收合格后方可进行下一道工序
3 水泥进场与保管水泥选用袋装水泥,在仓库中贮存
仓库要求防雨防潮,设置在地势较高处,周围设置排水沟,堆垛高度不宜大于 1
0m,其下垫以木板与地面隔离,并距离四周墙壁 0
3m 或留一通道

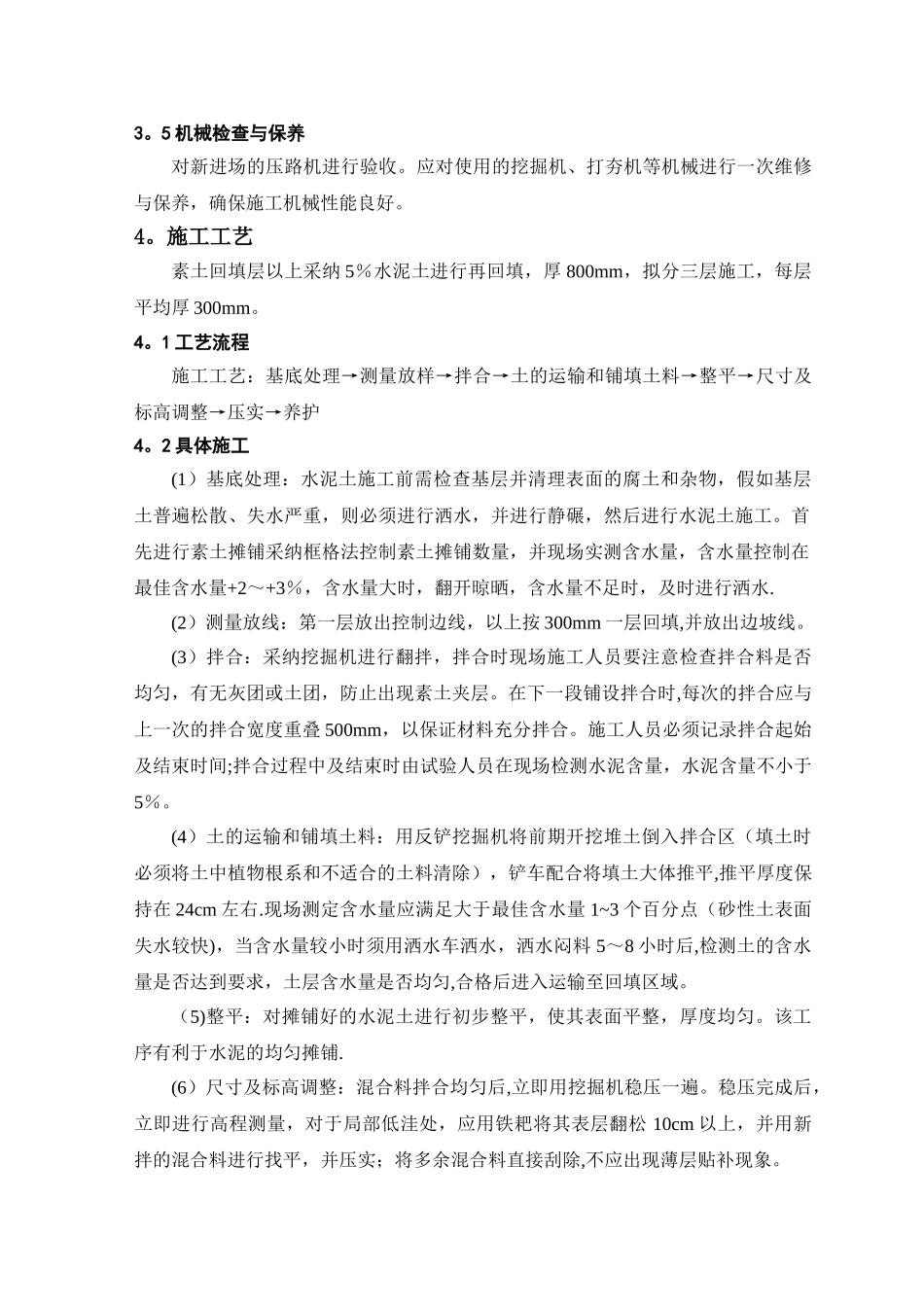

4 机械准备对于 5%水泥土回填施工,拟配备的施工机械需求如下表:序号机具名称数量单位1挖掘机3台2打夯机5台3自卸汽车5辆4压
