嘉闵高架北延伸段 JMB1-5标段工程水泥搅拌桩夜间施工方案编制人: 审核人: 编制单位:上海建工集团股份有限公司嘉闵高架 JMB1—5 标工程项目经理部编制日期: 2024 年 8 月 20 日目录一、目的 1二、夜间作业时间 1 三、职责 1 四、一般要求 1 五、夜间施工管理措施 1 六、施工质量控制 2 七、夜间施工主要安全技术措施 3 八、安全保证措施 3 九、夜间施工的环境保护措施 3 十、夜间施工安全应急保障措施 3 1 、夜间施工照明及应急保障 3 2 、监护人员安排 4 3 、异常情况处理 4 水泥搅拌桩夜间施工方案为加强水泥搅拌桩施工现场安全生产管理、文明管理、保障施工人员人身安全和做到不扰民,根据施工现场实际情况,特编制夜间施工专项方案
一、目的规定 JMB1-5 标水泥搅拌桩工程夜间作业的工作程序,对夜间作业的准备及检查程序作出指导,确保水泥搅拌桩工程夜间施工的安全

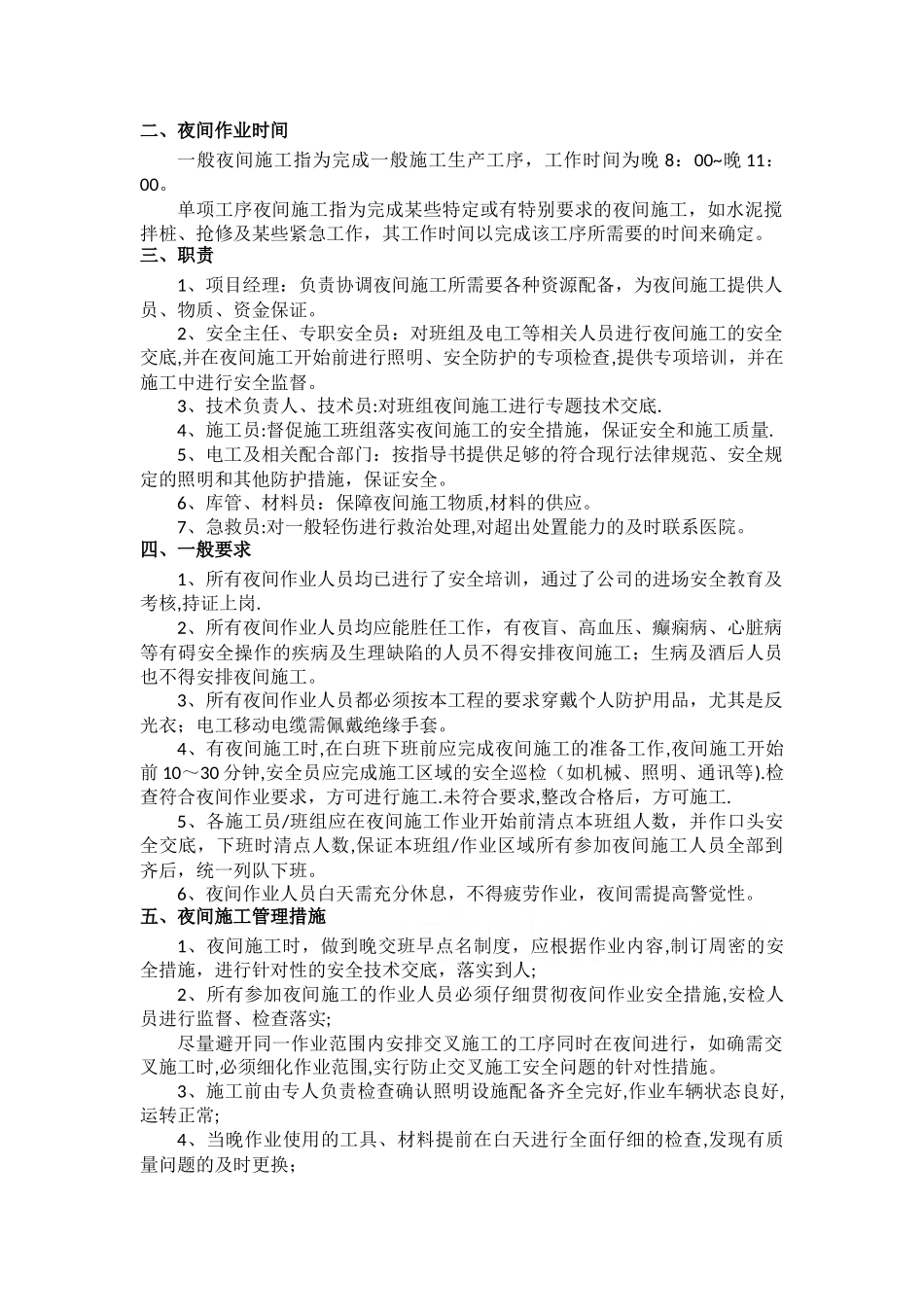

二、夜间作业时间一般夜间施工指为完成一般施工生产工序,工作时间为晚 8:00~晚 11:00
单项工序夜间施工指为完成某些特定或有特别要求的夜间施工,如水泥搅拌桩、抢修及某些紧急工作,其工作时间以完成该工序所需要的时间来确定
三、职责1、项目经理:负责协调夜间施工所需要各种资源配备,为夜间施工提供人员、物质、资金保证
2、安全主任、专职安全员:对班组及电工等相关人员进行夜间施工的安全交底,并在夜间施工开始前进行照明、安全防护的专项检查,提供专项培训,并在施工中进行安全监督
3、技术负责人、技术员:对班组夜间施工进行专题技术交底
4、施工员:督促施工班组落实夜间施工的安全措施,保证安全和施工质量
5、电工及相关配合部门:按指导书提供足够的符合现行法律规范、安全规定的照明和其他防护措施,保证安全
6、库管、材料员:保障夜间施工物质,材料的供应
7、急救员:对一般轻伤进行救治处理,对超出处置能
