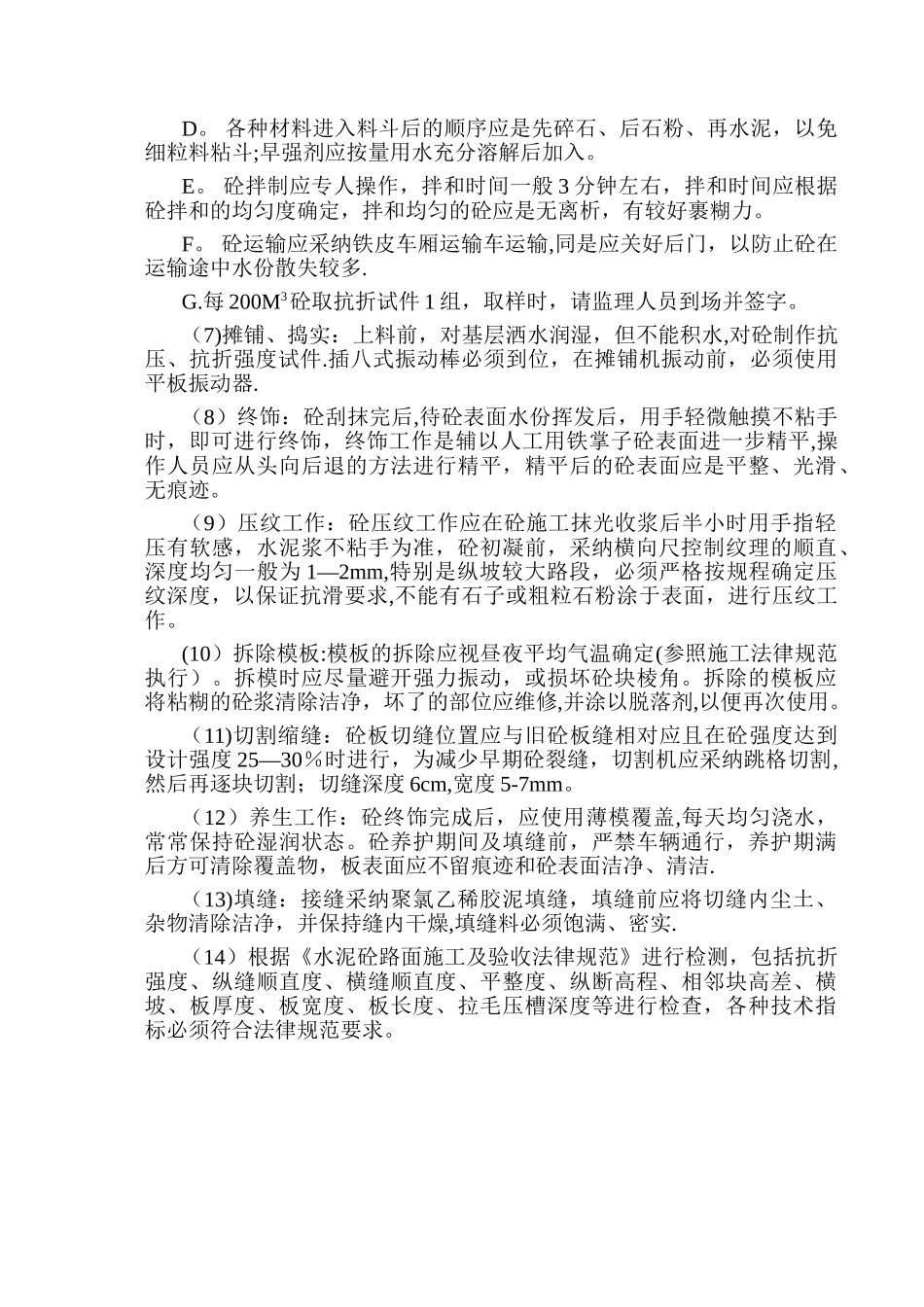

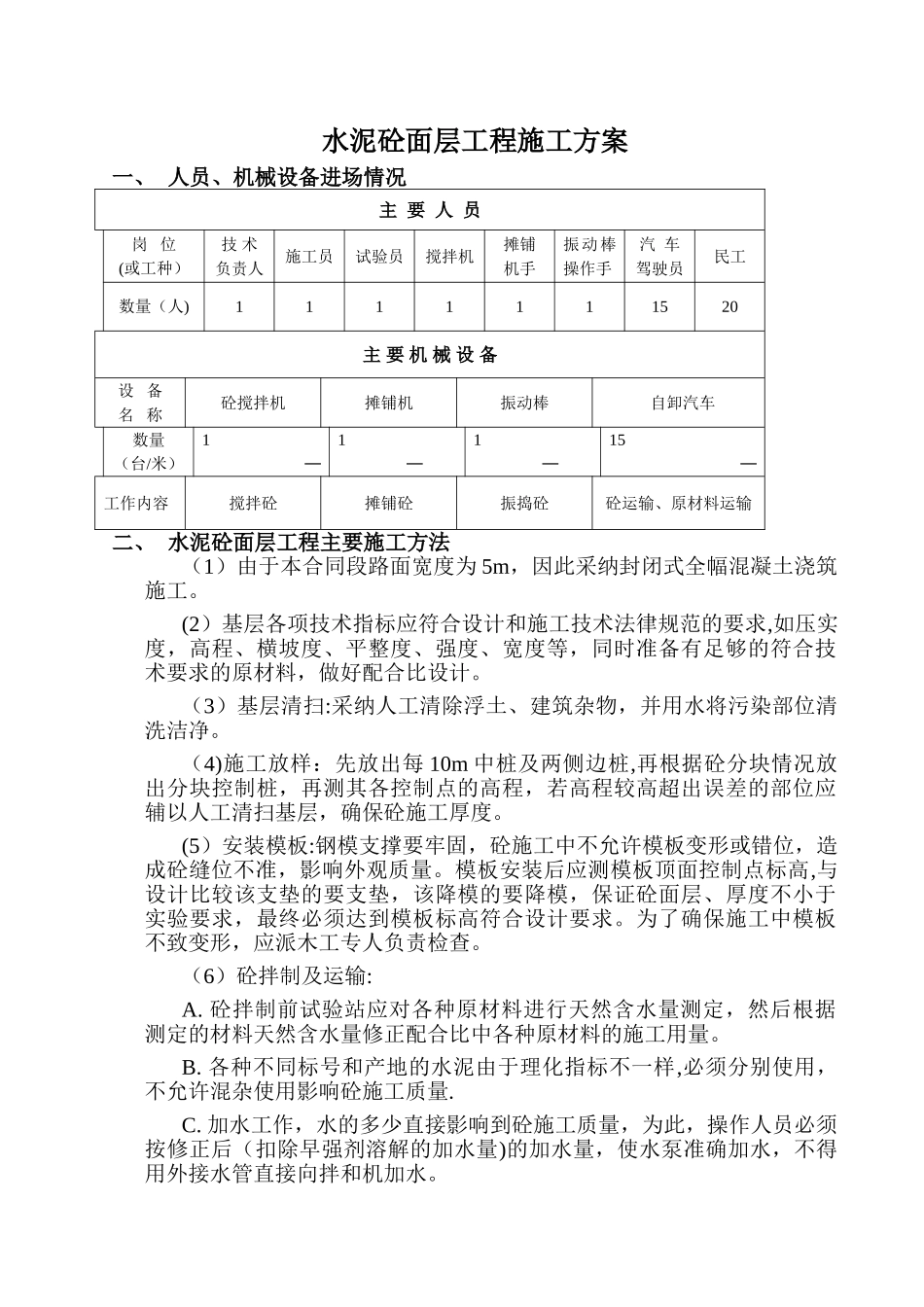

水泥砼面层工程施工方案一、 人员、机械设备进场情况主 要 人 员岗 位(或工种)技 术负责人施工员试验员搅拌机摊铺机手振动棒操作手汽 车驾驶员民工数量(人)1111111520主 要 机 械 设 备设 备名 称砼搅拌机摊铺机振动棒自卸汽车数量(台/米)1─1─1─15─工作内容搅拌砼摊铺砼振捣砼砼运输、原材料运输二、 水泥砼面层工程主要施工方法(1)由于本合同段路面宽度为 5m,因此采纳封闭式全幅混凝土浇筑施工。(2)基层各项技术指标应符合设计和施工技术法律规范的要求,如压实度,高程、横坡度、平整度、强度、宽度等,同时准备有足够的符合技术要求的原材料,做好配合比设计。(3)基层清扫:采纳人工清除浮土、建筑杂物,并用水将污染部位清洗洁净。(4)施工放样:先放出每 10m 中桩及两侧边桩,再根据砼分块情况放出分块控制桩,再测其各控制点的高程,若高程较高超出误差的部位应辅以人工清扫基层,确保砼施工厚度。(5)安装模板:钢模支撑要牢固,砼施工中不允许模板变形或错位,造成砼缝位不准,影响外观质量。模板安装后应测模板顶面控制点标高,与设计比较该支垫的要支垫,该降模的要降模,保证砼面层、厚度不小于实验要求,最终必须达到模板标高符合设计要求。为了确保施工中模板不致变形,应派木工专人负责检查。(6)砼拌制及运输:A. 砼拌制前试验站应对各种原材料进行天然含水量测定,然后根据测定的材料天然含水量修正配合比中各种原材料的施工用量。B. 各种不同标号和产地的水泥由于理化指标不一样,必须分别使用,不允许混杂使用影响砼施工质量.C. 加水工作,水的多少直接影响到砼施工质量,为此,操作人员必须按修正后(扣除早强剂溶解的加水量)的加水量,使水泵准确加水,不得用外接水管直接向拌和机加水。D。 各种材料进入料斗后的顺序应是先碎石、后石粉、再水泥,以免细粒料粘斗;早强剂应按量用水充分溶解后加入。E。 砼拌制应专人操作,拌和时间一般 3 分钟左右,拌和时间应根据砼拌和的均匀度确定,拌和均匀的砼应是无离析,有较好裹糊力。F。 砼运输应采纳铁皮车厢运输车运输,同是应关好后门,以防止砼在运输途中水份散失较多.G.每 200M3砼取抗折试件 1 组,取样时,请监理人员到场并签字。(7)摊铺、捣实:上料前,对基层洒水润湿,但不能积水,对砼制作抗压、抗折强度试件.插八式振动棒必须到位,在摊铺机振动前,必须使用平板振动器.(8)终饰:砼刮抹完后,待砼表面水份挥发后,用手轻微触摸不粘手...
