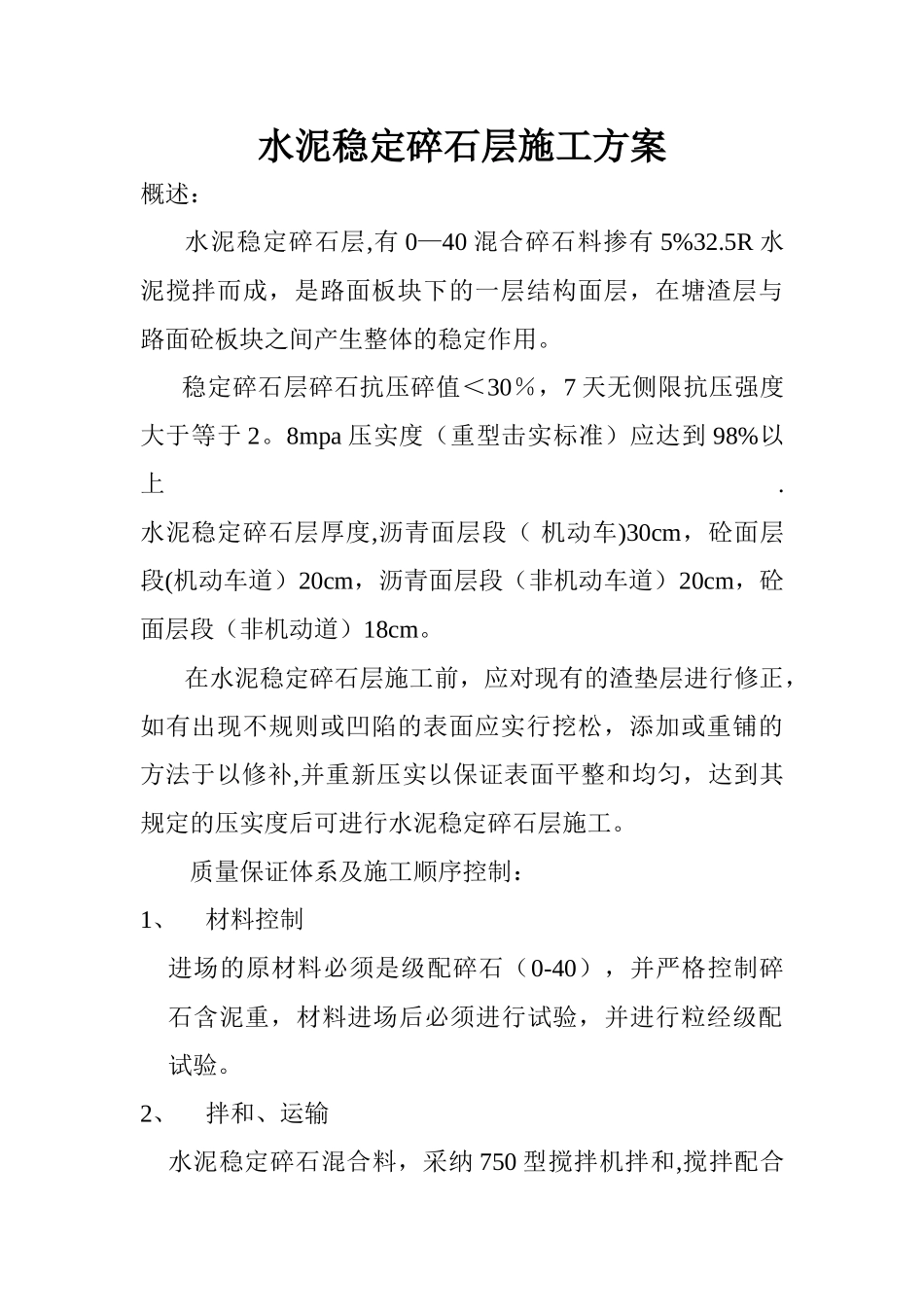

水泥稳定碎石层施工方案概述:水泥稳定碎石层,有 0—40 混合碎石料掺有 5%32
5R 水泥搅拌而成,是路面板块下的一层结构面层,在塘渣层与路面砼板块之间产生整体的稳定作用
稳定碎石层碎石抗压碎值<30%,7 天无侧限抗压强度大于等于 2
8mpa 压实度(重型击实标准)应达到 98%以上
水泥稳定碎石层厚度,沥青面层段( 机动车)30cm,砼面层段(机动车道)20cm,沥青面层段(非机动车道)20cm,砼面层段(非机动道)18cm
在水泥稳定碎石层施工前,应对现有的渣垫层进行修正,如有出现不规则或凹陷的表面应实行挖松,添加或重铺的方法于以修补,并重新压实以保证表面平整和均匀,达到其规定的压实度后可进行水泥稳定碎石层施工
质量保证体系及施工顺序控制:1、材料控制进场的原材料必须是级配碎石(0-40),并严格控制碎石含泥重,材料进场后必须进行试验,并进行粒经级配试验

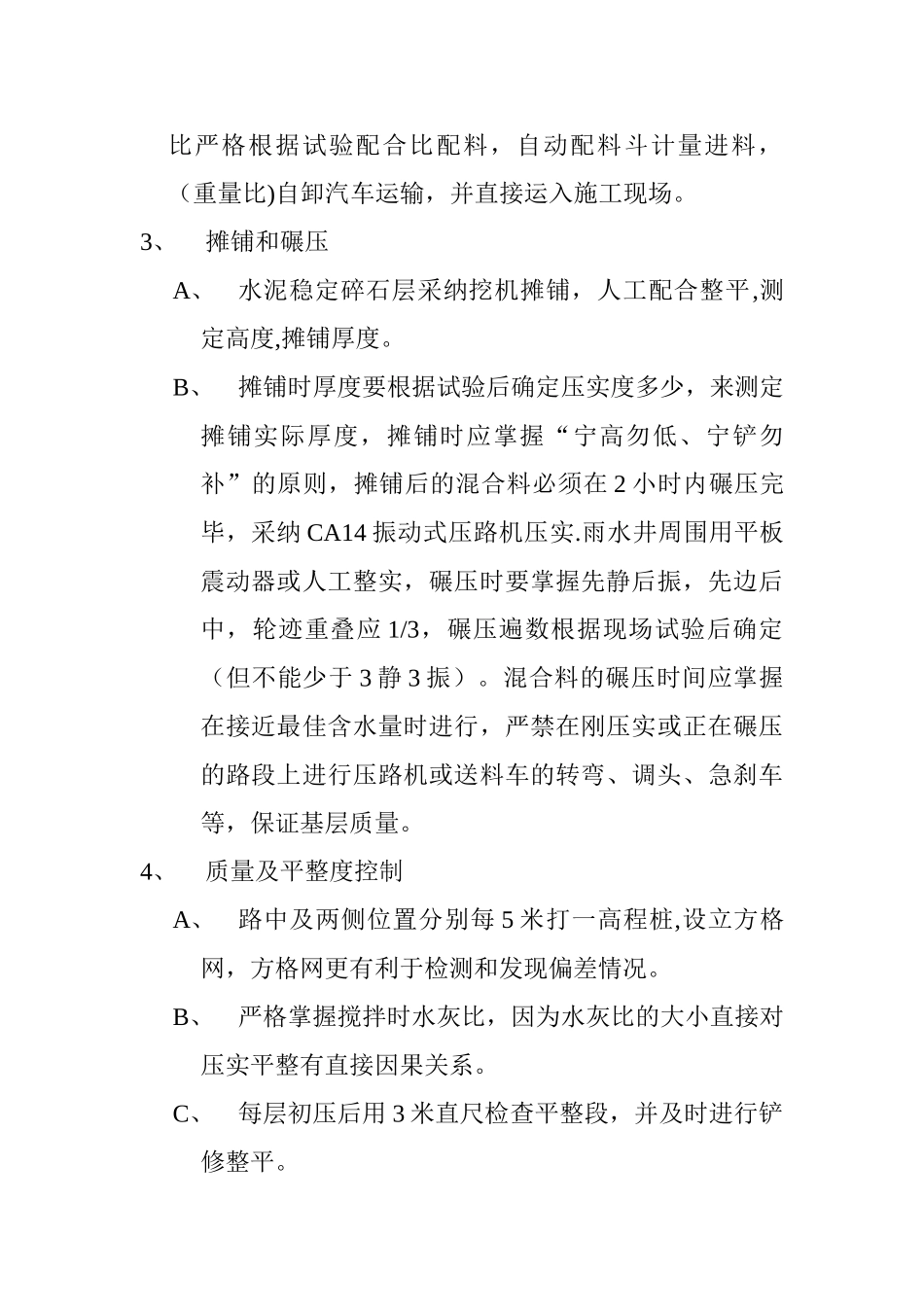

2、拌和、运输水泥稳定碎石混合料,采纳 750 型搅拌机拌和,搅拌配合比严格根据试验配合比配料,自动配料斗计量进料,(重量比)自卸汽车运输,并直接运入施工现场
3、摊铺和碾压A、水泥稳定碎石层采纳挖机摊铺,人工配合整平,测定高度,摊铺厚度
B、摊铺时厚度要根据试验后确定压实度多少,来测定摊铺实际厚度,摊铺时应掌握“宁高勿低、宁铲勿补”的原则,摊铺后的混合料必须在 2 小时内碾压完毕,采纳 CA14 振动式压路机压实
雨水井周围用平板震动器或人工整实,碾压时要掌握先静后振,先边后中,轮迹重叠应 1/3,碾压遍数根据现场试验后确定(但不能少于 3 静 3 振)
混合料的碾压时间应掌握在接近最佳含水量时进行,严禁在刚压实或正在碾压的路段上进行压路机或送料车的转弯、调头、急刹车等,保证基层质量
4、质量及平整度控制A、路中及两侧位置分别每 5 米打一高程桩,设立方格网,方格网更有利于检测和发现偏差情况

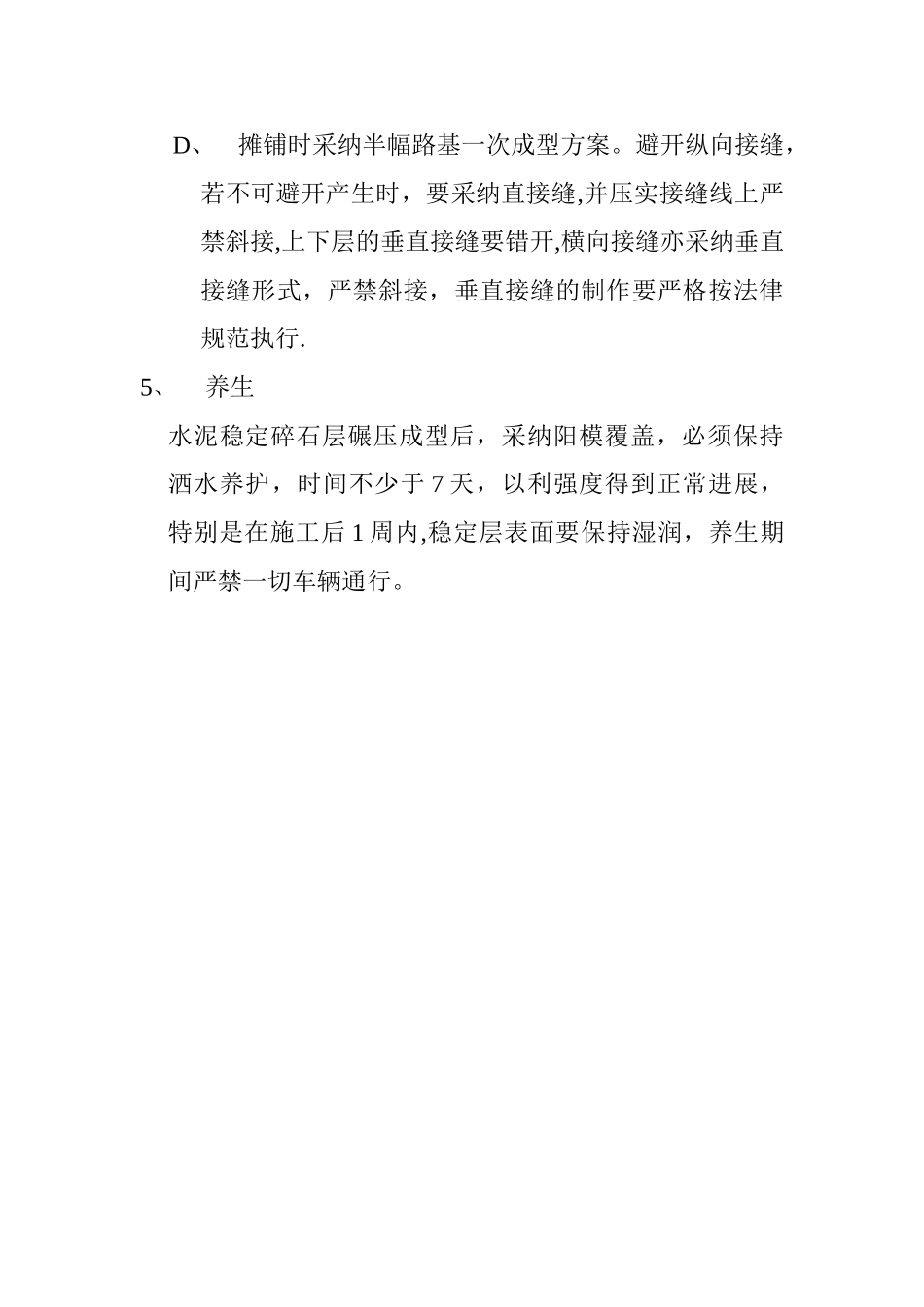

B、严格掌握搅
