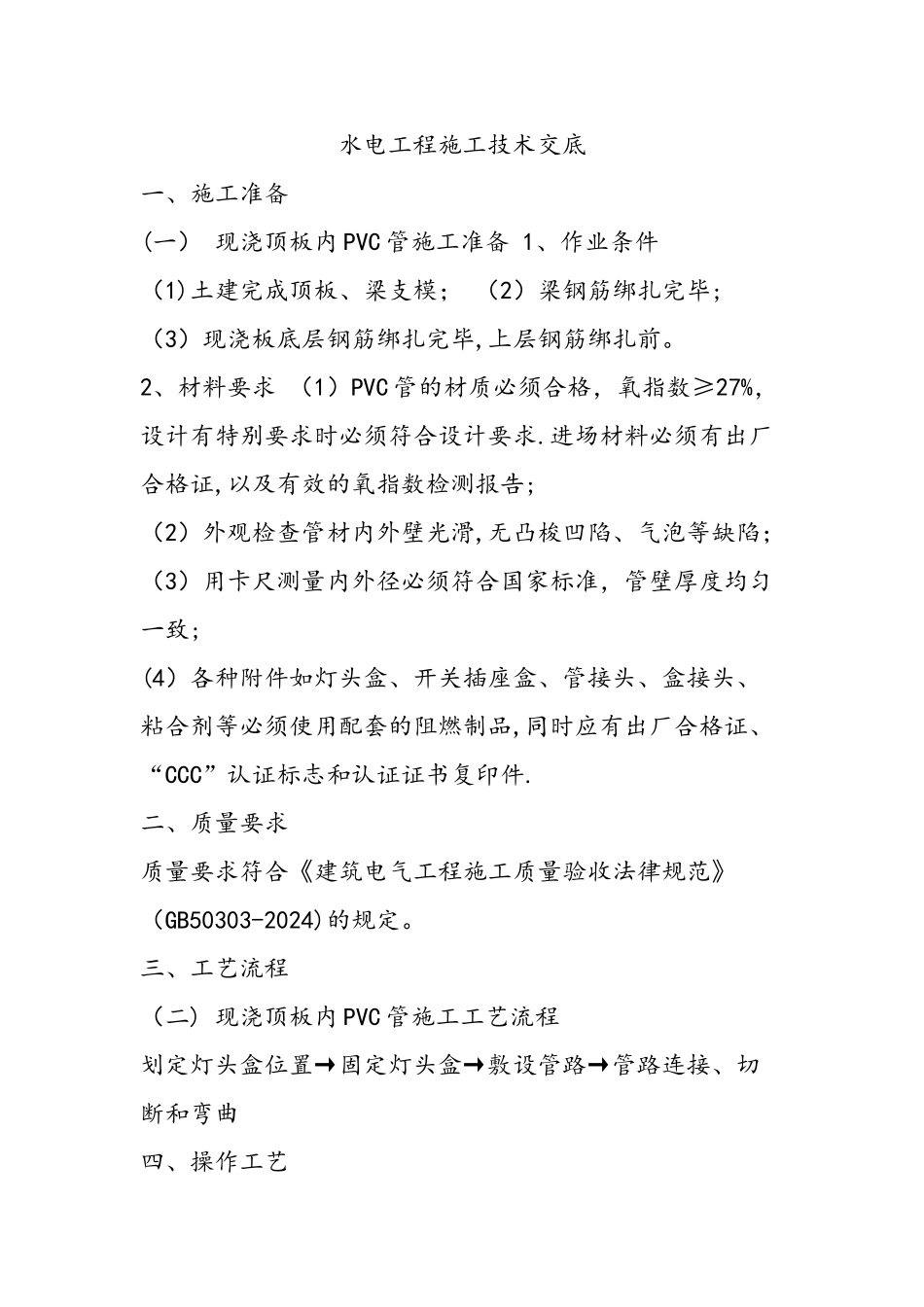

水电工程施工技术交底一、施工准备(一) 现浇顶板内 PVC 管施工准备 1、作业条件(1)土建完成顶板、梁支模; (2)梁钢筋绑扎完毕;(3)现浇板底层钢筋绑扎完毕,上层钢筋绑扎前
2、材料要求 (1)PVC 管的材质必须合格,氧指数≥27%,设计有特别要求时必须符合设计要求
进场材料必须有出厂合格证,以及有效的氧指数检测报告;(2)外观检查管材内外壁光滑,无凸梭凹陷、气泡等缺陷;(3)用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致;(4)各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套的阻燃制品,同时应有出厂合格证、“CCC”认证标志和认证证书复印件
二、质量要求质量要求符合《建筑电气工程施工质量验收法律规范》(GB50303-2024)的规定

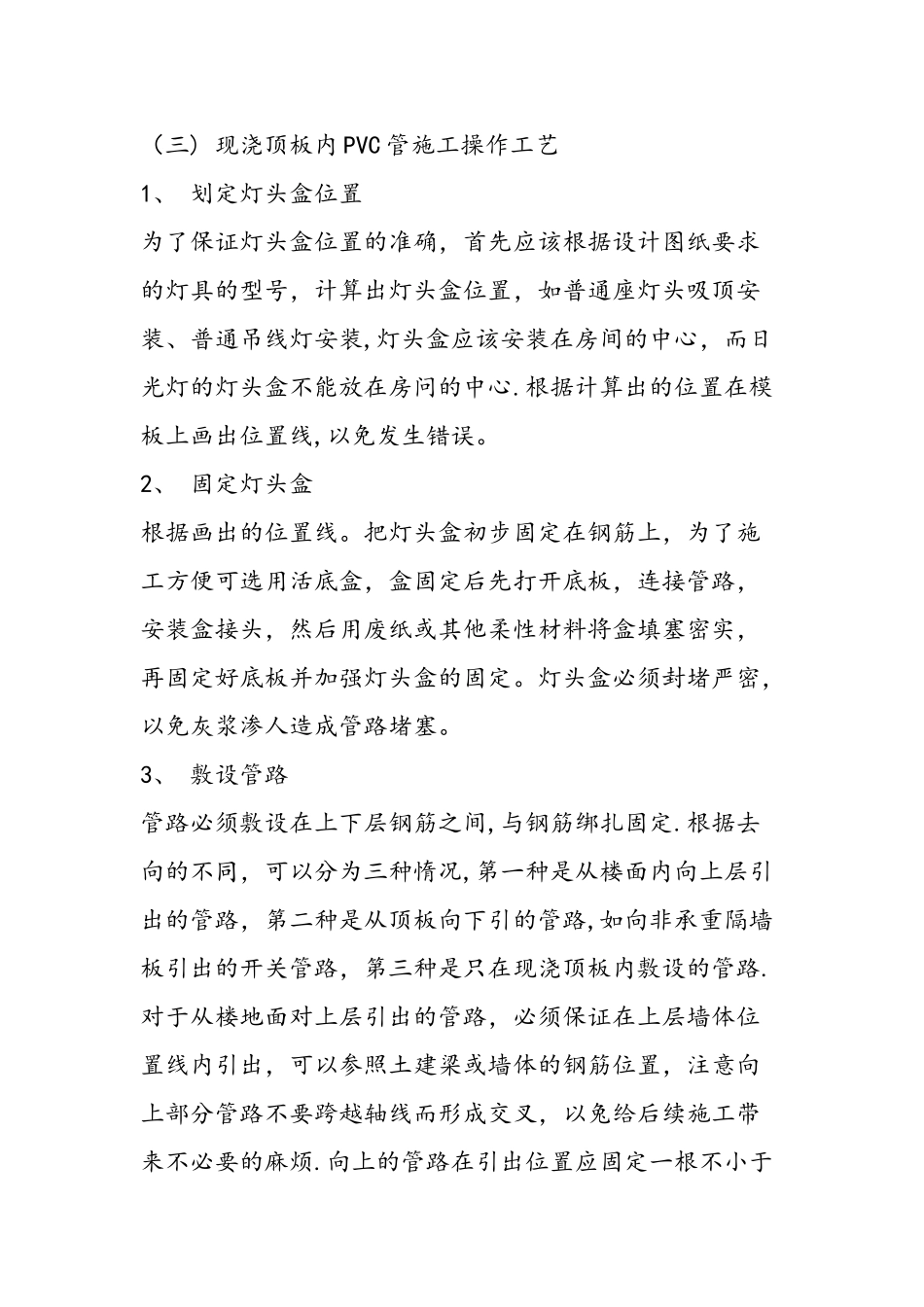

三、工艺流程(二) 现浇顶板内 PVC 管施工工艺流程划定灯头盒位置→固定灯头盒→敷设管路→管路连接、切断和弯曲四、操作工艺(三) 现浇顶板内 PVC 管施工操作工艺1、 划定灯头盒位置为了保证灯头盒位置的准确,首先应该根据设计图纸要求的灯具的型号,计算出灯头盒位置,如普通座灯头吸顶安装、普通吊线灯安装,灯头盒应该安装在房间的中心,而日光灯的灯头盒不能放在房问的中心
根据计算出的位置在模板上画出位置线,以免发生错误
2、 固定灯头盒根据画出的位置线
把灯头盒初步固定在钢筋上,为了施工方便可选用活底盒,盒固定后先打开底板,连接管路,安装盒接头,然后用废纸或其他柔性材料将盒填塞密实,再固定好底板并加强灯头盒的固定
灯头盒必须封堵严密,以免灰浆渗人造成管路堵塞
3、 敷设管路管路必须敷设在上下层钢筋之间,与钢筋绑扎固定
根据去向的不同,可以分为三种惰况,第一种是从楼面内向上层引出的管路,第二种是从顶板向下引的管路,如向非承重隔墙板引出的开关管路,第三种是只在现浇顶板内敷设的管路
对于从楼地面对上层引出的管路,必须保
