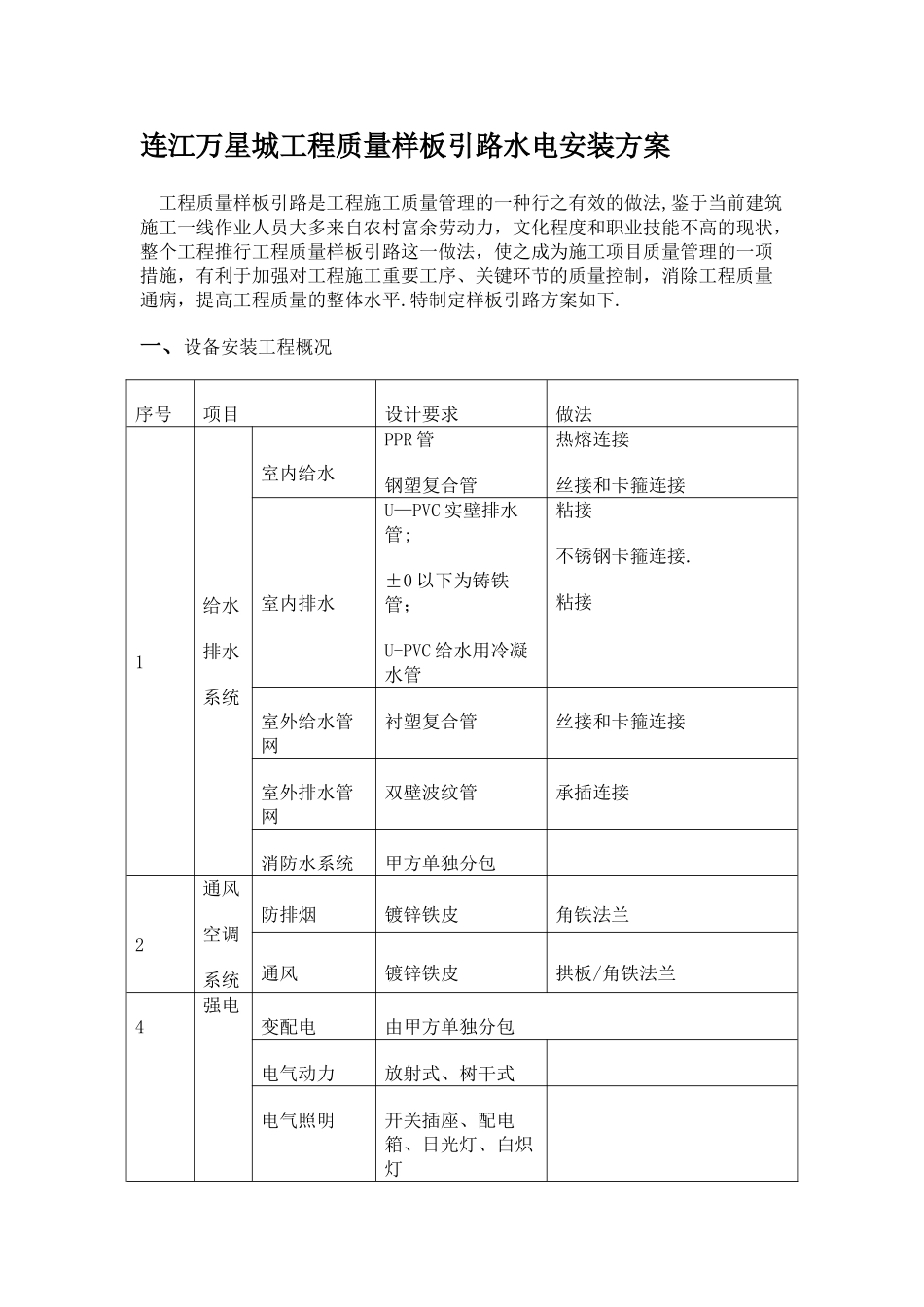

连江万星城工程质量样板引路水电安装方案 工程质量样板引路是工程施工质量管理的一种行之有效的做法,鉴于当前建筑施工一线作业人员大多来自农村富余劳动力,文化程度和职业技能不高的现状,整个工程推行工程质量样板引路这一做法,使之成为施工项目质量管理的一项措施,有利于加强对工程施工重要工序、关键环节的质量控制,消除工程质量通病,提高工程质量的整体水平.特制定样板引路方案如下.一、设备安装工程概况序号项目设计要求做法1给水排水系统室内给水PPR 管钢塑复合管热熔连接丝接和卡箍连接室内排水U—PVC 实壁排水管;±0 以下为铸铁管;U-PVC 给水用冷凝水管粘接不锈钢卡箍连接.粘接室外给水管网衬塑复合管丝接和卡箍连接室外排水管网双壁波纹管承插连接消防水系统甲方单独分包2通风空调系统防排烟镀锌铁皮角铁法兰通风镀锌铁皮拱板/角铁法兰4强电变配电由甲方单独分包电气动力放射式、树干式电气照明开关插座、配电箱、日光灯、白炽灯防雷接地本工程属于第二类防雷建筑物突出屋面的金属物体与就近的避雷带相连,突出屋面的非金属物体,应加装独立小针,并与就近避雷带相连。弱电由甲方单独分包5设备安装电梯由甲方单独分包配电柜由供电所负责安装二、施工准备1、根据项目部的人员,由项目经理统一调配人员组成样板制作指导、监督小组。组长:杨国华副组长:陈永春成员:左文清、彭奕林、李有权、赖天强 2、根据施工进度要求及时对项目管理人员、班组操作工人进行技术、安全、质量、操作规程的交底工作,有条件时可到其他项目实物样板层进行参观。3、及时进行分部工程的隐蔽验收工作,以便组织实物样板的施工.4、按进度将各施工材料分批进场,并进行相关见证送检工作,确保施工材料符合设计、施工要求。5、本工程拟定,实物样板设在活动板房办公室正前方集中展示区;实物样板展示区将施工主要内容中所有的主要实物样板制作出来;本工程主要工程质量样板为:钢筋工程、模板工程、砼工程、防水工程、砌筑、内墙装饰、外墙装饰、门窗安装,给排水安装,电气安装.三、分部分项工程实物样板施工1。给排水工程 1。1 样板层选定及施工前要求1.1。1 在项目的样板层墙体砌筑完成后,实施给排水安装样板层施工。1。1。2 现场工长对水电安装工人进行安全、技术和施工现场文明施工的交底.1。1.3 在实施部位墙体上弹好 1m 水平标高线,在地面上根据房间垂直控制轴线定出墙面抹灰层总厚度(在地面弹出墨线)。1.1。4 根据安装施工图,按标高线在墙...
