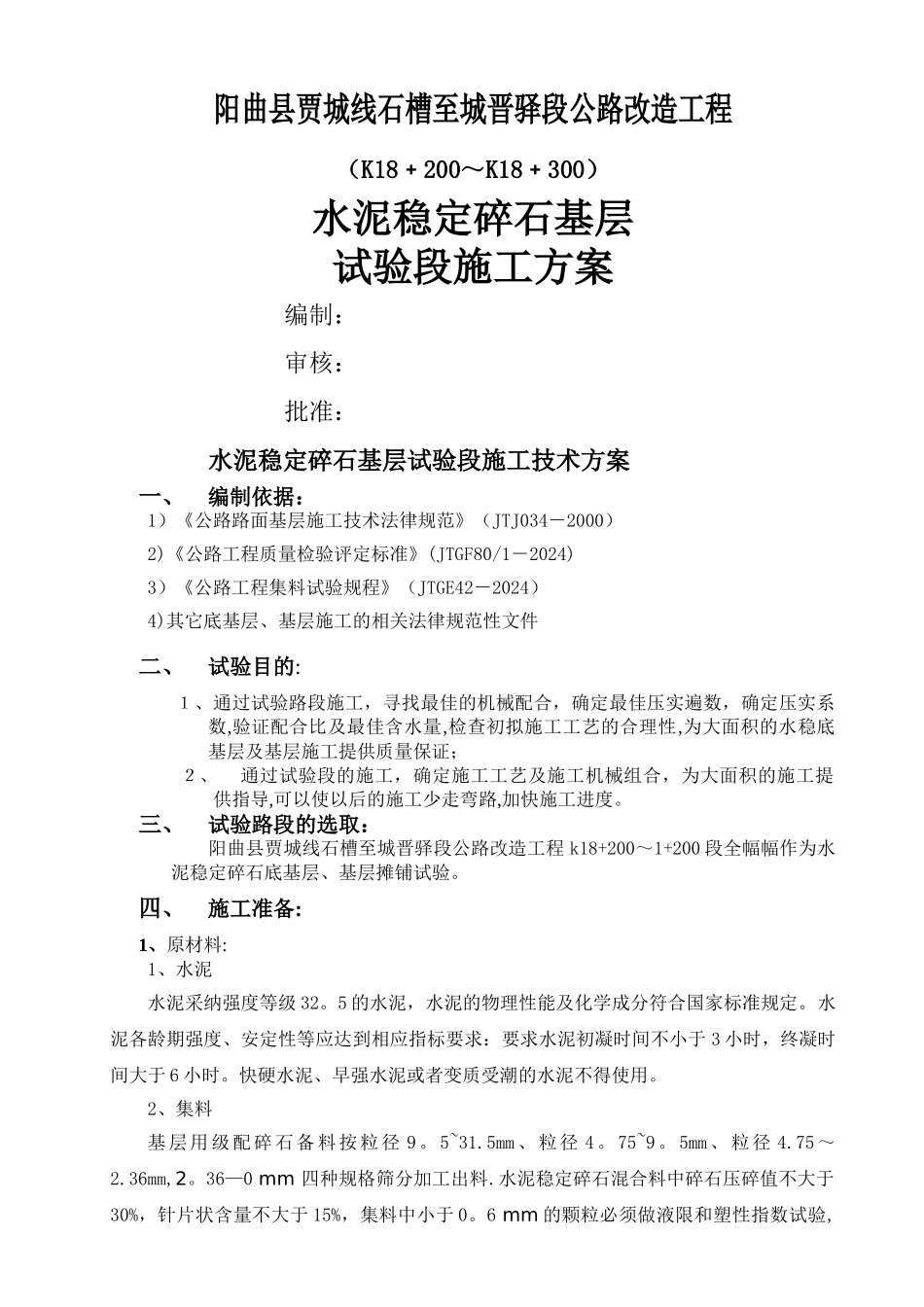

阳曲县贾城线石槽至城晋驿段公路改造工程(K18﹢200~K18﹢300)水泥稳定碎石基层试验段施工方案编制:审核:批准:水泥稳定碎石基层试验段施工技术方案一、编制依据: 1)《公路路面基层施工技术法律规范》(JTJ034-2000) 2)《公路工程质量检验评定标准》(JTGF80/1-2024) 3)《公路工程集料试验规程》(JTGE42-2024)4)其它底基层、基层施工的相关法律规范性文件二、试验目的:1、通过试验路段施工,寻找最佳的机械配合,确定最佳压实遍数,确定压实系数,验证配合比及最佳含水量,检查初拟施工工艺的合理性,为大面积的水稳底基层及基层施工提供质量保证;2、通过试验段的施工,确定施工工艺及施工机械组合,为大面积的施工提供指导,可以使以后的施工少走弯路,加快施工进度
三、试验路段的选取:阳曲县贾城线石槽至城晋驿段公路改造工程 k18+200~1+200 段全幅幅作为水泥稳定碎石底基层、基层摊铺试验
四、施工准备:1、原材料:1、水泥水泥采纳强度等级 32
5 的水泥,水泥的物理性能及化学成分符合国家标准规定
水泥各龄期强度、安定性等应达到相应指标要求:要求水泥初凝时间不小于 3 小时,终凝时间大于 6 小时
快硬水泥、早强水泥或者变质受潮的水泥不得使用
2、集料基层用级配碎石备料按粒径 9
5mm、粒径 4
5mm、粒径 4
36mm,2
36—0 mm 四种规格筛分加工出料
水泥稳定碎石混合料中碎石压碎值不大于30%,针片状含量不大于 15%,集料中小于 0
6 mm 的颗粒必须做液限和塑性指数试验,要求液限小于 28%塑性指数
