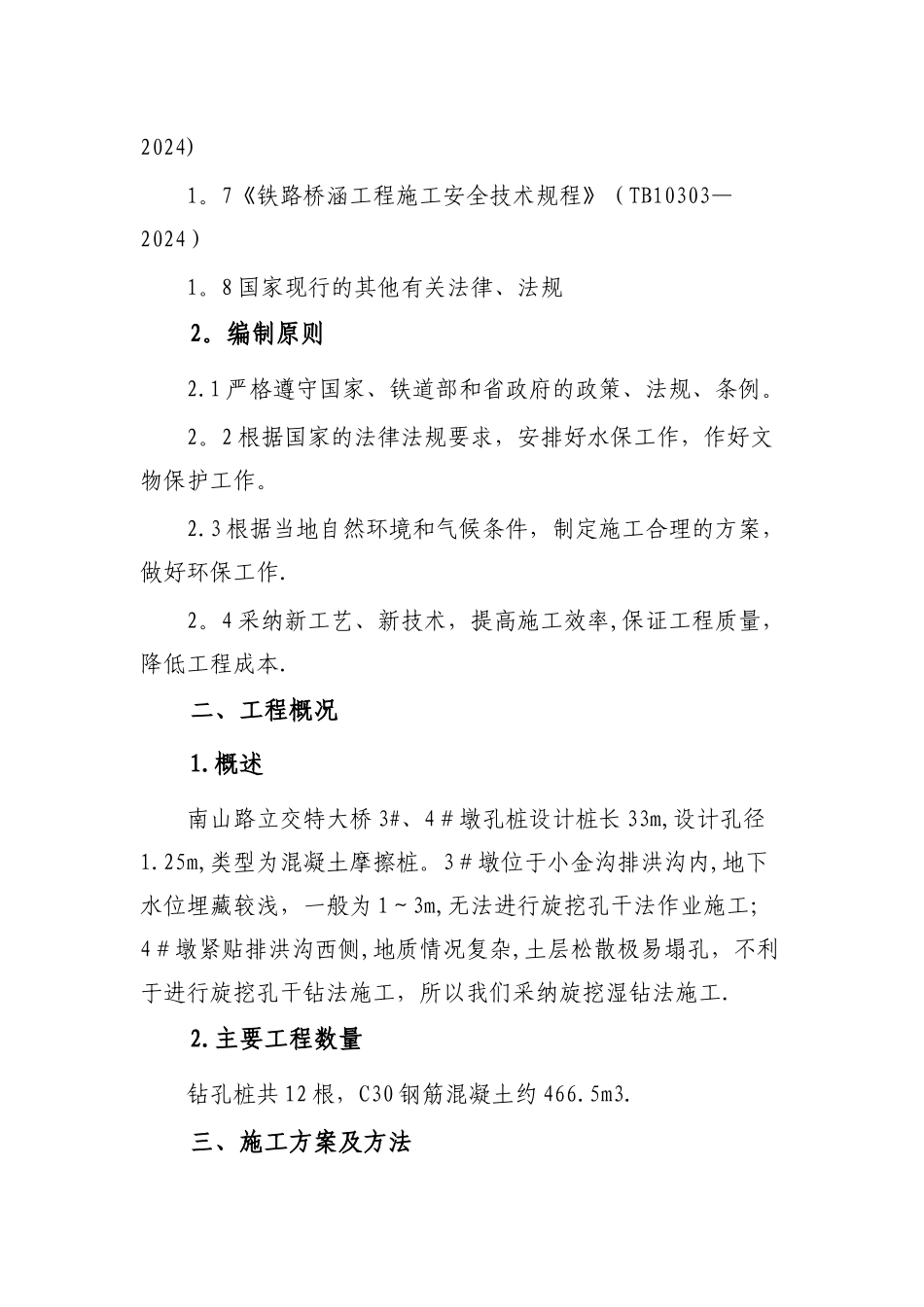

二、工程概况1
概述南山路立交特大桥 3#、4#墩孔桩设计桩长 33m,设计孔径1
25m,类型为混凝土摩擦桩
3#墩位于小金沟排洪沟内,地下水位埋藏较浅,一般为 1~3m,无法进行旋挖孔干法作业施工;4#墩紧贴排洪沟西侧,地质情况复杂,土层松散极易塌孔,不利于进行旋挖孔干钻法施工,所以我们采纳旋挖湿钻法施工

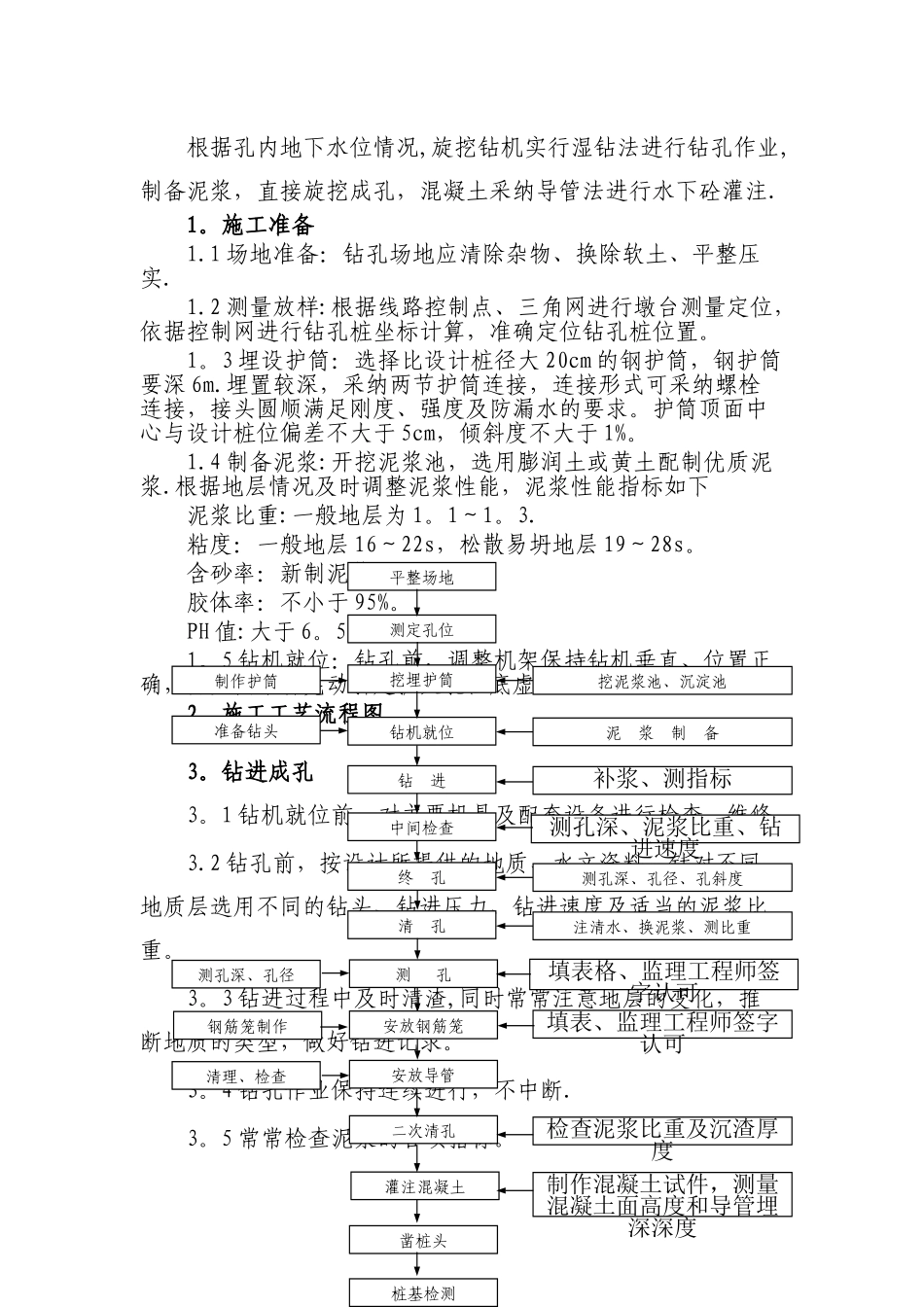

主要工程数量钻孔桩共 12 根,C30 钢筋混凝土约 466
