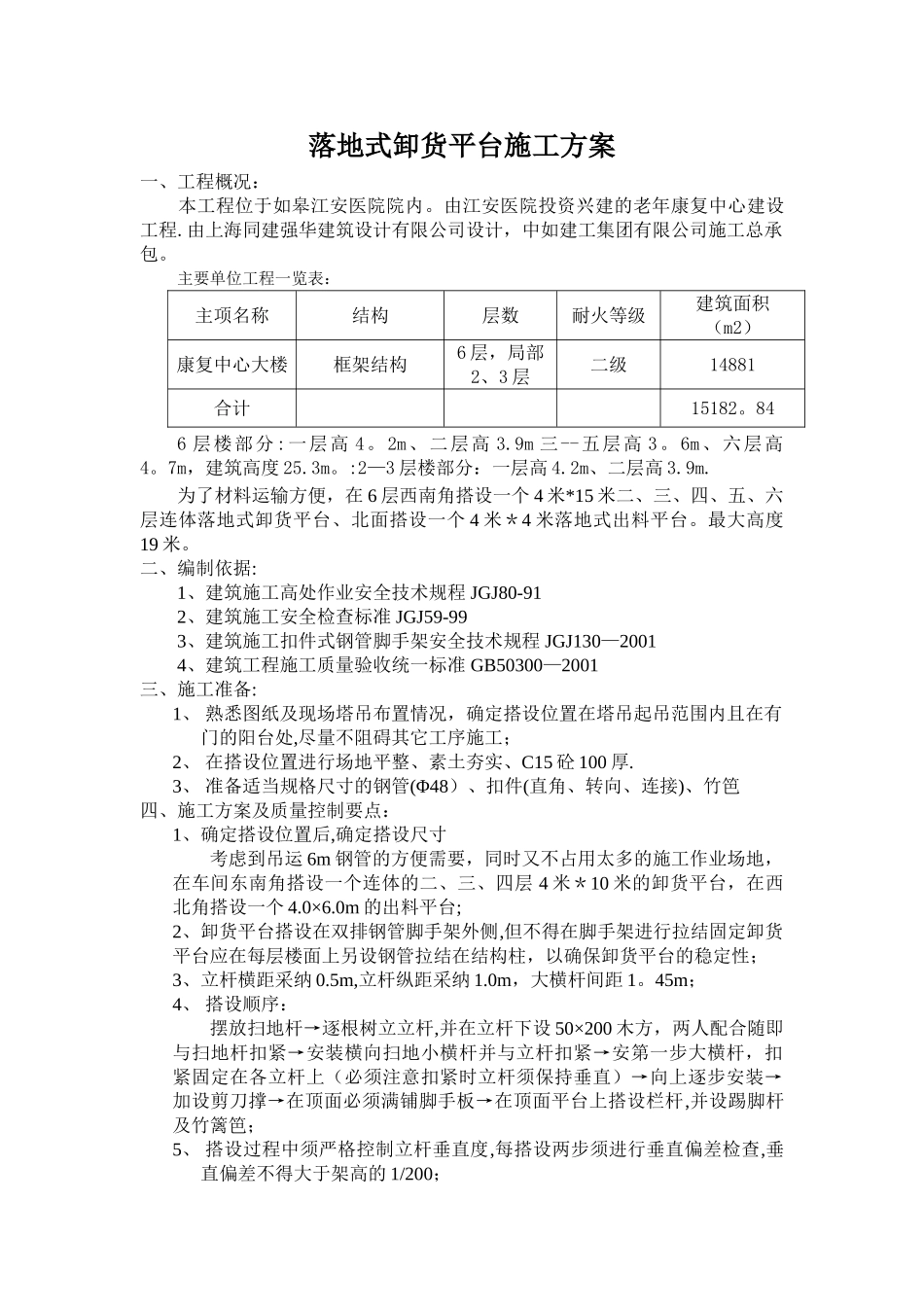

落地式卸货平台施工方案一、工程概况:本工程位于如皋江安医院院内
由江安医院投资兴建的老年康复中心建设工程
由上海同建强华建筑设计有限公司设计,中如建工集团有限公司施工总承包
主要单位工程一览表:主项名称结构层数耐火等级建筑面积(m2)康复中心大楼框架结构6 层,局部2、3 层二级14881合计15182
846 层楼部分:一层高 4
2m、二层高 3
9m 三--五层高 3
6m、六层高4
7m,建筑高度 25
:2—3 层楼部分:一层高 4
2m、二层高 3
为了材料运输方便,在 6 层西南角搭设一个 4 米*15 米二、三、四、五、六层连体落地式卸货平台、北面搭设一个 4 米*4 米落地式出料平台
最大高度19 米
二、编制依据:1、建筑施工高处作业安全技术规程 JGJ80-912、建筑施工安全检查标准 JGJ59-993、建筑施工扣件式钢管脚手架安全技术规程 JGJ130—20014、建筑工程施工质量验收统一标准 GB50300—2001三、施工准备:1、 熟悉图纸及现场塔吊布置情况,确定搭设位置在塔吊起吊范围内且在有门的阳台处,尽量不阻碍其它工序施工;2、 在搭设位置进行场地平整、素土夯实、C15 砼 100 厚
3、 准备适当规格尺寸的钢管(Φ48)、扣件(直角、转向、连接)、竹笆四、施工方案及质量控制要点:1、确定搭设位置后,确定搭设尺寸考虑到吊运 6m 钢管的方便需要,同时又不占用太多的施工作业场地,在车间东南角搭设一个连体的二、三、四层 4 米*10 米的卸货平台,在西北角搭设一个 4
0m 的出料平台;2、卸货平台搭设在双排钢管脚手架外侧,但不得在脚手架进行拉结固定卸货平台应在每层楼面上另设钢管拉结在结构柱,以确保卸货平台的稳定性;3、立杆横距采纳 0
5m,立杆纵距采纳 1
0m,大横杆间距 1

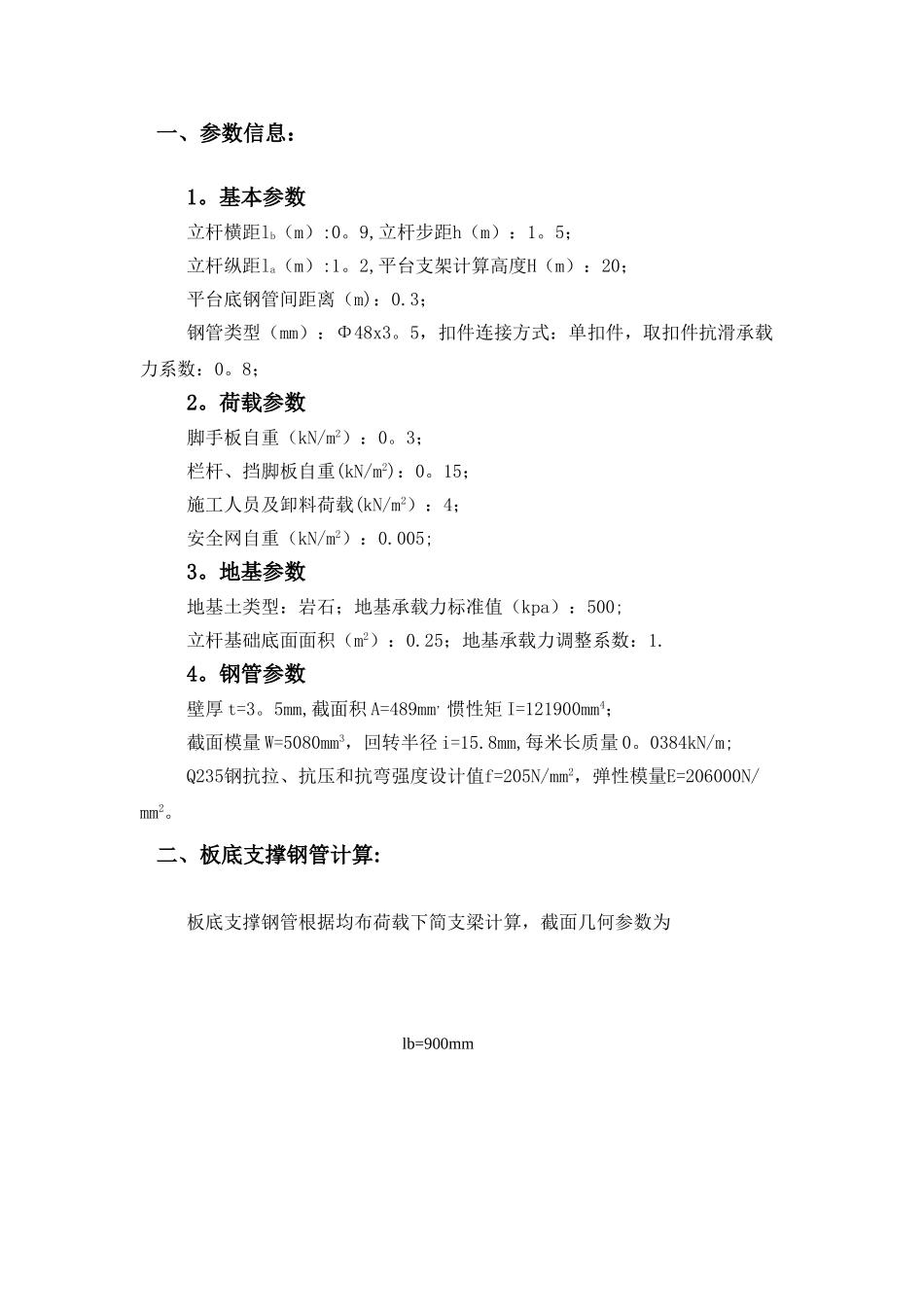

45m;4、 搭设顺序:摆放扫地杆→
