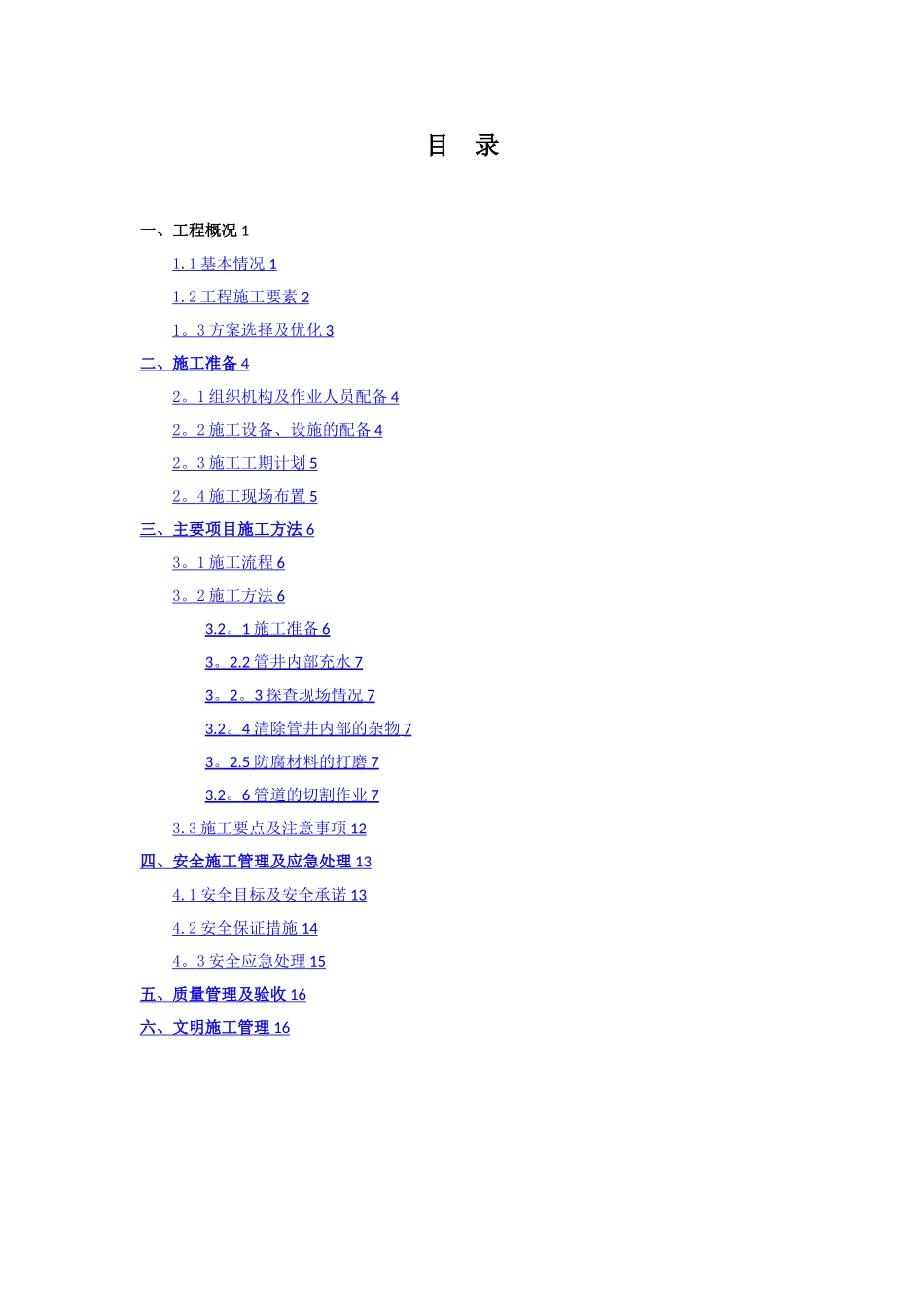

恩施市清江东岸污水管网改造工程W-71 倒虹井过江钢管管道切割项目编制单位恩 施 州 荣锦 建 设 工程 有 限 公司编制人: 审核人: 编制日期二○一六年八月三日 目 录一、工程概况 11
1 基本情况 1 1
2 工程施工要素 2 1
3 方案选择及优化 3 二、施工准备 4 2
1 组织机构及作业人员配备 4 2
2 施工设备、设施的配备 4 2
3 施工工期计划 5 2
4 施工现场布置 5 三、主要项目施工方法 6 3
1 施工流程 6 3
2 施工方法 6 3
1 施工准备 6 3
2 管井内部充水 7 3
3 探查现场情况 7 3
4 清除管井内部的杂物 7 3
5 防腐材料的打磨 7 3
6 管道的切割作业 7 3
3 施工要点及注意事项 12 四、安全施工管理及应急处理 13 4
1 安全目标及安全承诺 13 4
2 安全保证措施 14 4

3 安全应急处理 15 五、质量管理及验收 16 六、文明施工管理 16 一、工程概况1
1 基本情况W—71 倒虹井设计平面图过江管在管井内三维图W—71 倒虹井属新建污水系统终端部位,工程自 2016 年 5 月 25 日至现在,历经7 月 1 日和 7 月 19 日特大洪水的淹没,洪水通过管井设计预留对接口进入管道内部,造成管道及管井产生淤积和杂物,此倒虹井内更是淤积严重
根据设计要求:在新建系统完工污水引入前,需将此井内的两条过江 DN720 钢管管道切割管井内部部分,以2016 年 7 月 19 日(凤凰大桥河段水位 410
7m)达到汇合龙洞污水系统、龙洞河下游管线、红江桥至桔园提升泵站及西岸污水系统的污水,由桔园提升泵站抽取后输送至污水处理厂的目的
管井内部情况如上右图所示
工程特性见表 1
1,主要实物工程量见表 1
