五台山风景区污水处理厂设备安装施工方案********有限公司2024/9目录1
施工准备工作 31
1 施工条件 21
2 设备开箱检查及保管 31
现场开箱、清点和设备交接 32 通用机械设备安装 42
1 水泵及其配件安装 42
离心泵安装 42
潜水泵安装 62
与泵连接管道安装 72
2 蝶阀、闸阀安装 72
蝶阀安装要点 72
闸阀安装要点 82
3 闸板阀安装 83 专用机械设备安装 93
1 机械格栅 93
3 手电动板闸 103
4 电动单梁桥式起重机安装 113
1 导轨安装 113
2 天车安装 113
3 附属装置安装 113
4 检验 113
5 曝气系统安装 133
6 桁架式吸泥机的安装 143
1 安装前准备 143
2 做好土建设备安装交接验收工作 143
3 安装程序 143
7 鼓风机安装 153
8 污泥脱水机 173
旋流沉砂池旋流沉砂器安装 173
10 活性砂过滤池安装 184、工艺管道安装 184
1 支架安装 194
2 钢管安装 194
钢管运输 194
钢管除锈、防腐 194
进场检验 194
钢管焊接 204
钢管螺纹连接及法兰连接 214
3 UPVC 管施工 224
管材检查 224
管材及配件的运输及堆放 224
管道安装 224
4 管道试压、冲洗 244
管道试压 244
管道冲洗 255 单机调试 255
1 试验准备 255
2 功能试验(空载试验)261

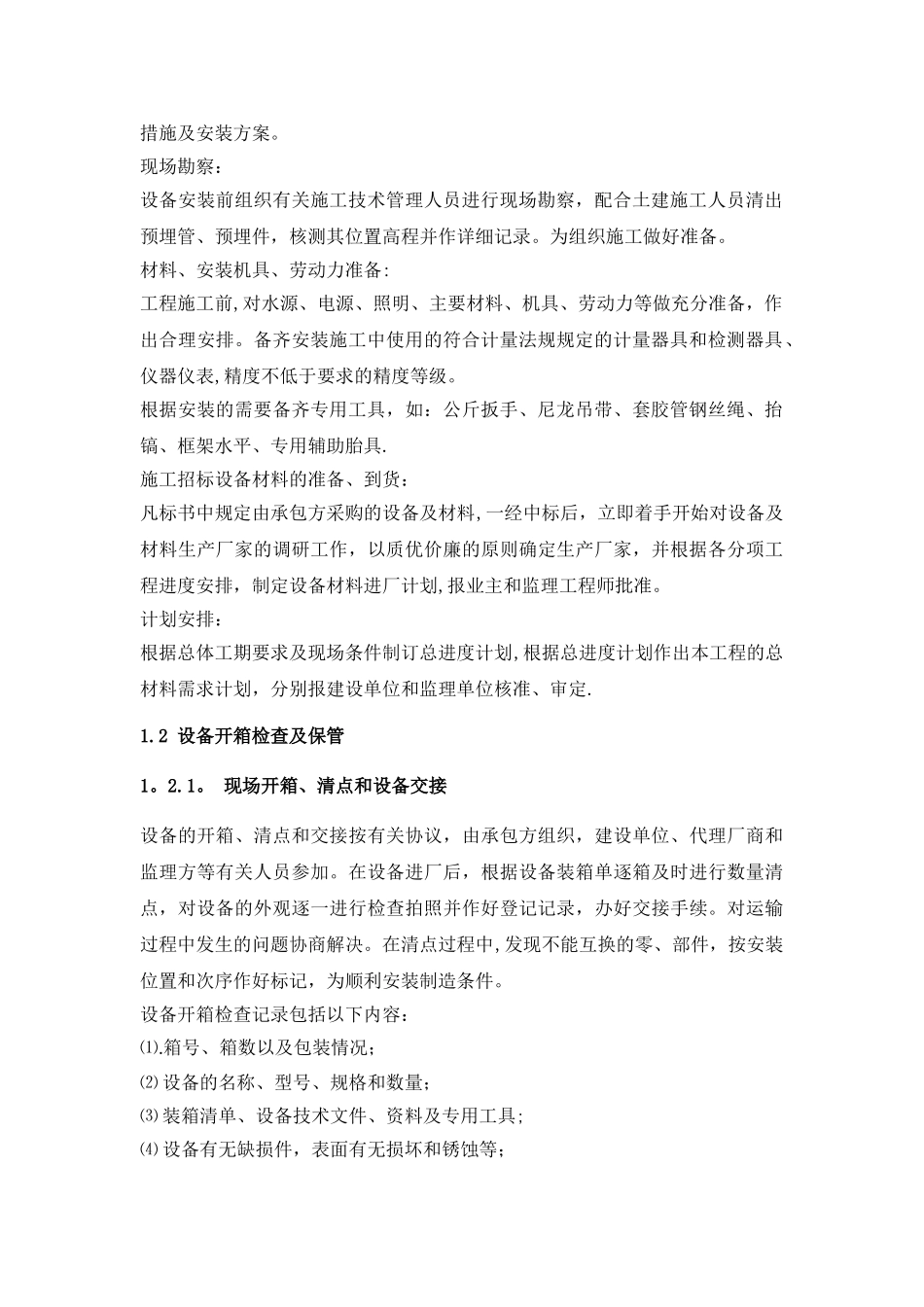

施工准备工作1
1 施工条件施工组织设计和施工方案:设备安装前组织有关施工技术管理人员仔细熟悉设计施工图纸,技术法律规范,生产厂家的安装技术资料和产品说明书、装配
