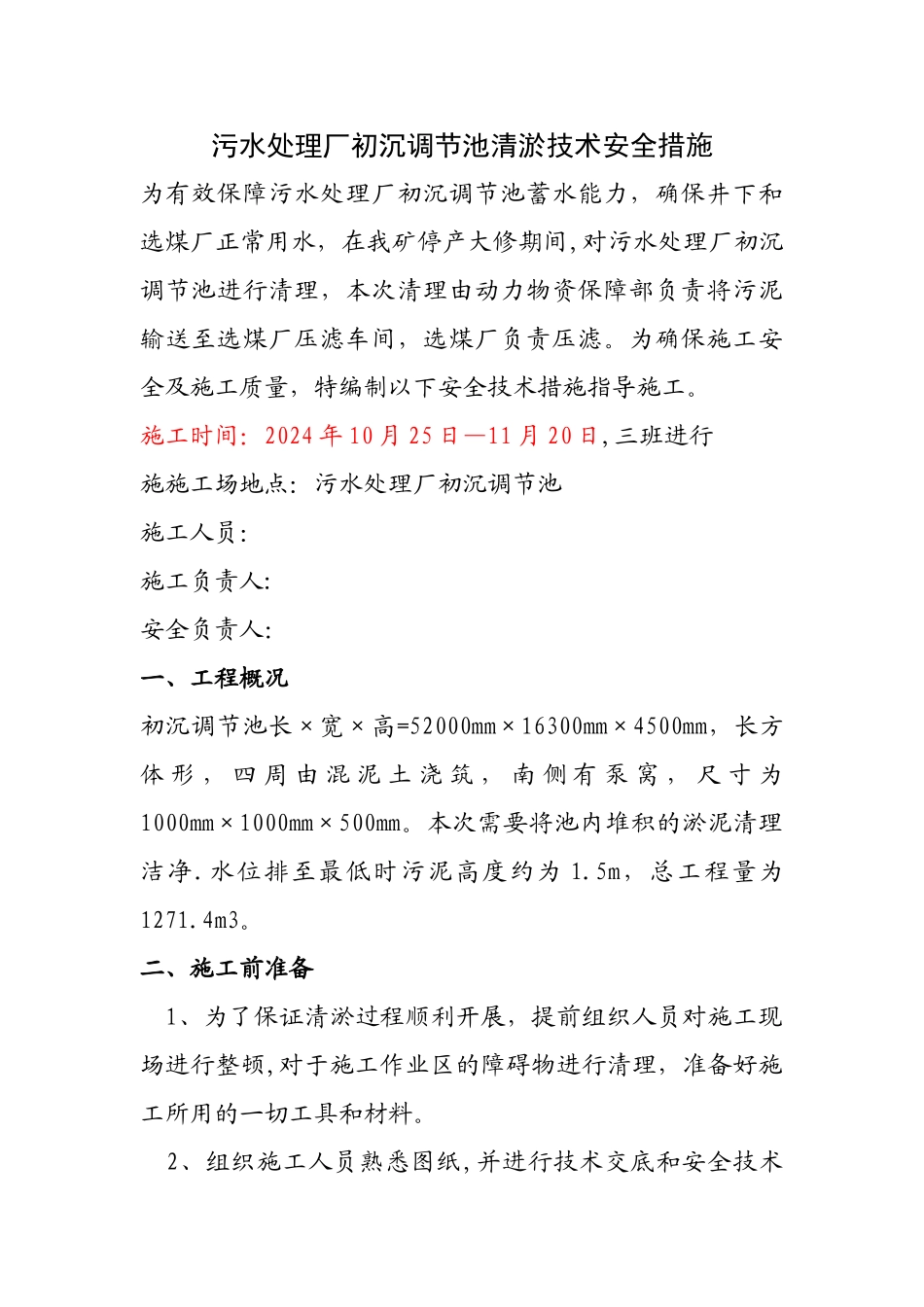

污水处理厂初沉调节池清淤技术安全措施为有效保障污水处理厂初沉调节池蓄水能力,确保井下和选煤厂正常用水,在我矿停产大修期间,对污水处理厂初沉调节池进行清理,本次清理由动力物资保障部负责将污泥输送至选煤厂压滤车间,选煤厂负责压滤
为确保施工安全及施工质量,特编制以下安全技术措施指导施工
施工时间:2024 年 10 月 25 日—11 月 20 日,三班进行施施工场地点:污水处理厂初沉调节池施工人员:施工负责人:安全负责人:一、工程概况初沉调节池长×宽×高=52000mm×16300mm×4500mm,长方体 形 , 四 周 由 混 泥 土 浇 筑 , 南 侧 有 泵 窝 , 尺 寸 为1000mm×1000mm×500mm
本次需要将池内堆积的淤泥清理洁净
水位排至最低时污泥高度约为 1
5m,总工程量为1271
二、施工前准备 1、为了保证清淤过程顺利开展,提前组织人员对施工现场进行整顿,对于施工作业区的障碍物进行清理,准备好施工所用的一切工具和材料
2、组织施工人员熟悉图纸,并进行技术交底和安全技术措施学习,施工人员应熟悉现场作业环境

3、污水处理厂停产大修期间,影响井下和选煤厂正常供水,需将清水泵房作为应急供水水源使用
4、污水处理厂停产检修期间,两路进水管路闸阀处于闭合状;井下大泵运行期间,污泥水由应急阀门排至下水道
5、清淤前将初沉调节池内水位排至最低,确保施工效率和人员安全
6、清淤前将污泥管路地面段按图纸要求铺设好,做好防护措施,确保施工期间能正常使用
7、使用吊车将重载潜水耐磨泥浆泵吊至沉淀池泵窝内,将 Φ108 软管与地面管路对接
8、为防止沉淀池底部淤泥含水量低,不能正常使用泥浆泵吸取,需要准备一台备用水泵稀释污泥
9、检修前检修工检查机电设备绝缘性能、保护性能和使用性能,对不符合要求的机电配件及时更换,保证安全使用

三、施工安全措
