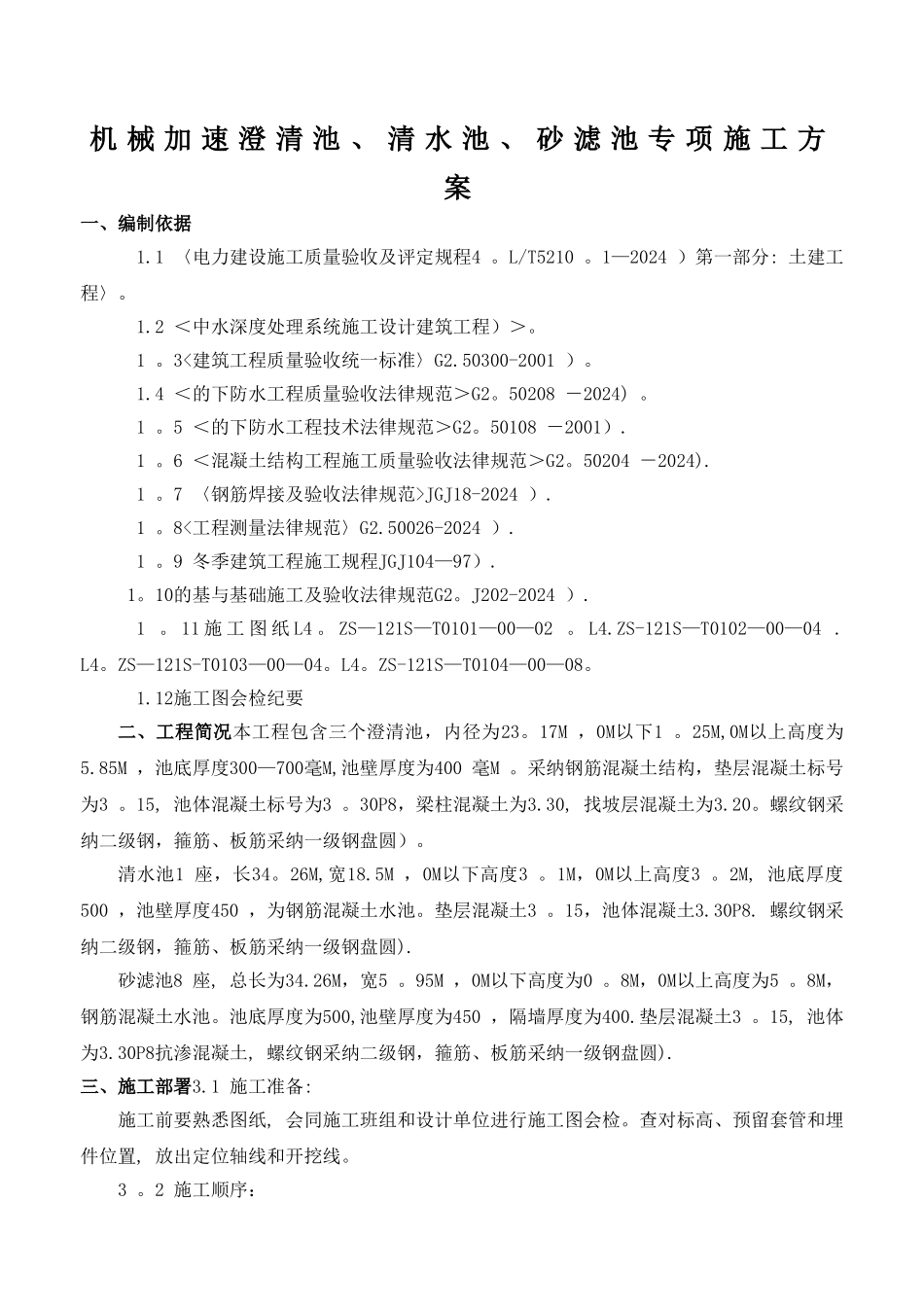

污水处理水池施工方案

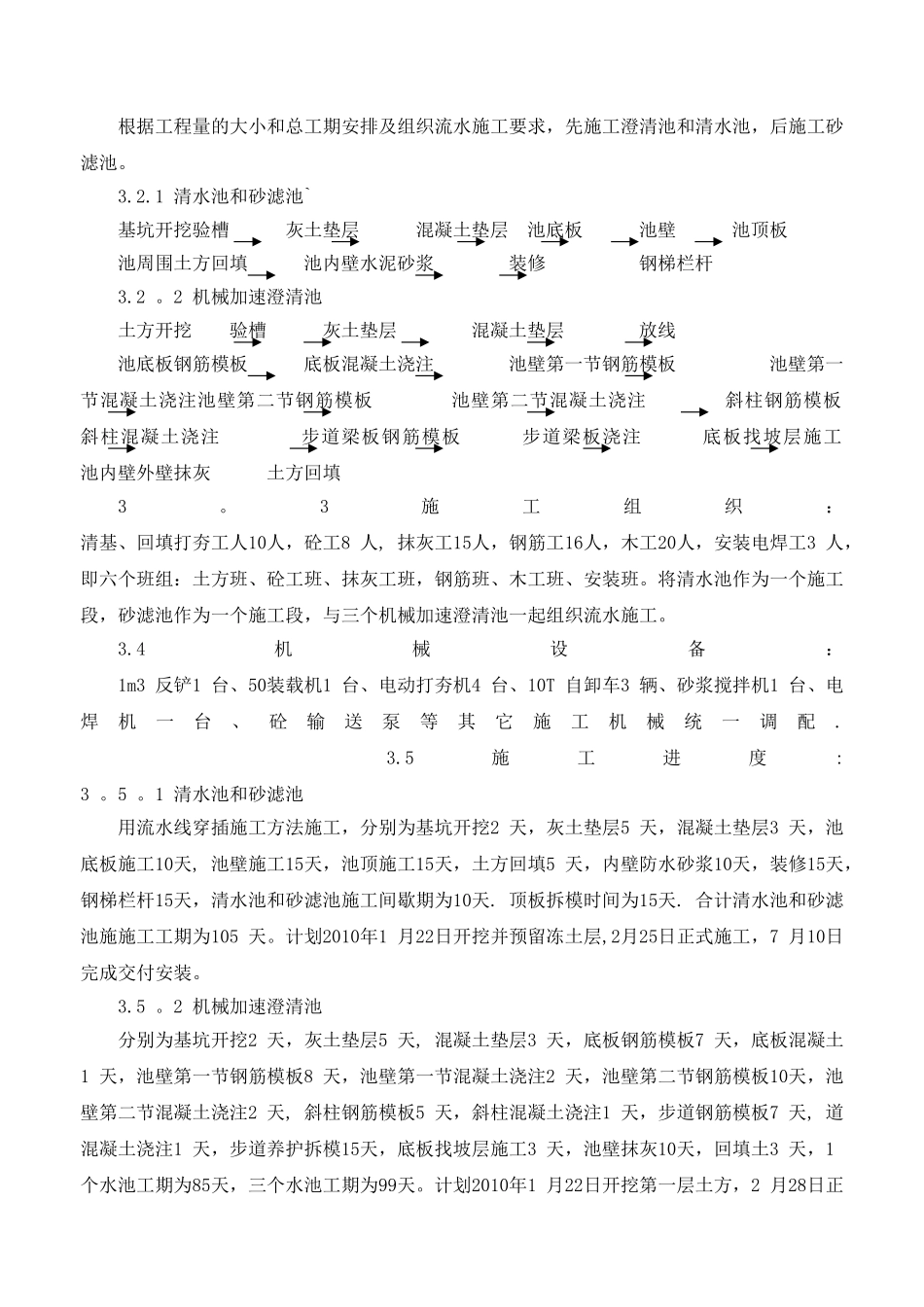

污水处理水池施工方案_第1页

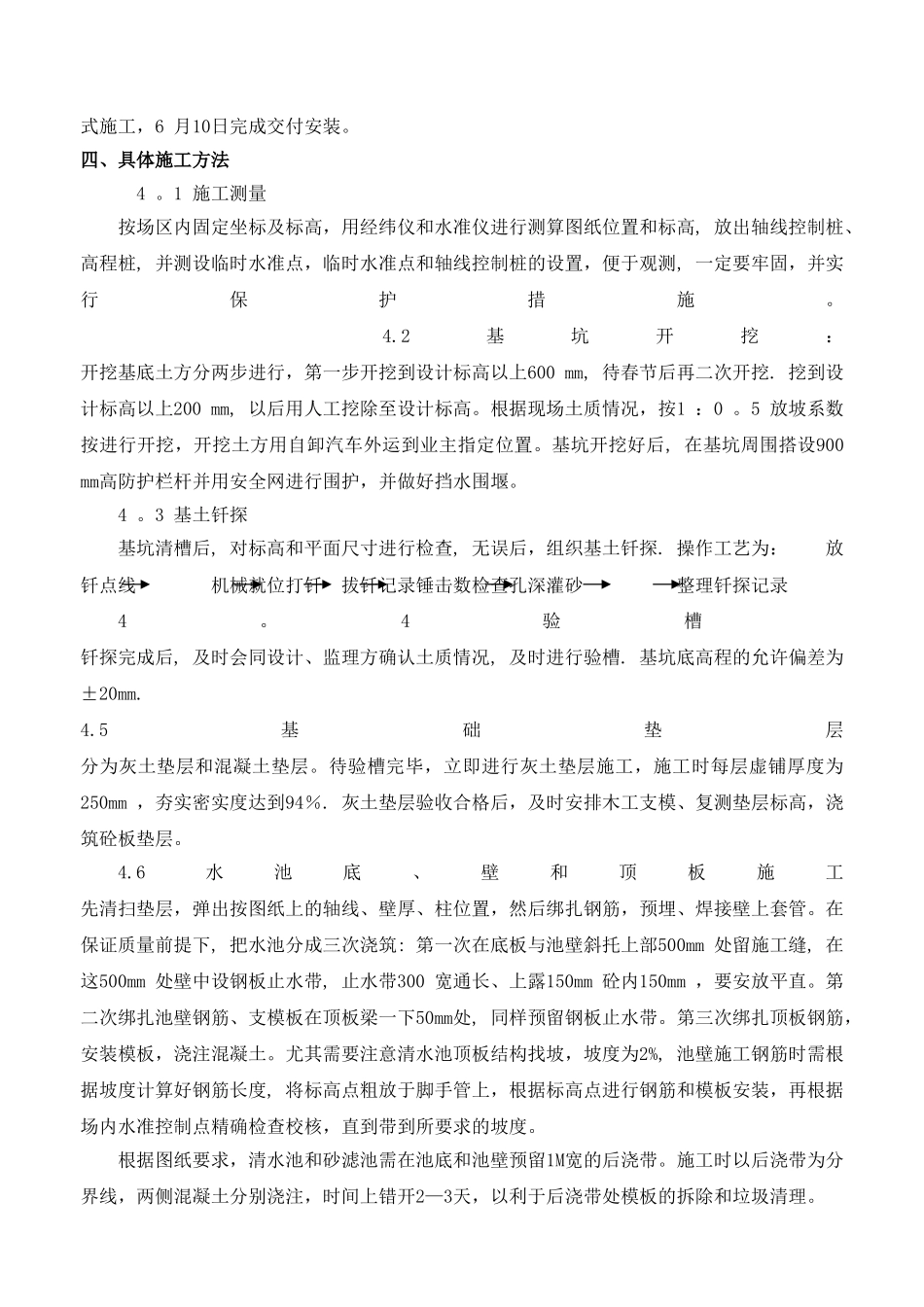

污水处理水池施工方案_第2页
污水处理水池施工方案_第3页
机 械 加 速 澄 清 池 、 清 水 池 、 砂 滤 池 专 项 施 工 方案一、编制依据1.1 〈电力建设施工质量验收及评定规程4 。L/T5210 。1—2024 )第一部分: 土建工程〉。1.2 <中水深度处理系统施工设计建筑工程)>。 1 。3<建筑工程质量验收统一标准〉G2.50300-2001 )。1.4 <的下防水工程质量验收法律规范>G2。50208 -2024) 。1 。5 <的下防水工程技术法律规范>G2。50108 -2001).1 。6 <混凝土结构工程施工质量验收法律规范>G2。50204 -2024).1 。7 〈钢筋焊接及验收法律规范>JGJ18-2024 ).1 。8<工程测量法律规范〉G2.50026-2024 ).1 。9 冬季建筑工程施工规程JGJ104—97). 1。10的基与基础施工及验收法律规范G2。J202-2024 ).1 。 11 施 工 图 纸 L4 。 ZS—121S—T0101—00—02 。 L4.ZS-121S—T0102—00—04 . L4。ZS—121S-T0103—00—04。L4。ZS-121S—T0104—00—08。1.12施工图会检纪要二、工程简况本工程包含三个澄清池,内径为23。17M ,0M以下1 。25M,0M以上高度为5.85M ,池底厚度300—700毫M,池壁厚度为400 毫M 。采纳钢筋混凝土结构,垫层混凝土标号为3 。15, 池体混凝土标号为3 。30P8,梁柱混凝土为3.30, 找坡层混凝土为3.20。螺纹钢采纳二级钢,箍筋、板筋采纳一级钢盘圆)。清水池1 座,长34。26M,宽18.5M ,0M以下高度3 。1M,0M以上高度3 。2M, 池底厚度500 ,池壁厚度450 ,为钢筋混凝土水池。垫层混凝土3 。15,池体混凝土3.30P8. 螺纹钢采纳二级钢,箍筋、板筋采纳一级钢盘圆).砂滤池8 座, 总长为34.26M,宽5 。95M ,0M以下高度为0 。8M,0M以上高度为5 。8M,钢筋混凝土水池。池底厚度为500,池壁厚度为450 ,隔墙厚度为400.垫层混凝土3 。15, 池体为3.30P8抗渗混凝土, 螺纹钢采纳二级钢,箍筋、板筋采纳一级钢盘圆).三、施工部署3.1 施工准备:施工前要熟悉图纸, 会同施工班组和设计单位进行施工图会检。查对标高、预留套管和埋件位置, 放出定位轴线和开挖线。3 。2 施工顺序:根据工程量的大小和总工期安排及组织流水施工要求,先施工澄清池和清水池,后施工砂滤池。3.2.1 清水池和砂滤池`基坑开挖验槽 灰土垫层 混凝土垫层 池底板 池壁 池顶板池周围土方回填 池内壁水泥砂浆 装修 钢梯栏杆3.2 。2 机械加速澄清池土方开挖 验槽 灰土垫层 混凝土垫层 放线 池底板钢筋模板 底板混凝土浇注 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
