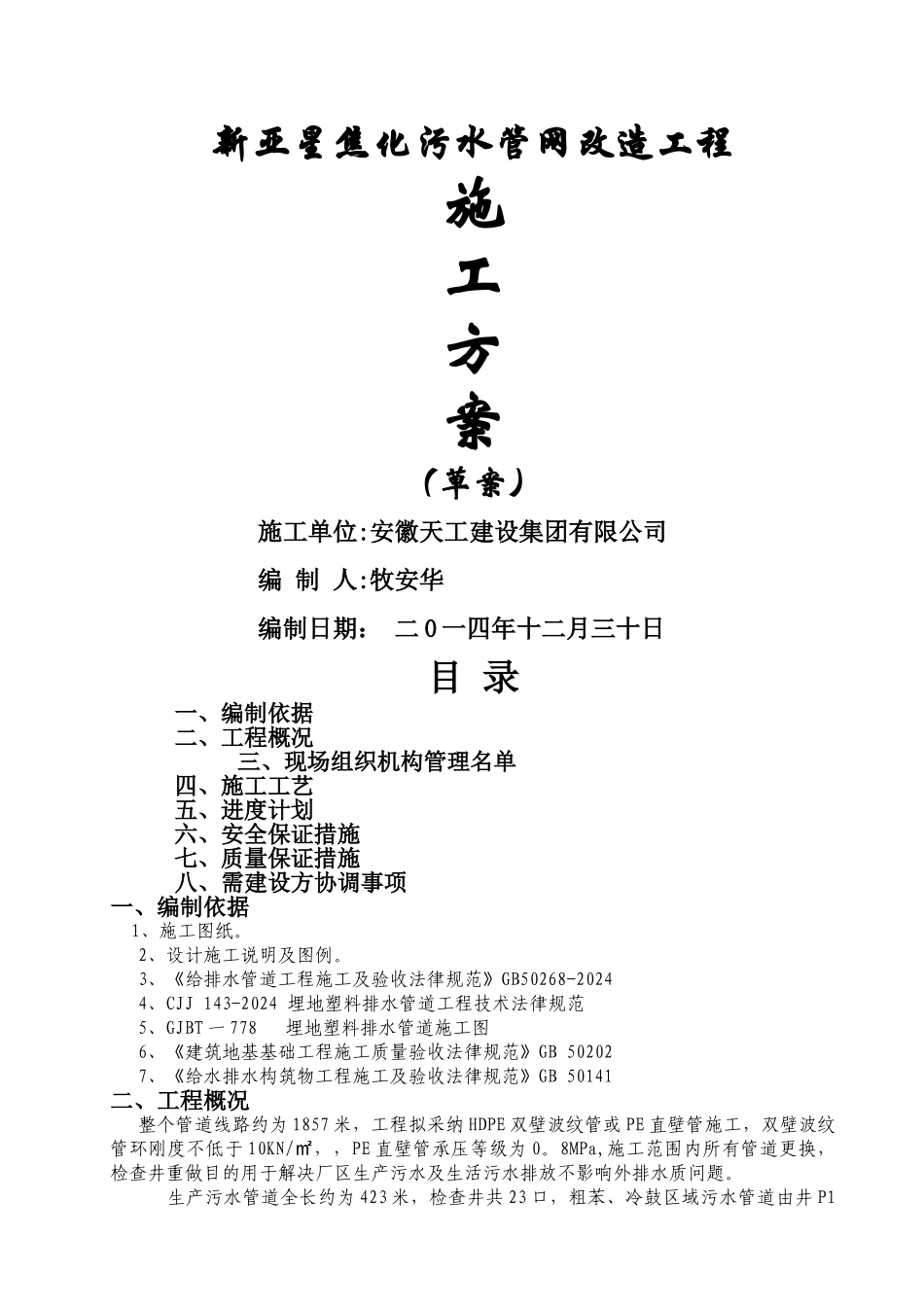

新亚星焦化污水管网改造工程施工方案(草案)施工单位:安徽天工建设集团有限公司编 制 人:牧安华编制日期: 二 0 一四年十二月三十日 目 录 一、编制依据 二、工程概况 三、现场组织机构管理名单 四、施工工艺 五、进度计划 六、安全保证措施 七、质量保证措施 八、需建设方协调事项一、编制依据 1、施工图纸
2、设计施工说明及图例
3、《给排水管道工程施工及验收法律规范》GB50268-20244、CJJ 143-2024 埋地塑料排水管道工程技术法律规范5、GJBT 一 778 埋地塑料排水管道施工图6、《建筑地基基础工程施工质量验收法律规范》GB 50202 7、《给水排水构筑物工程施工及验收法律规范》GB 50141二、工程概况整个管道线路约为 1857 米,工程拟采纳 HDPE 双壁波纹管或 PE 直壁管施工,双壁波纹管环刚度不低于 10KN/,,㎡PE 直壁管承压等级为 0
8MPa,施工范围内所有管道更换,检查井重做目的用于解决厂区生产污水及生活污水排放不影响外排水质问题
生产污水管道全长约为 423 米,检查井共 23 口,粗苯、冷鼓区域污水管道由井 P1—6、井 P1—12 汇总至 P1—9 后横穿 B2 路,经 P1-1 至硫铵事故水池及初期雨水池,提盐工段化粪池污水由 P1-9—7e 与放散塔冷凝液由 P1-9-7a,在 P1-9—7c 汇总后,经 P1—9—7 至事故水池
油库事故水池及初期雨水池来的污水,经井 P3-31 沿 B4 路至 P3—42 进入生化站其他废水井,管道全长约 260 米,检查井共 12 口
B3 路其他废水由井 P3—14-5 沿 B3 路至井 P3—15 后沿新亚星中路至生化站,全长约为 463 米,检查井共 12 个,同时 1#炉区域污水由井 HF-8 和 H1—52 汇总后接入 P1-14—6,管道全长 80 米,
