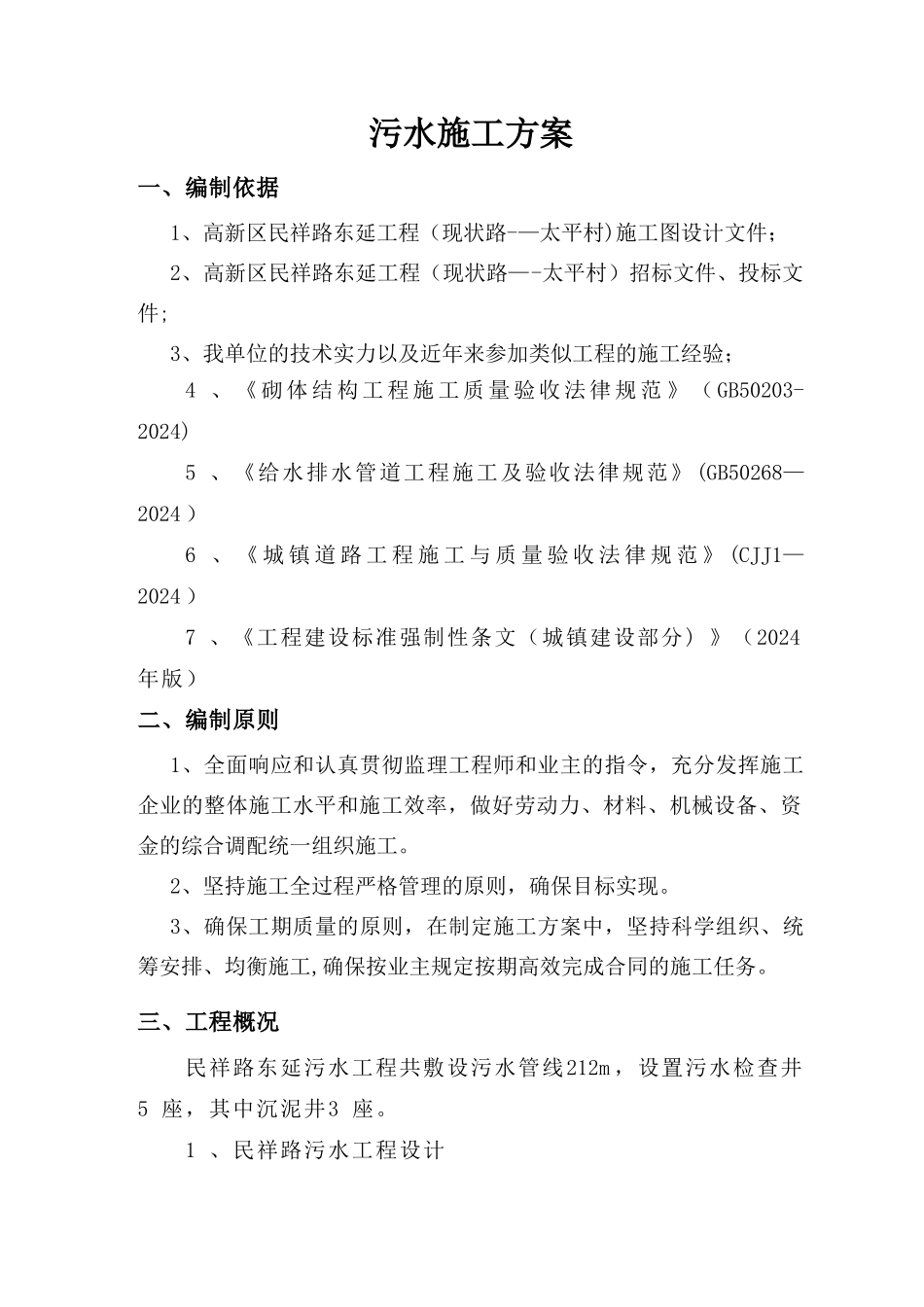

污水施工方案一、编制依据1、高新区民祥路东延工程(现状路-—太平村)施工图设计文件;2、高新区民祥路东延工程(现状路—-太平村)招标文件、投标文件;3、我单位的技术实力以及近年来参加类似工程的施工经验; 4 、 《 砌 体 结 构 工 程 施 工 质 量 验 收 法 律 规 范 》 ( GB50203-2024)5 、《给水排水管道工程施工及验收法律规范》 (GB50268—2024 )6 、 《 城 镇 道 路 工 程 施 工 与 质 量 验 收 法 律 规 范 》 (CJJ1—2024 )7 、《工程建设标准强制性条文(城镇建设部分) 》(2024年版)二、编制原则1、全面响应和认真贯彻监理工程师和业主的指令,充分发挥施工企业的整体施工水平和施工效率,做好劳动力、材料、机械设备、资金的综合调配统一组织施工
2、坚持施工全过程严格管理的原则,确保目标实现
3、确保工期质量的原则,在制定施工方案中,坚持科学组织、统筹安排、均衡施工,确保按业主规定按期高效完成合同的施工任务
三、工程概况民祥路东延污水工程共敷设污水管线212m ,设置污水检查井5 座,其中沉泥井3 座
1 、民祥路污水工程设计1

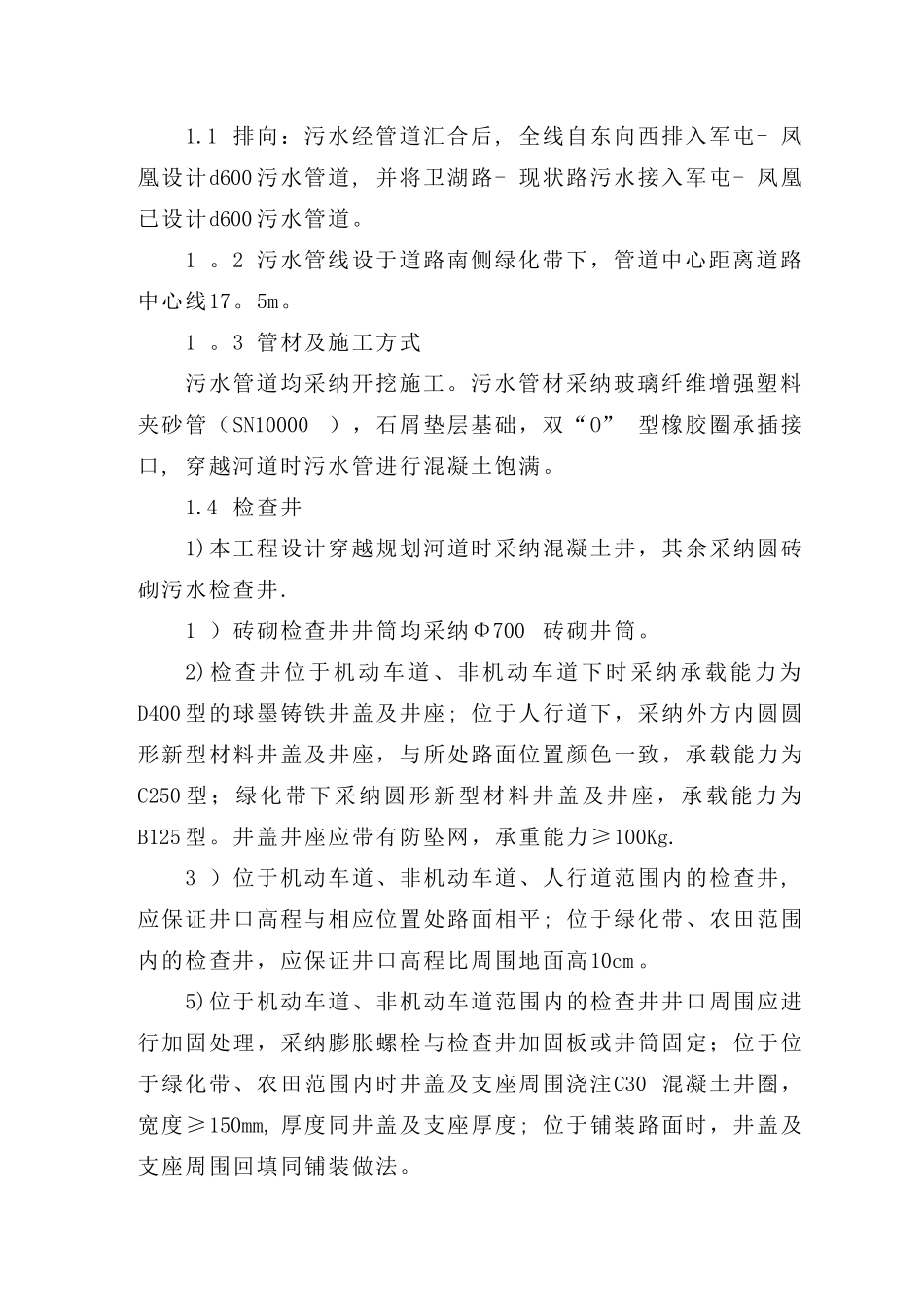

1 排向:污水经管道汇合后, 全线自东向西排入军屯- 凤凰设计d600 污水管道, 并将卫湖路- 现状路污水接入军屯- 凤凰已设计d600 污水管道
2 污水管线设于道路南侧绿化带下,管道中心距离道路中心线17
3 管材及施工方式污水管道均采纳开挖施工
污水管材采纳玻璃纤维增强塑料夹砂管(SN10000),石屑垫层基础,双“O” 型橡胶圈承插接口, 穿越河道时污水管进行混凝土饱满
4 检查井1)本工程设计穿越规划河道时采纳混凝土井,其余采纳圆砖砌污水检查井
1 )砖砌检查井井筒均采纳Φ700 砖砌井筒

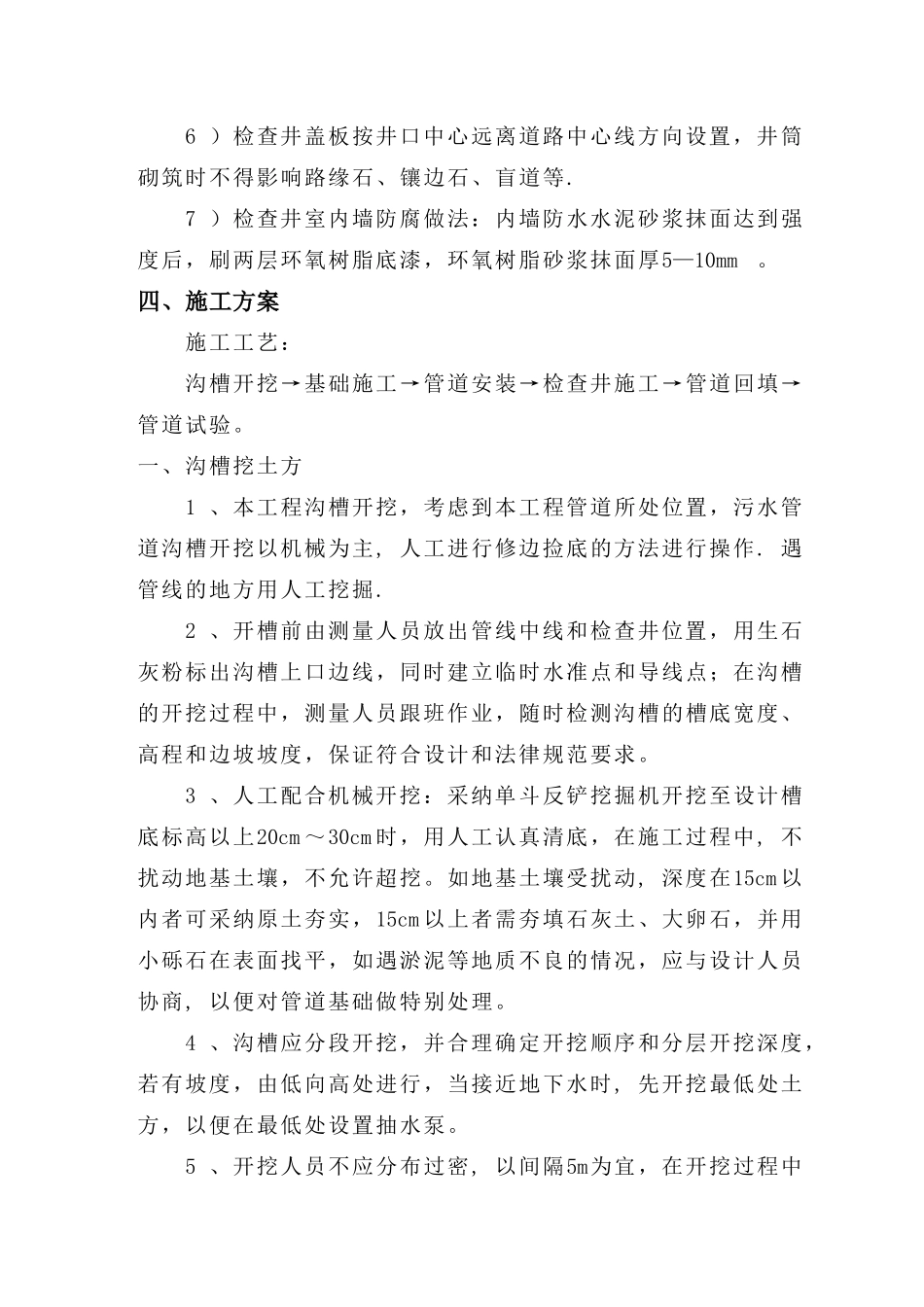

2)检查井位于机动车道、非机动车道下时采纳承载能力为D4
