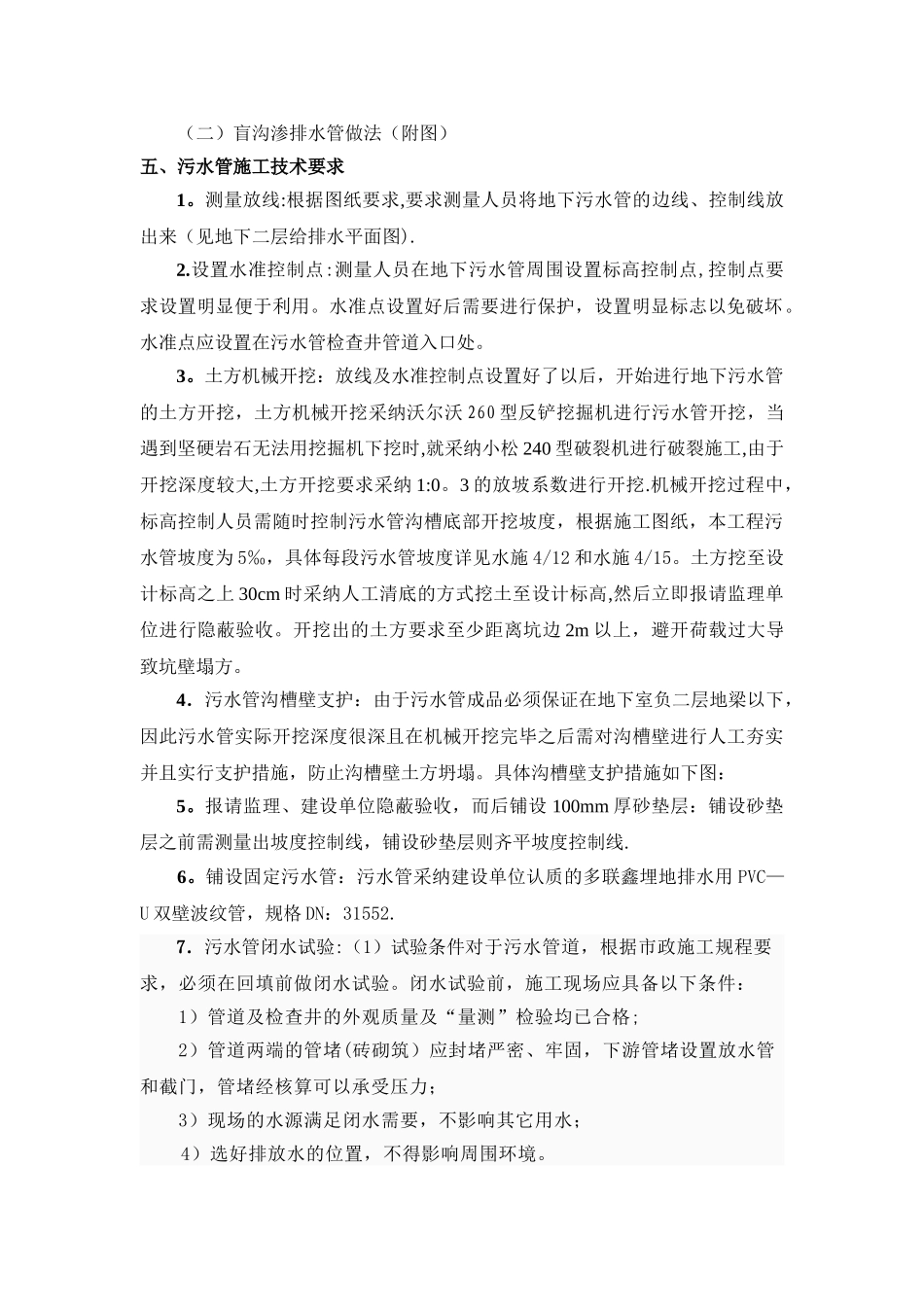

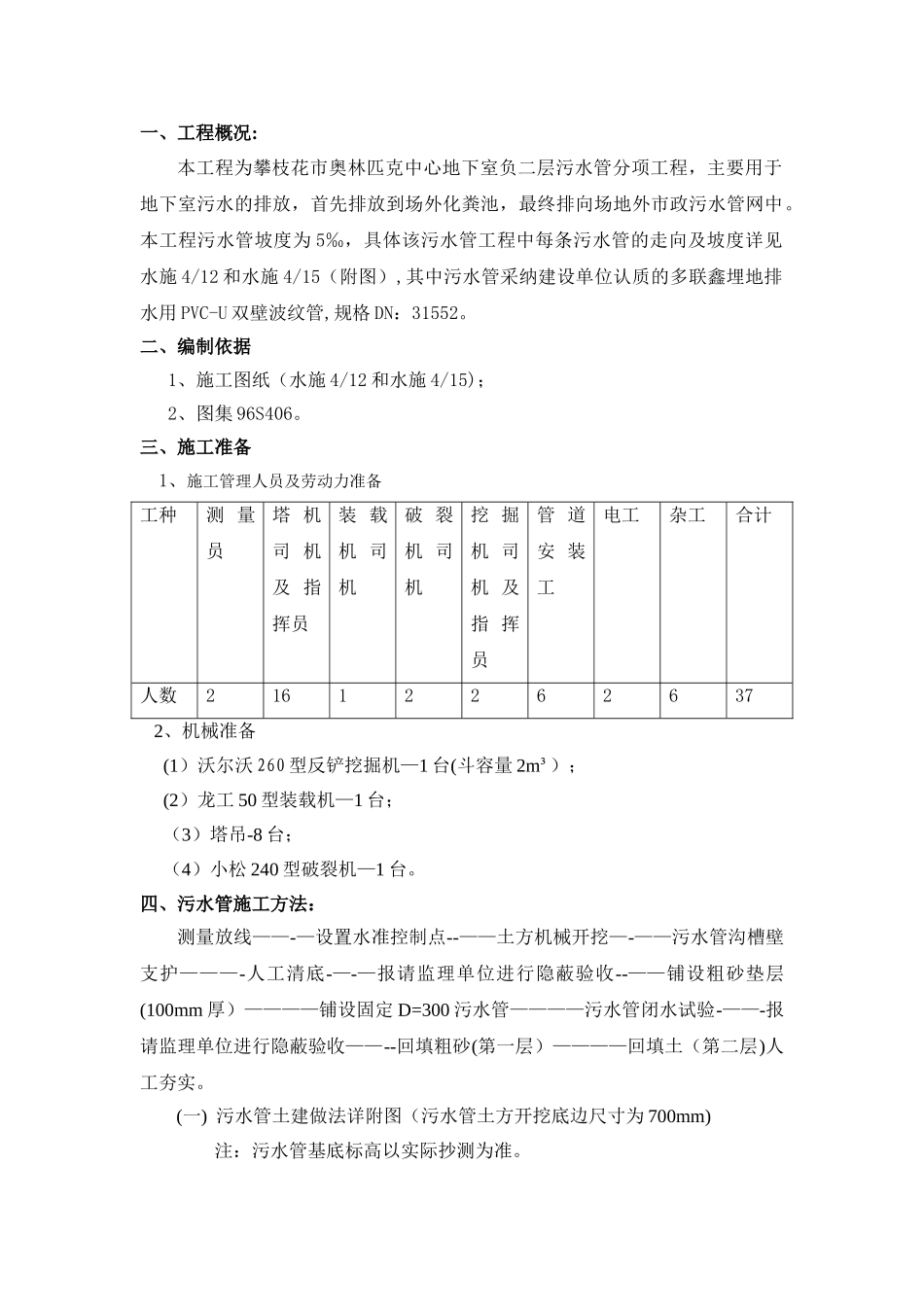

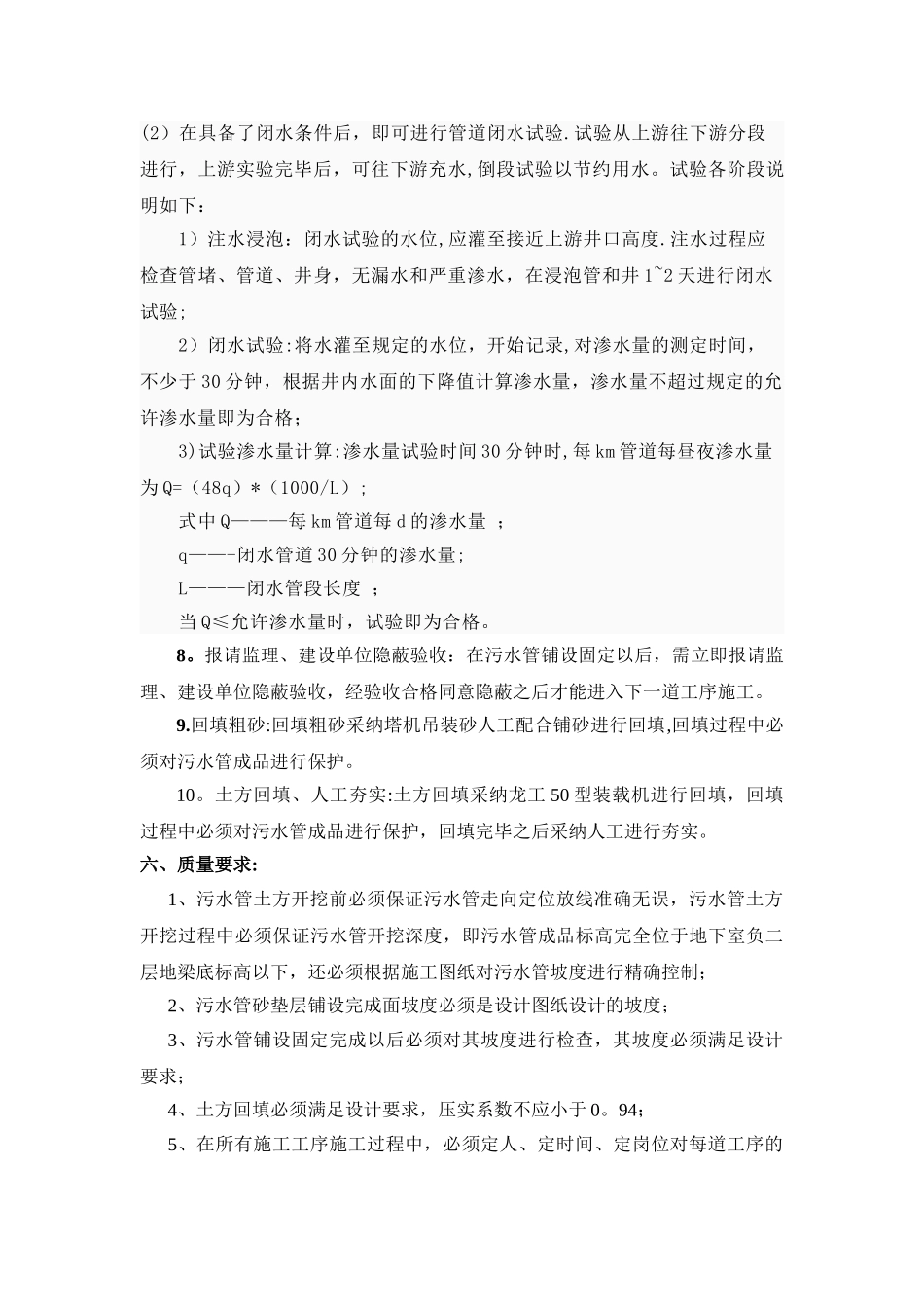

一、工程概况:本工程为攀枝花市奥林匹克中心地下室负二层污水管分项工程,主要用于地下室污水的排放,首先排放到场外化粪池,最终排向场地外市政污水管网中。本工程污水管坡度为 5‰,具体该污水管工程中每条污水管的走向及坡度详见水施 4/12 和水施 4/15(附图),其中污水管采纳建设单位认质的多联鑫埋地排水用 PVC-U 双壁波纹管,规格 DN:31552。二、编制依据1、施工图纸(水施 4/12 和水施 4/15);2、图集 96S406。三、施工准备 1、施工管理人员及劳动力准备工种测 量员塔 机司 机及 指挥员装 载机 司机破 裂机 司机挖 掘机 司机 及指 挥员管 道安 装工电工杂工合计人数21612262637 2、机械准备 (1)沃尔沃 260 型反铲挖掘机—1 台(斗容量 2m³); (2)龙工 50 型装载机—1 台; (3)塔吊-8 台; (4)小松 240 型破裂机—1 台。四、污水管施工方法:测量放线——-—设置水准控制点--——土方机械开挖—-——污水管沟槽壁支护———-人工清底-—-—报请监理单位进行隐蔽验收--——铺设粗砂垫层(100mm 厚)————铺设固定 D=300 污水管————污水管闭水试验-——-报请监理单位进行隐蔽验收——--回填粗砂(第一层)————回填土(第二层)人工夯实。(一) 污水管土建做法详附图(污水管土方开挖底边尺寸为 700mm)注:污水管基底标高以实际抄测为准。(二)盲沟渗排水管做法(附图)五、污水管施工技术要求1。测量放线:根据图纸要求,要求测量人员将地下污水管的边线、控制线放出来(见地下二层给排水平面图).2.设置水准控制点:测量人员在地下污水管周围设置标高控制点,控制点要求设置明显便于利用。水准点设置好后需要进行保护,设置明显标志以免破坏。水准点应设置在污水管检查井管道入口处。3。土方机械开挖:放线及水准控制点设置好了以后,开始进行地下污水管的土方开挖,土方机械开挖采纳沃尔沃 260 型反铲挖掘机进行污水管开挖,当遇到坚硬岩石无法用挖掘机下挖时,就采纳小松 240 型破裂机进行破裂施工,由于开挖深度较大,土方开挖要求采纳 1:0。3 的放坡系数进行开挖.机械开挖过程中,标高控制人员需随时控制污水管沟槽底部开挖坡度,根据施工图纸,本工程污水管坡度为 5‰,具体每段污水管坡度详见水施 4/12 和水施 4/15。土方挖至设计标高之上 30cm 时采纳人工清底的方式挖土至设计标高,然后立即报请监理单位进行隐蔽验收。开挖出的土方要求至少距离坑边 2m 以上,避...
