污水管道工程闭水试验方案一、工程概况1、工程名称: 2、工程地点: 3、闭水工程量介绍:本项目闭水试验主要为污水工程闭水试验,工程量主要有:HDPE 双壁波纹管环刚度为 8KM/m2 DN400 691m ;HDPE 双壁波纹管环刚度为 8KM/m2 DN600 3893
6m;HDPE 双壁波纹管环刚度为 8KM/m2 DN800 1384m ;HDPE 双壁波纹管环刚度为 8KM/m2 DN400 620m ;钢筋混凝土排水管Ⅱ级、承插式 DN1000 62m
4、编制依据:《给排水管道工程施工及验收法律规范》(GB50268-97)
二、主要材料 1、大功率潜水泵、胶管(要用于闭水试验时抽水用); 2、标尺(主要用于观察灌水时水位变化情况); 3、刻度尺; 4、水位测针(由针体和针头两部分构成); 5、百分表; 6、电流表
闭水试验应具备条件 1、污水工程闭水试验应在下列条件下进行:1)管道及检查井外观质量已验收合格;2)管道未回填且沟槽内无积水;3)全部预留孔应封堵,不得渗水;4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水
2、污水工程试验前,应做好下列准备工作: 1)将检查井内清理洁净,修补井内外的缺陷; 2)检查充水及排水闸门,不渗漏; 3)设置水位观测标尺; 4)标定水位测针; 5)准备现场测定蒸发量的设备; 6)灌水的水源应采纳清水并做好灌水和放水系统的设施
3、污水工程闭水试验前,应做好下列检查工作: 1)外观质量检查合格; 2))构筑物内清理完毕,无杂物积水现象; 3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水; 4)闭水试验所需材料设备进场,人员到位;四

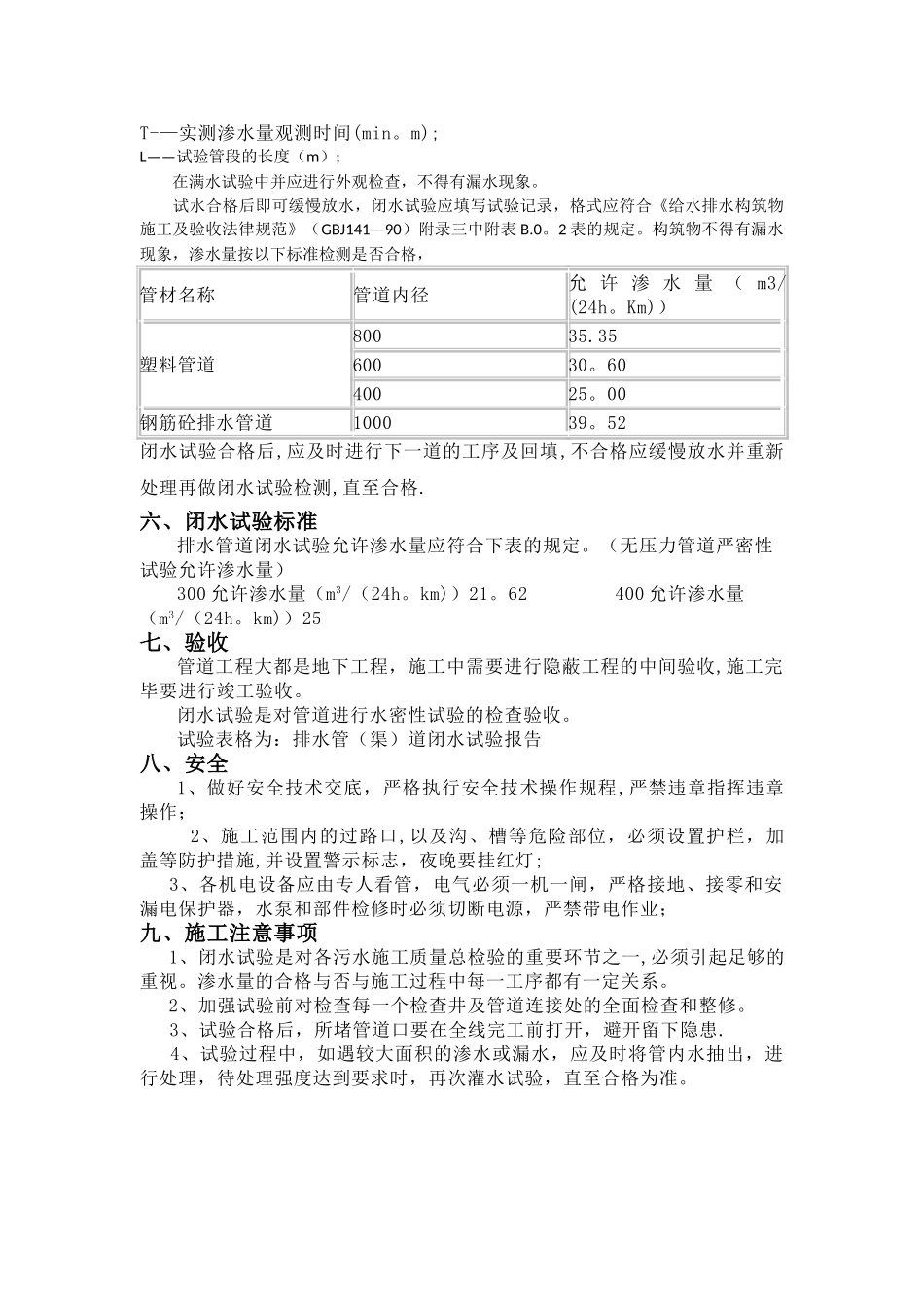

闭水试验程序 施工准备----清理检查井内壁—-—--封堵井口--—--灌水浸泡--———-检查沿线管道外壁及检查
