南灰粪港雨、污水改道工程污水管道沟槽开挖、安装及井点降水专项施工方案编制人:审核人:审批人:扬州市通达建设进展有限公司污水管道沟槽开挖、安装施工一、工程概况江都区南灰粪港雨、污水改道工程位于江都区南区,主要把南灰粪港南北两侧的污水接入张纲河西侧污水主管,全长约 483 米
本工程地处长江中下游,土质情况在高程 3m 左右向下属于流砂夹层,其中夹杂着黑流砂土,土壤中含水量较大
沟槽底高程在 1m 左右,管道施工必须进行井点降水,才能保证管道按质完成

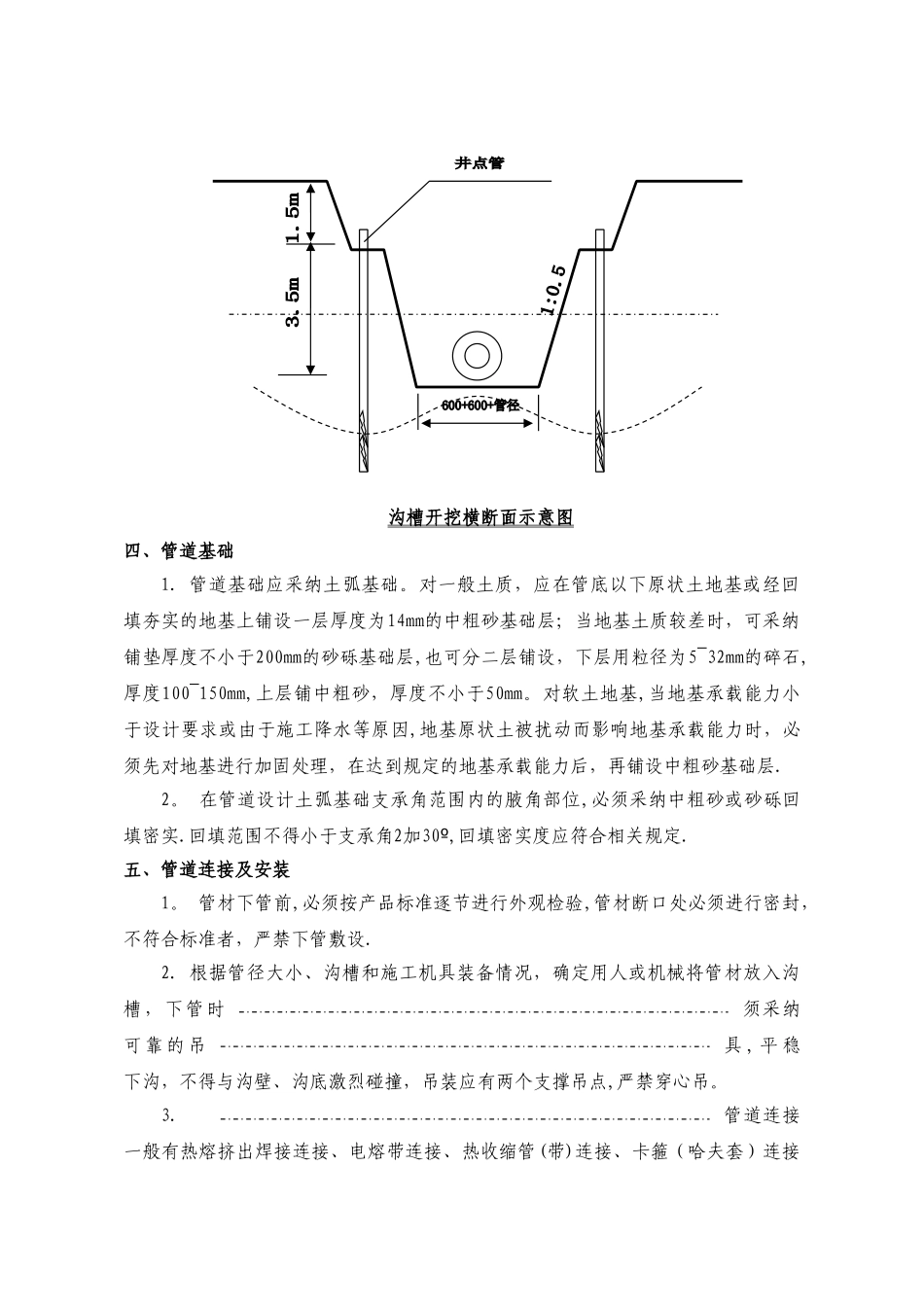

二、沟槽一般要求1
沟槽槽底净宽度, 管道埋设深度5米左右、管径1000mm-1200mm,管道每边净宽大于600 mm
根据设计施工图纸中要求沟槽底宽度为600+600+管径=1200+管径
根据施工现场环境、槽深、地下水位、土质情况、施工设备等情况,确定坡比为1:0
由于本工程地处长江中下游,土质情况在高程3m左右向下属于流砂夹层,其中夹杂着黑流砂土,沟槽易塌方,根据现场实际情况沟槽上宽定为7
7m(由于需要井点降水,需分层开挖,先开挖1
5m深,进行井点降水后再行深挖沟槽施工)
开挖沟槽应严格控制基底高程,不得扰动基底原状土层
基底设计标高以上0
3m的原状土,应在铺管前人工清理至设计标高
如遇超挖或发生扰动,可换填10~15mm天然级配砂石料或最大粒径小于40mm的碎石,并整平夯实,其密实度应达到基础层密实度要求
槽底如有尖硬物体必须清除,用砂石回填处理
槽底不得受水浸泡,若采纳人工降水,应待地下水位稳定降至沟槽底以下时方可开挖
三、沟槽开挖1、应严格控制基底高程,严禁超挖,基底设计标高以上0
3米德原状土要人工清理到设计标高,假如局部超挖或发生扰动,可换填颗粒≤10MM的天然级配砂石粒,并夯实
2、开槽后,沟槽底应进行夯实,密实度要达到90%以上,沟槽底部如有块石、碎石、砖等坚硬物
