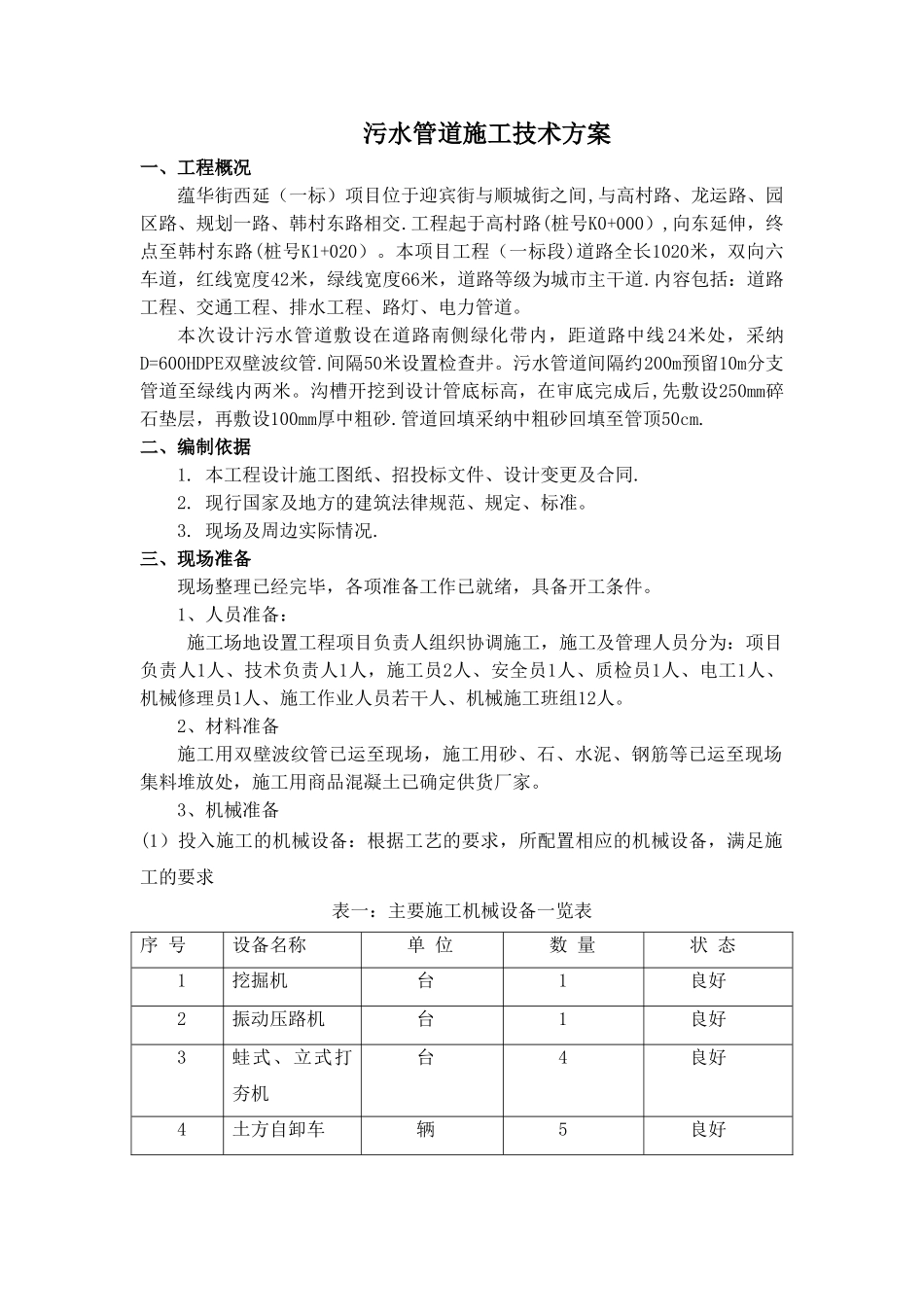

污水管道施工技术方案一、工程概况蕴华街西延(一标)项目位于迎宾街与顺城街之间,与高村路、龙运路、园区路、规划一路、韩村东路相交
工程起于高村路(桩号K0+000),向东延伸,终点至韩村东路(桩号K1+020)
本项目工程(一标段)道路全长1020米,双向六车道,红线宽度42米,绿线宽度66米,道路等级为城市主干道
内容包括:道路工程、交通工程、排水工程、路灯、电力管道
本次设计污水管道敷设在道路南侧绿化带内,距道路中线 24米处,采纳D=600HDPE双壁波纹管
间隔50米设置检查井
污水管道间隔约200m预留10m分支管道至绿线内两米
沟槽开挖到设计管底标高,在审底完成后,先敷设250mm碎石垫层,再敷设100mm厚中粗砂
管道回填采纳中粗砂回填至管顶50cm
二、编制依据1
本工程设计施工图纸、招投标文件、设计变更及合同
现行国家及地方的建筑法律规范、规定、标准
现场及周边实际情况
三、现场准备现场整理已经完毕,各项准备工作已就绪,具备开工条件
1、人员准备: 施工场地设置工程项目负责人组织协调施工,施工及管理人员分为:项目负责人1人、技术负责人1人,施工员2人、安全员1人、质检员1人、电工1人、机械修理员1人、施工作业人员若干人、机械施工班组12人
2、材料准备施工用双壁波纹管已运至现场,施工用砂、石、水泥、钢筋等已运至现场集料堆放处,施工用商品混凝土已确定供货厂家

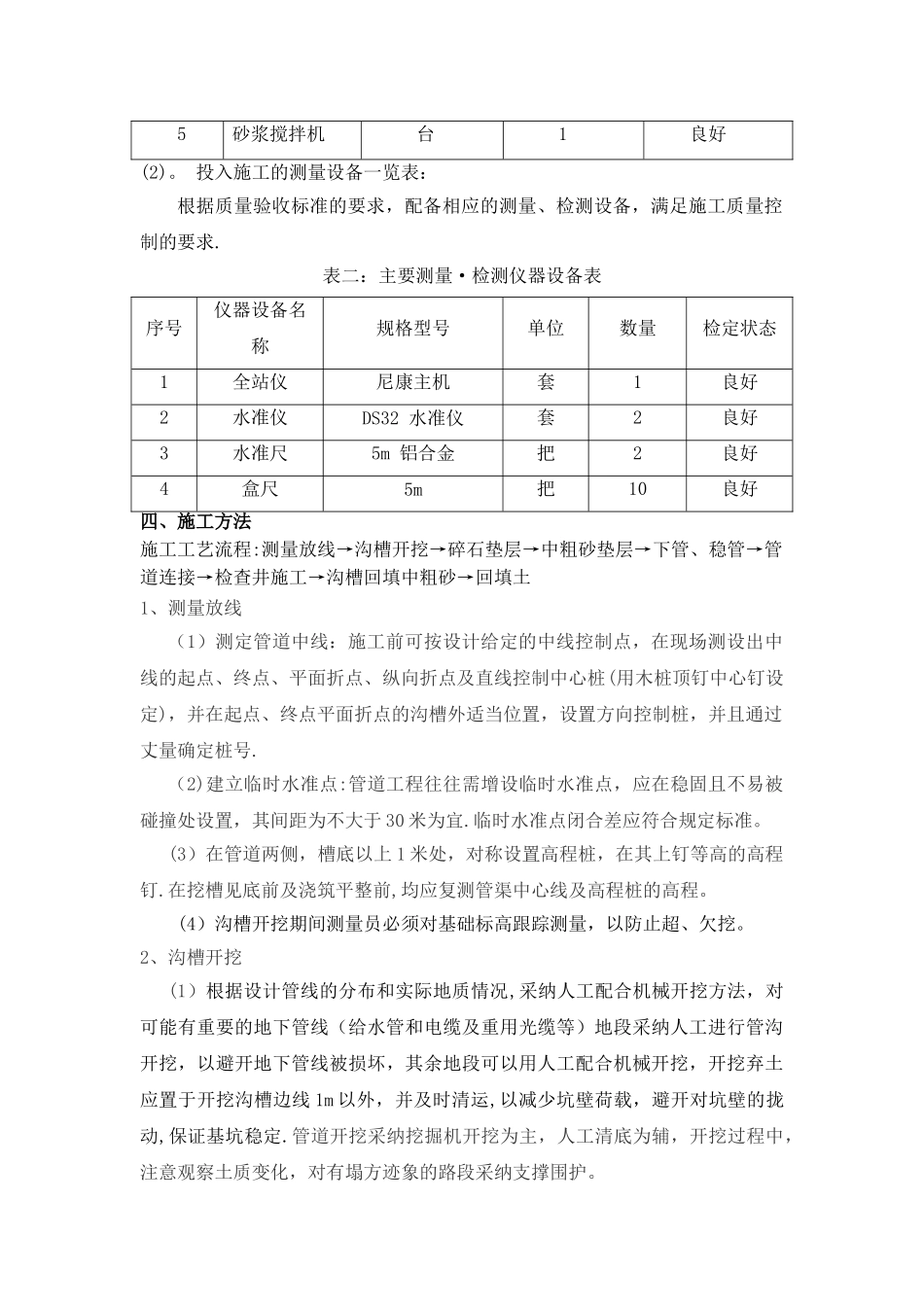

3、机械准备(1)投入施工的机械设备:根据工艺的要求,所配置相应的机械设备,满足施工的要求表一:主要施工机械设备一览表序 号设备名称单 位数 量状 态1挖掘机台1良好2振动压路机台1良好3蛙式、立式打夯机台4良好4土方自卸车辆5良好5砂浆搅拌机台1良好(2)
投入施工的测量设备一览表:根据质量验收标准的要求,配备相应的测量、检测设备,满足施工质量控制的要求
表二:主要测量·检测仪器设
