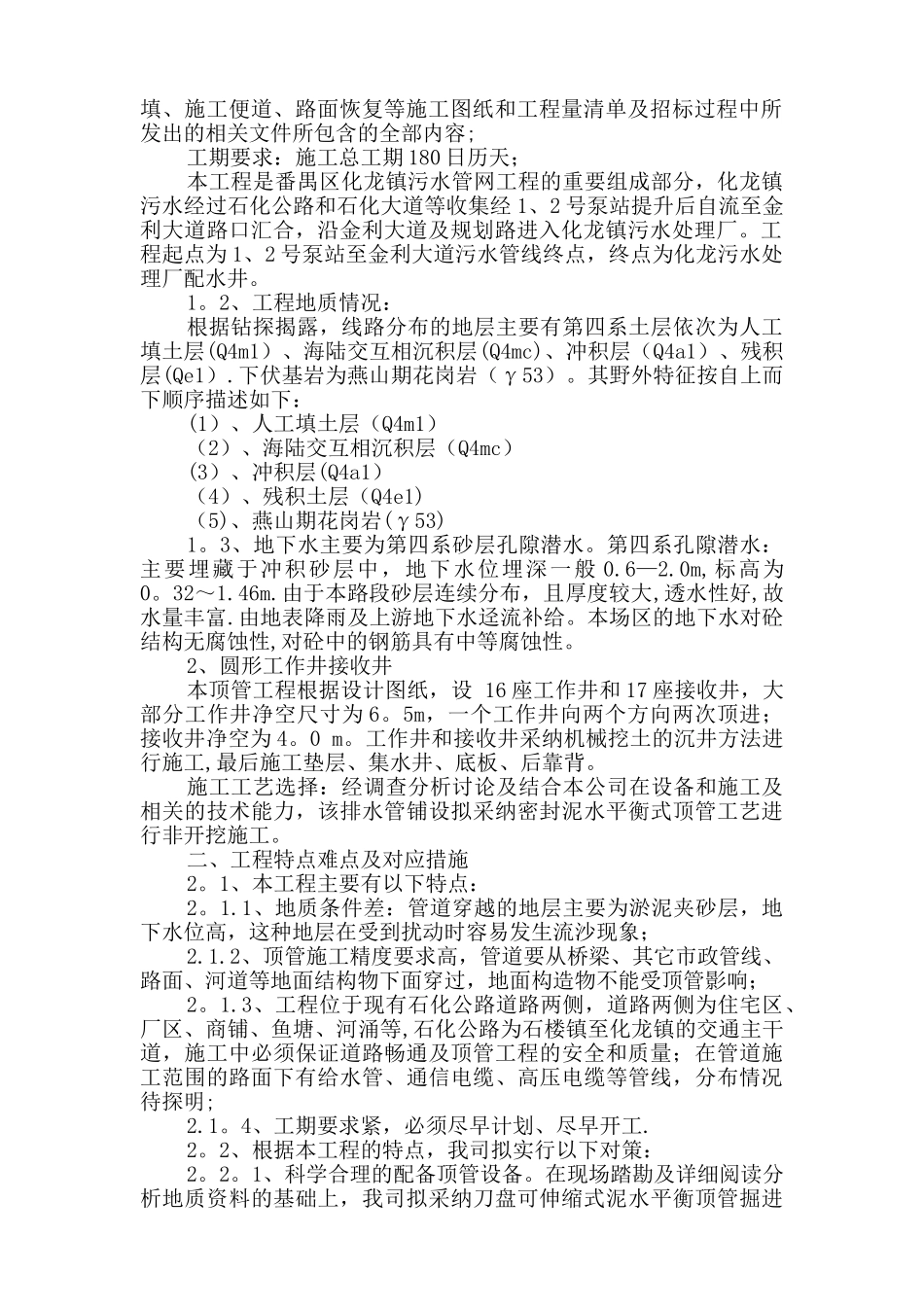

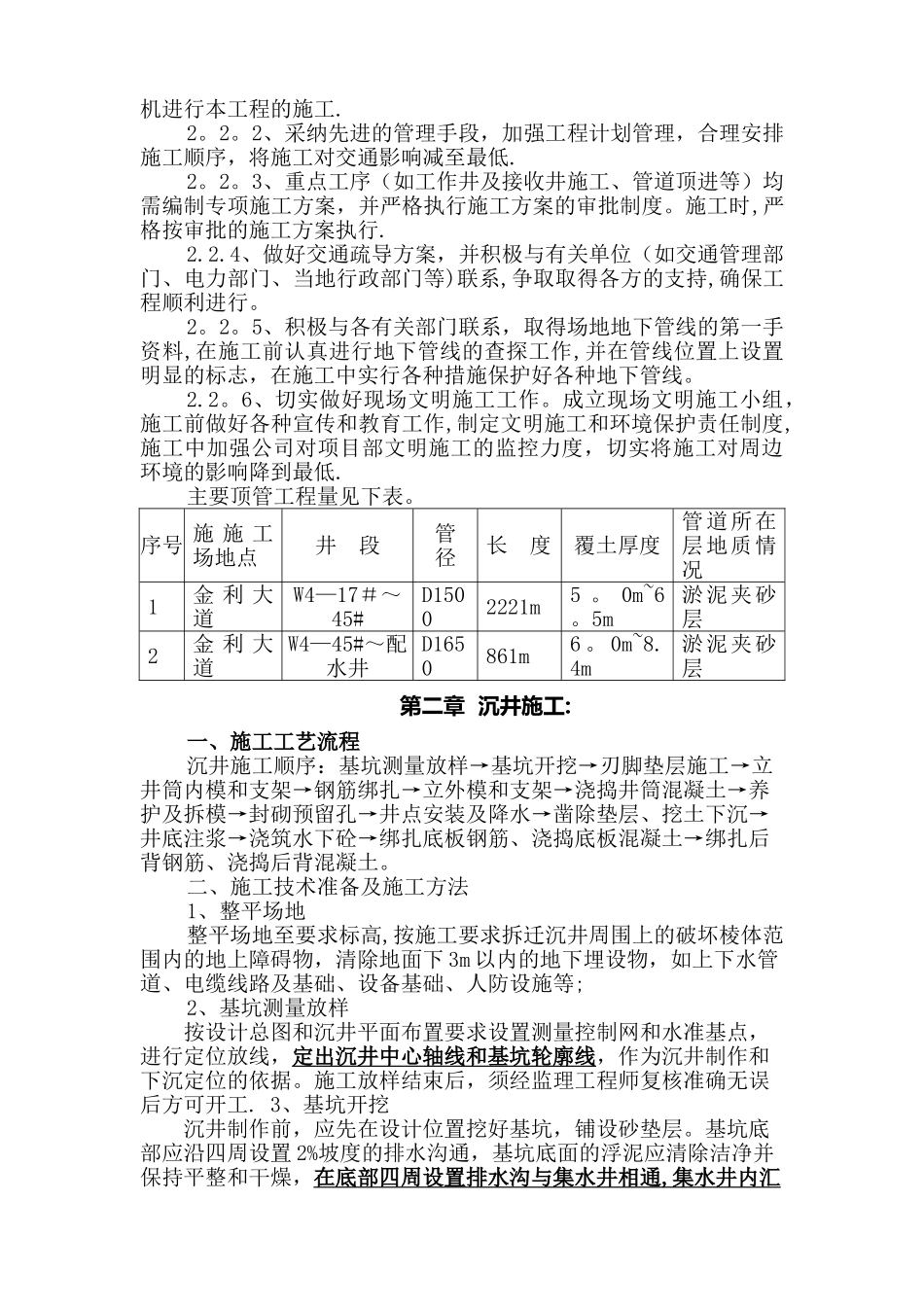

化龙镇污水管网工程金利大道及规划路进厂污水管道工程沉井及顶管施工方案 指导老师: 姓 名: 班 级: 学 号: 日 期: 目 录第一章 工程概况、地质情况和工程特点一、工程概况二、工程特点难点及对应措施第二章 沉井施工方案一、施工工艺流程二、施工技术准备及施工方法 三、安全环保注意事项及措施第三章 顶管施工方案一、顶进设备选型及安装二、井地面设备选型及布置三、顶管顶进四、出现流沙现象处理办法:五、顶管测量、纠偏技术六、检查井施工第一章 工程概况、地质情况和工程特点一、工程概况1、工程概述及方案选择1.1、工程名称:化龙镇污水管网工程—-金利大道及规划路进厂污水管道工程建设地点:广州市番禺区化龙镇金利大道及规划路建设规模:管道全长 4532m.工程范围:完成本项目本工程明挖施工、顶管施工、管道基础处理、污水管道安装敷设、新建工作井、接受井、检查井、沟槽回填、施工便道、路面恢复等施工图纸和工程量清单及招标过程中所发出的相关文件所包含的全部内容;工期要求:施工总工期 180 日历天;本工程是番禺区化龙镇污水管网工程的重要组成部分,化龙镇污水经过石化公路和石化大道等收集经 1、2 号泵站提升后自流至金利大道路口汇合,沿金利大道及规划路进入化龙镇污水处理厂。工程起点为 1、2 号泵站至金利大道污水管线终点,终点为化龙污水处理厂配水井。 1。2、工程地质情况:根据钻探揭露,线路分布的地层主要有第四系土层依次为人工填土层(Q4m1)、海陆交互相沉积层(Q4mc)、冲积层(Q4a1)、残积层(Qe1).下伏基岩为燕山期花岗岩(γ53)。其野外特征按自上而下顺序描述如下:(1)、人工填土层(Q4m1)(2)、海陆交互相沉积层(Q4mc)(3)、冲积层(Q4a1)(4)、残积土层(Q4e1)(5)、燕山期花岗岩(γ53)1。3、地下水主要为第四系砂层孔隙潜水。第四系孔隙潜水:主要埋藏于冲积砂层中,地下水位埋深一般 0.6—2.0m,标高为0。32~1.46m.由于本路段砂层连续分布,且厚度较大,透水性好,故水量丰富.由地表降雨及上游地下水迳流补给。本场区的地下水对砼结构无腐蚀性,对砼中的钢筋具有中等腐蚀性。2、圆形工作井接收井本顶管工程根据设计图纸,设 16 座工作井和 17 座接收井,大部分工作井净空尺寸为 6。5m,一个工作井向两个方向两次顶进;接收井净空为 4。0 m。工作井和接收井采纳机械挖土的沉井方法进行施工,最后施工垫层、集水井、底板、后靠背。施工工艺选择:经调查分析讨论及结合...
