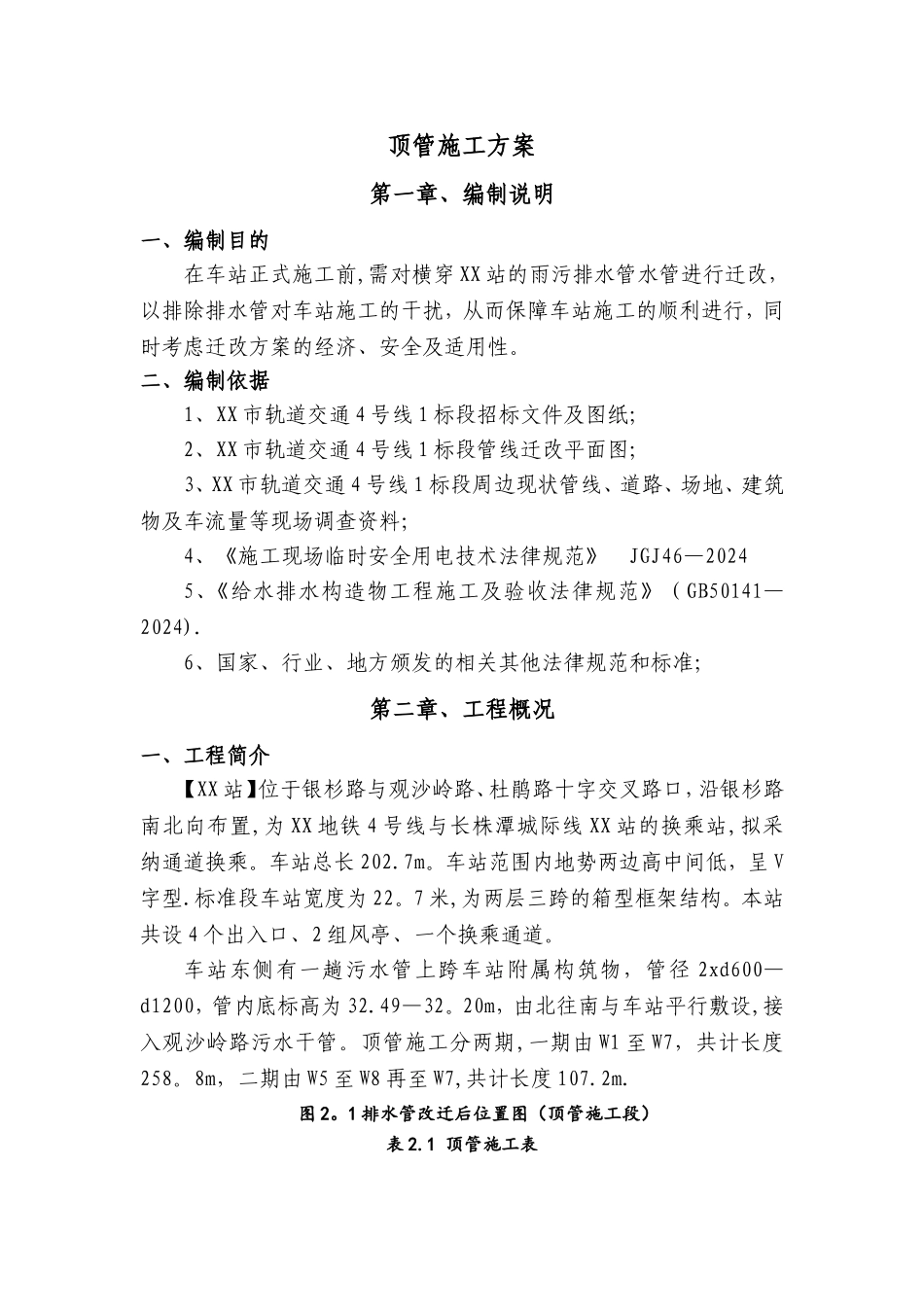

XX 市轨道交通 4 号线一期土建工程一标段顶管施工方案编制:复核:审核:中国建筑股份有限公司XX 市轨道交通 4 号线一标第四项目经理部二〇一五年九月目录顶管施工方案 1第一章、编制说明 1 一、编制目的 1 二、编制依据 1 第二章、工程概况 1 一、工程简介 1 二、场地工程地质和水文地质 2 第三章、顶管施工方法 2 一、施工工艺流程 3 二、施工部署 3 三、工作井施工 3 四、顶管施工 4 五、检查井施工及回填 8 第四章、施工策划 9 一、施工顺序及工期计划 9 二、施工配置 11 第五章、测量与监测施工 12 一、顶管测量控制与相关措施 12 二、监测施工 12 第六章、质量保证措施 13 一、质量方针 13 二、质量目标 13 三、质量保证体系 13 四、质量保证措施 14 五、质量过程控制 15 第七章、安全保证措施 15 一、安全生产体系及制度 15 二、安全保障措施 17 第八章、危险源和应急预案 18 一、主要危险源 18 二、预防措施及应急预案 19 三、应急小组成员及急救医院联系方式 23 顶管施工方案第一章、编制说明一、编制目的在车站正式施工前,需对横穿 XX 站的雨污排水管水管进行迁改,以排除排水管对车站施工的干扰,从而保障车站施工的顺利进行,同时考虑迁改方案的经济、安全及适用性。二、编制依据1、XX 市轨道交通 4 号线 1 标段招标文件及图纸;2、XX 市轨道交通 4 号线 1 标段管线迁改平面图;3、XX 市轨道交通 4 号线 1 标段周边现状管线、道路、场地、建筑物及车流量等现场调查资料;4、《施工现场临时安全用电技术法律规范》 JGJ46—20245、《给水排水构造物工程施工及验收法律规范》(GB50141—2024).6、国家、行业、地方颁发的相关其他法律规范和标准;第二章、工程概况一、工程简介【XX 站】位于银杉路与观沙岭路、杜鹃路十字交叉路口,沿银杉路南北向布置,为 XX 地铁 4 号线与长株潭城际线 XX 站的换乘站,拟采纳通道换乘。车站总长 202.7m。车站范围内地势两边高中间低,呈 V字型.标准段车站宽度为 22。7 米,为两层三跨的箱型框架结构。本站共设 4 个出入口、2 组风亭、一个换乘通道。车站东侧有一趟污水管上跨车站附属构筑物,管径 2xd600—d1200,管内底标高为 32.49—32。20m,由北往南与车站平行敷设,接入观沙岭路污水干管。顶管施工分两期,一期由 W1 至 W7,共计长度258。8m,二期由 W5 至 W8 再至 W7,共计长度 107.2m...
