电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

沈阳冬季施工方案

沈阳冬季施工方案_第1页
1/12
沈阳冬季施工方案_第2页
2/12
沈阳冬季施工方案_第3页
3/12

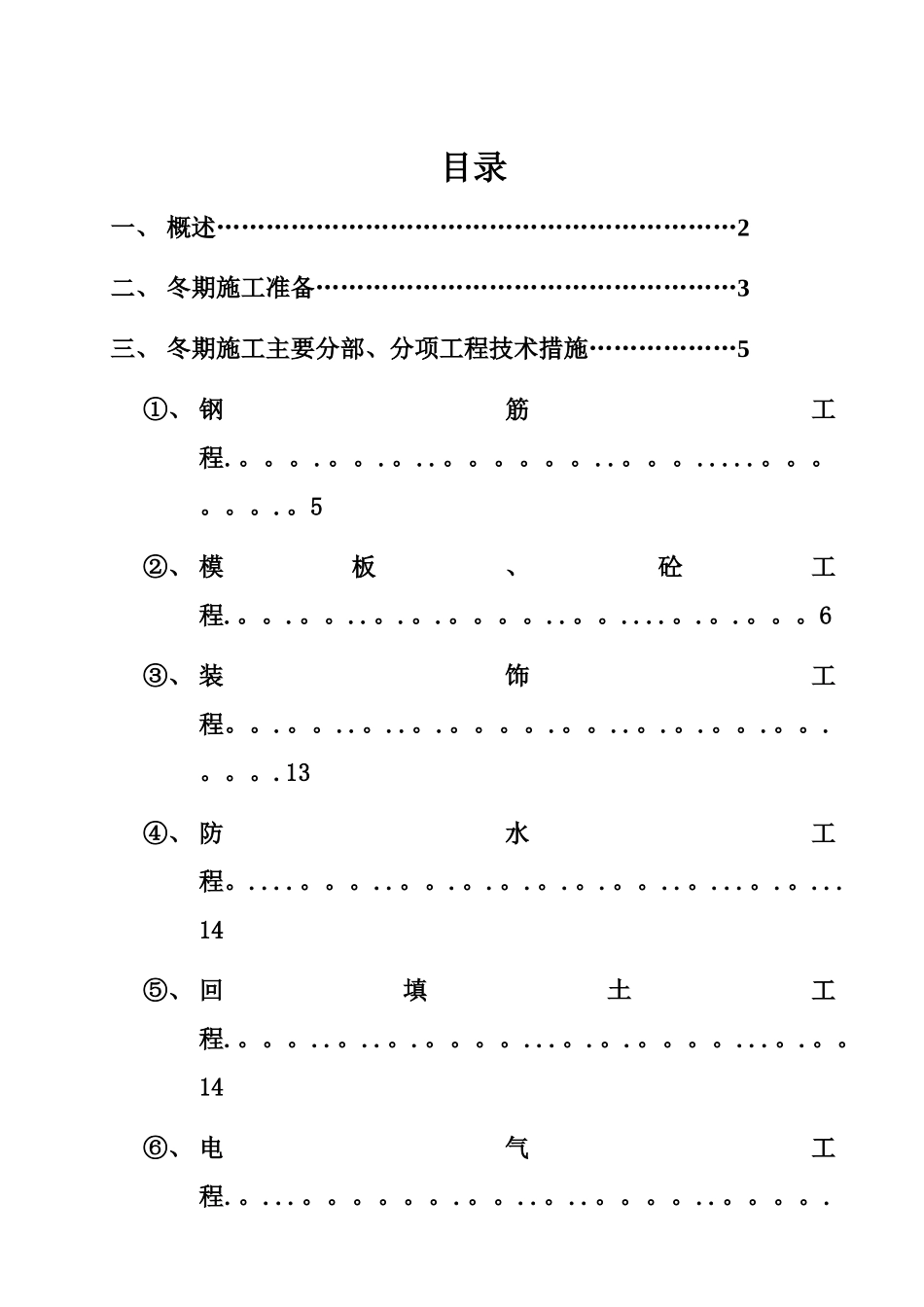

目录一、 概述………………………………………………………2二、 冬期施工准备……………………………………………3三、 冬期施工主要分部、分项工程技术措施………………5①、 钢筋工程.。。。.。。.。..。。。。。。..。。。.....。。。。。。.。5②、 模板、砼工程.。。.。。..。.。.。。。。..。。....。.。.。。。6③、 装饰工程。。.。。..。..。.。。。。.。。..。.。.。。.。。.。。。.13④、 防水工程。....。。。..。。.。.。.。.。.。。..。...。.。...14⑤、 回填土工程.。。。..。..。.。。。。...。.。.。。。。...。.。。14⑥、 电气工程.。...。。。。。。.。。..。..。。。。..。。。。.。.。.。15⑦、 设备及管道施工工程....。..。...。.。.。.。..。。。..15⑧、 现场给排水保温措施。..。。。.。....。。。..。。.。。。..15四、 冬期施工安全技术措施。。..。。..。.。....。。..。。.。.。。16冬季施工方案一、 概述建设单位:沈阳中海新海汇置业有限公司设计单位:沈阳华夏易都建筑设计有限公司监理单位:沈阳市工程建设监理咨询有限公司施工单位:大连博源建设集团有限公司中海城项目五期 02E 地块一标段工程,位于沈阳市于洪区荷兰村。总建筑面积 8.6 万平方米,包括 1#楼、2#楼、6#楼、8#楼、11#楼、#楼及 D1#地库和 S1、S2、S5 商业网点.1#楼、2#楼:地下一层,地上 33 层.6#楼、8#楼:地下一层,地上 34 层.11#楼地下一层,地上 18 层.S1、S2、S5 商业网点:地上 2 层。结构形式为框架—剪力墙结构。本工程工期紧,任务重,需要安排冬季施工确保工期。参照沈阳地区的冬施资料和历年的施工经验以及沈阳市的气象资料,沈阳地区日平均气温稳定低于 5℃时间大约自 10月 20 日至次年 4 月 10 日,长达五个多月,本项目部分建构筑物在冬季施工.(一)冬期施工的起止时间根据历史的气象资料确定,在秋冬季节,当日平均气温连续 5d 稳定低于 5℃的初始日至翌年的春季气温连续 5d 稳定高于 5℃的终止日即为混凝土冬期施工的具体日期。但也应注意,在上述期限以外,有时由于寒流袭来,最低气温可能临时突然降到 0℃以下回升,因而在这个突然降温期也应注意防止混凝土遭到冻害.(二)冬期施工遵循原则1、工程施工必须严格贯彻执行国家颁发的各项工程施工和验收法律规范及《沈阳地区建筑工程冬期施工技术规定》。2、工程施工要结合施工现场所在地方具体情况,因地、因时、因工程...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

沈阳冬季施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
