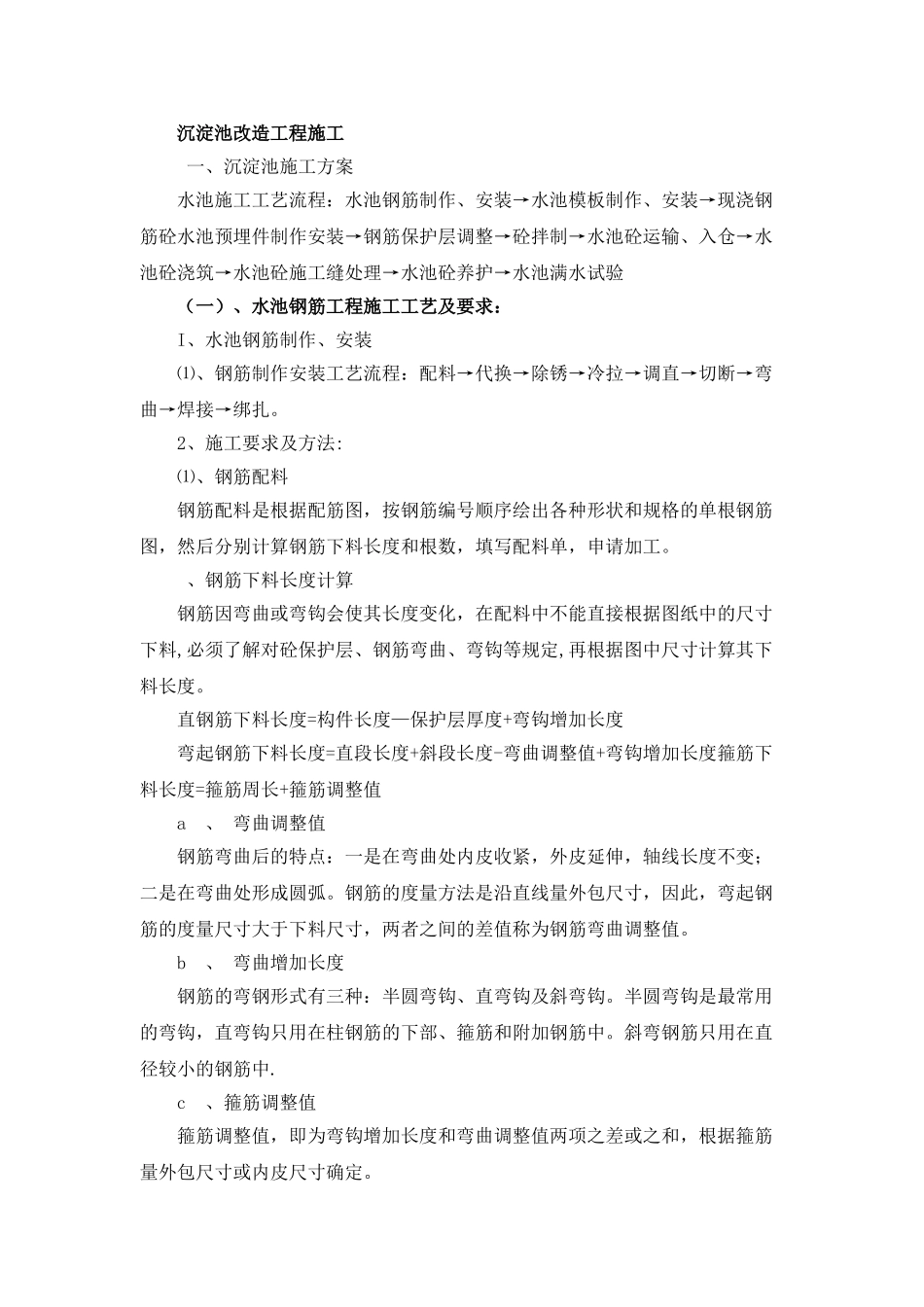

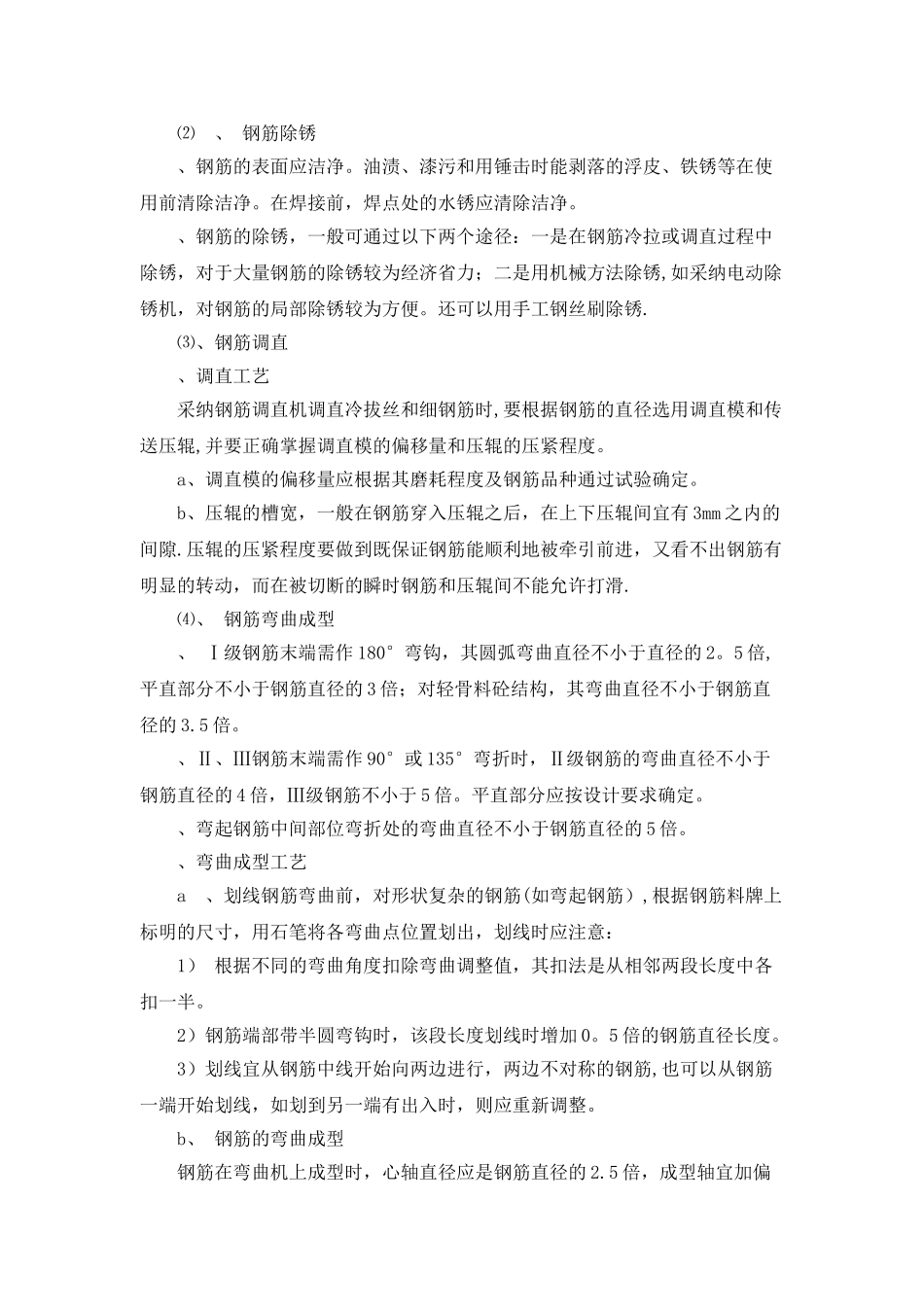

沉淀池改造工程施工 一、沉淀池施工方案水池施工工艺流程:水池钢筋制作、安装→水池模板制作、安装→现浇钢筋砼水池预埋件制作安装→钢筋保护层调整→砼拌制→水池砼运输、入仓→水池砼浇筑→水池砼施工缝处理→水池砼养护→水池满水试验(一)、水池钢筋工程施工工艺及要求:I、水池钢筋制作、安装⑴、钢筋制作安装工艺流程:配料→代换→除锈→冷拉→调直→切断→弯曲→焊接→绑扎。2、施工要求及方法:⑴、钢筋配料钢筋配料是根据配筋图,按钢筋编号顺序绘出各种形状和规格的单根钢筋图,然后分别计算钢筋下料长度和根数,填写配料单,申请加工。 、钢筋下料长度计算钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中的尺寸下料,必须了解对砼保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。直钢筋下料长度=构件长度—保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值a 、 弯曲调整值钢筋弯曲后的特点:一是在弯曲处内皮收紧,外皮延伸,轴线长度不变;二是在弯曲处形成圆弧。钢筋的度量方法是沿直线量外包尺寸,因此,弯起钢筋的度量尺寸大于下料尺寸,两者之间的差值称为钢筋弯曲调整值。b 、 弯曲增加长度钢筋的弯钢形式有三种:半圆弯钩、直弯钩及斜弯钩。半圆弯钩是最常用的弯钩,直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。斜弯钢筋只用在直径较小的钢筋中.c 、箍筋调整值箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或之和,根据箍筋量外包尺寸或内皮尺寸确定。⑵ 、 钢筋除锈、钢筋的表面应洁净。油渍、漆污和用锤击时能剥落的浮皮、铁锈等在使用前清除洁净。在焊接前,焊点处的水锈应清除洁净。、钢筋的除锈,一般可通过以下两个途径:一是在钢筋冷拉或调直过程中除锈,对于大量钢筋的除锈较为经济省力;二是用机械方法除锈,如采纳电动除锈机,对钢筋的局部除锈较为方便。还可以用手工钢丝刷除锈.⑶、钢筋调直、调直工艺采纳钢筋调直机调直冷拔丝和细钢筋时,要根据钢筋的直径选用调直模和传送压辊,并要正确掌握调直模的偏移量和压辊的压紧程度。a、调直模的偏移量应根据其磨耗程度及钢筋品种通过试验确定。b、压辊的槽宽,一般在钢筋穿入压辊之后,在上下压辊间宜有 3mm 之内的间隙.压辊的压紧程度要做到既保证钢筋能顺利地被牵引前进,又看不出钢筋有明显的转动,而在被切断的瞬时钢筋和压辊间不能允许打滑.⑷、 ...
