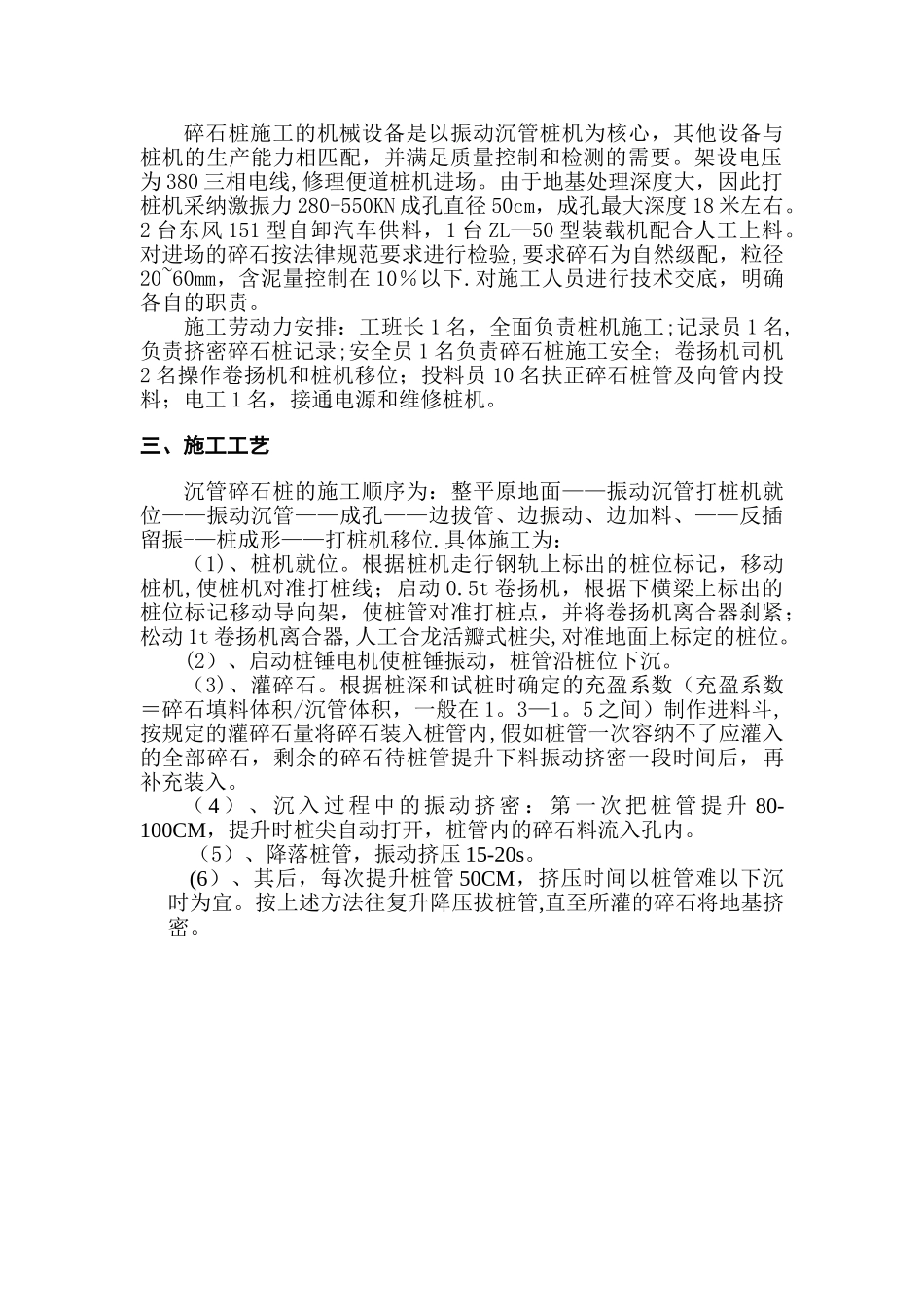

欢乐滨海城九年一贯制学校项目地基施工处理工程沉管碎石桩专项施工方案目录一、 工程概括二、 施工准备三、 施工工艺四、 施工要点五、 质量监测六、 沉管碎石桩的检测七、 安全措施一、工程概况本项目地址为瑞海本路 13 号,场区位于青岛胶州湾高速西侧,占地面积 50581 平方米。场区地层的平面分为顺填淤泥区、过渡区、杂填区三个地基处理区。其中处理区面积 5720㎡。本专项沉管碎石桩为过渡区,第一阶段地基处理,桩长约 18 米左右,直径 0。5 米,锥形布置,间距 1.5 米。震动沉管挤密碎石桩是一种软地基的处理方法,加固过渡区地基,使地基的承载了力增加,为后续强夯增加承载力。二、施工准备在碎石桩施工前首先平整场地,局部低洼处可填土或填碎石找平,再进行初压,采纳静压压路机碾压,确保桩机走行平稳,其次进行材料准备、测量放线,实地标出打桩范围与桩位,然后才开始碎石桩施工.碎石桩施工的机械设备是以振动沉管桩机为核心,其他设备与桩机的生产能力相匹配,并满足质量控制和检测的需要。架设电压为 380 三相电线,修理便道桩机进场。由于地基处理深度大,因此打桩机采纳激振力 280-550KN 成孔直径 50cm,成孔最大深度 18 米左右。2 台东风 151 型自卸汽车供料,1 台 ZL—50 型装载机配合人工上料。对进场的碎石按法律规范要求进行检验,要求碎石为自然级配,粒径20~60mm,含泥量控制在 10%以下.对施工人员进行技术交底,明确各自的职责。施工劳动力安排:工班长 1 名,全面负责桩机施工;记录员 1 名,负责挤密碎石桩记录;安全员 1 名负责碎石桩施工安全;卷扬机司机2 名操作卷扬机和桩机移位;投料员 10 名扶正碎石桩管及向管内投料;电工 1 名,接通电源和维修桩机。三、施工工艺沉管碎石桩的施工顺序为:整平原地面——振动沉管打桩机就位——振动沉管——成孔——边拔管、边振动、边加料、——反插留振-—桩成形——打桩机移位.具体施工为: (1)、桩机就位。根据桩机走行钢轨上标出的桩位标记,移动桩机,使桩机对准打桩线;启动 0.5t 卷扬机,根据下横梁上标出的桩位标记移动导向架,使桩管对准打桩点,并将卷扬机离合器刹紧;松动 1t 卷扬机离合器,人工合龙活瓣式桩尖,对准地面上标定的桩位。(2)、启动桩锤电机使桩锤振动,桩管沿桩位下沉。(3)、灌碎石。根据桩深和试桩时确定的充盈系数(充盈系数=碎石填料体积/沉管体积,一般在 1。3—1。5 之间)制作进料斗,按规定的灌碎石...
