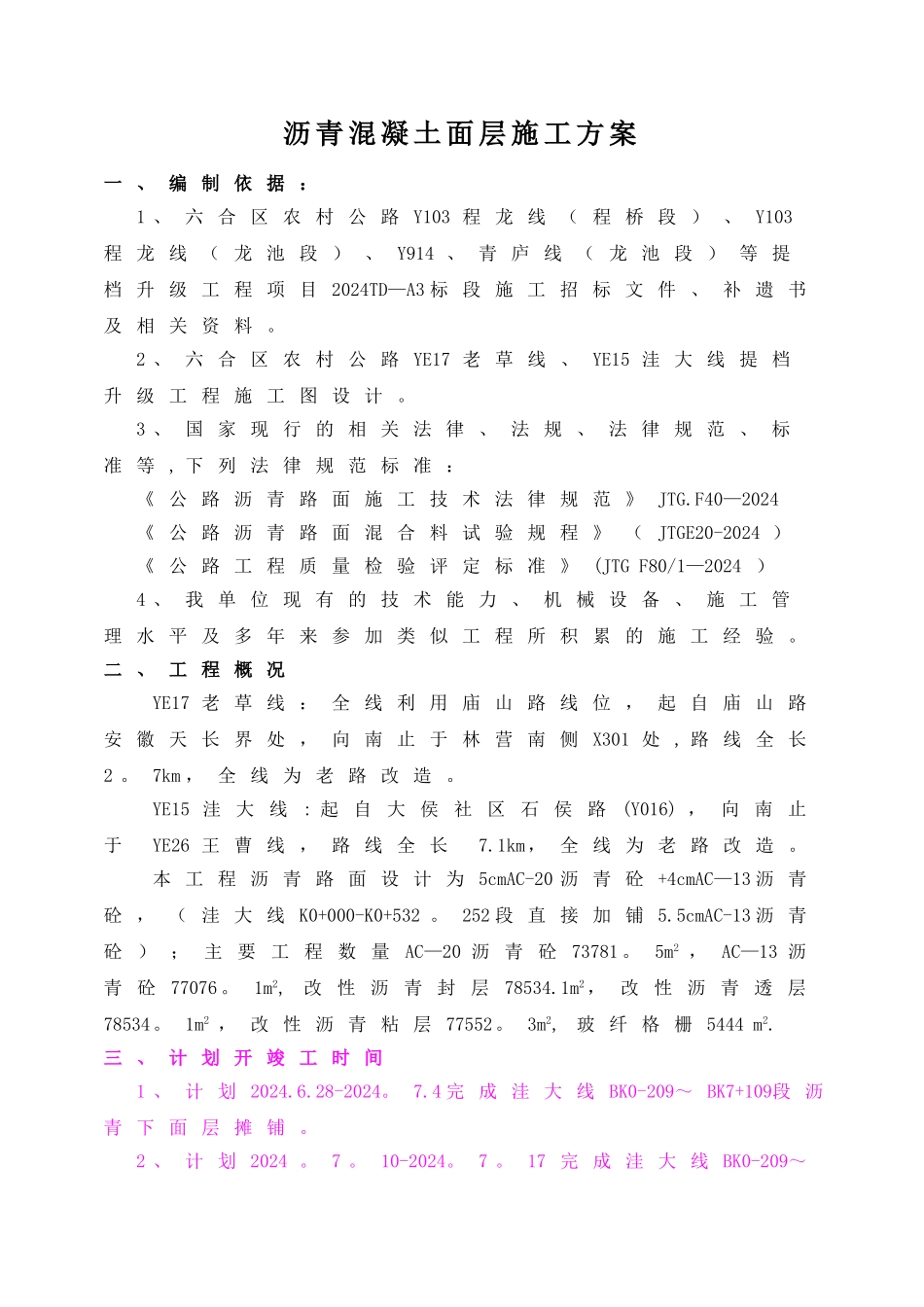

沥 青 混 凝 土 面 层 施 工 方 案一 、 编 制 依 据 :1 、 六 合 区 农 村 公 路 Y103 程 龙 线 ( 程 桥 段 ) 、 Y103程 龙 线 ( 龙 池 段 ) 、 Y914 、 青 庐 线 ( 龙 池 段 ) 等 提档 升 级 工 程 项 目 2024TD—A3 标 段 施 工 招 标 文 件 、 补 遗 书及 相 关 资 料 。2 、 六 合 区 农 村 公 路 YE17 老 草 线 、 YE15 洼 大 线 提 档升 级 工 程 施 工 图 设 计 。3 、 国 家 现 行 的 相 关 法 律 、 法 规 、 法 律 规 范 、 标准 等 , 下 列 法 律 规 范 标 准 :《 公 路 沥 青 路 面 施 工 技 术 法 律 规 范 》 JTG.F40—2024《 公 路 沥 青 路 面 混 合 料 试 验 规 程 》 ( JTGE20-2024 )《 公 路 工 程 质 量 检 验 评 定 标 准 》 (JTG F80/1—2024 )4 、 我 单 位 现 有 的 技 术 能 力 、 机 械 设 备 、 施 工 管理 水 平 及 多 年 来 参 加 类 似 工 程 所 积 累 的 施 工 经 验 。二 、 工 程 概 况YE17 老 草 线 : 全 线 利 用 庙 山 路 线 位 , 起 自 庙 山 路安 徽 天 长 界 处 , 向 南 止 于 林 营 南 侧 X301 处 , 路 线 全 长2 。 7km , 全 线 为 老 路 改 造 。YE15 洼 大 线: 起 自 大 侯 社 区 石 侯 路(Y016) , 向 南 止于 YE26 王 曹 线 , 路 线 全 长 7.1km, 全 线 为 老 路 改 造 。本 工 程 沥 青 路 面 设 计 为 5cmAC-20 沥 青 砼 +4cmAC—13 沥 青砼 , ( 洼 大 线 K0+000-K0+532 。 252 段 直 接 加 铺 5.5cmAC-13 沥 青砼 ) ; 主 要 工 程 数 量AC—20 沥 青 砼73781 。 5m2 , AC—13 沥青 砼77076 。 1m2,改 性 沥 青 封 层78534.1m2, 改 性 沥 青 透 层78534。 1m2 , 改 性 沥 青 粘 层 77552。 3m2,玻 纤 格 栅 5444 m2.三 、 计 划 开 竣 工 时 间1 、 计 划 2024.6.28-2024。 7.4 完 成 洼 大 线 BK0-209~ BK7+109段 沥青 下 面 层 摊 铺 。2 、 计 划 2024 。 7 。 10-2024。 7 。 17 完 成 洼 大 线...
