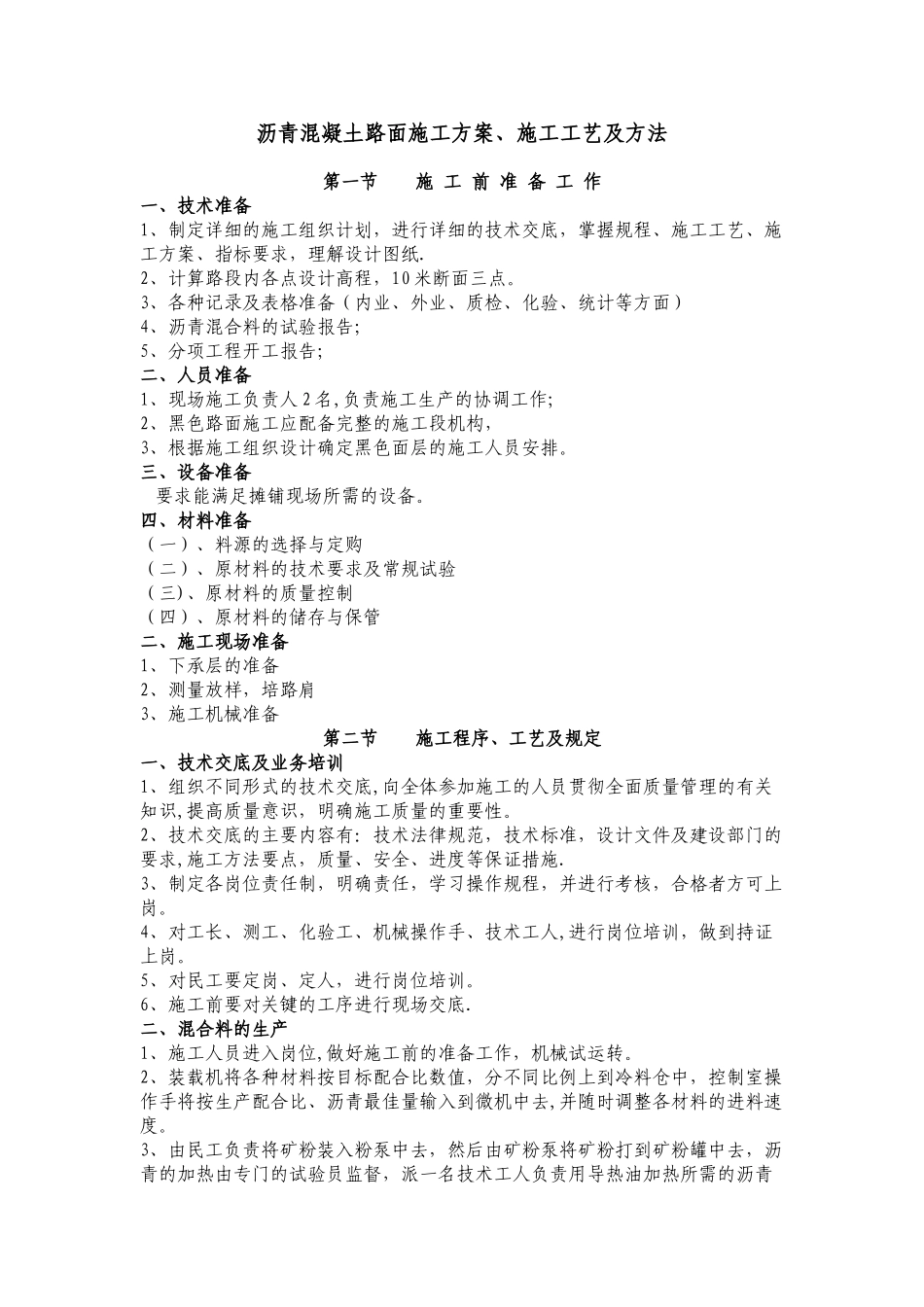

沥青混凝土路面施工方案、施工工艺及方法 第一节 施 工 前 准 备 工 作一、技术准备1、制定详细的施工组织计划,进行详细的技术交底,掌握规程、施工工艺、施工方案、指标要求,理解设计图纸
2、计算路段内各点设计高程,10 米断面三点
3、各种记录及表格准备(内业、外业、质检、化验、统计等方面)4、沥青混合料的试验报告;5、分项工程开工报告;二、人员准备1、现场施工负责人 2 名,负责施工生产的协调工作;2、黑色路面施工应配备完整的施工段机构,3、根据施工组织设计确定黑色面层的施工人员安排
三、设备准备 要求能满足摊铺现场所需的设备
四、材料准备(一)、料源的选择与定购(二)、原材料的技术要求及常规试验(三)、原材料的质量控制(四)、原材料的储存与保管二、施工现场准备1、下承层的准备2、测量放样,培路肩3、施工机械准备 第二节 施工程序、工艺及规定一、技术交底及业务培训1、组织不同形式的技术交底,向全体参加施工的人员贯彻全面质量管理的有关知识,提高质量意识,明确施工质量的重要性
2、技术交底的主要内容有:技术法律规范,技术标准,设计文件及建设部门的要求,施工方法要点,质量、安全、进度等保证措施
3、制定各岗位责任制,明确责任,学习操作规程,并进行考核,合格者方可上岗
4、对工长、测工、化验工、机械操作手、技术工人,进行岗位培训,做到持证上岗
5、对民工要定岗、定人,进行岗位培训
6、施工前要对关键的工序进行现场交底
二、混合料的生产1、施工人员进入岗位,做好施工前的准备工作,机械试运转
2、装载机将各种材料按目标配合比数值,分不同比例上到冷料仓中,控制室操作手将按生产配合比、沥青最佳量输入到微机中去,并随时调整各材料的进料速度
3、由民工负责将矿粉装入粉泵中去,然后由矿粉泵将矿粉打到矿粉罐中去,沥青的加热由专门的试验员监督,派一名技术工人负责用导热油加热所需的沥青罐,控制导热
