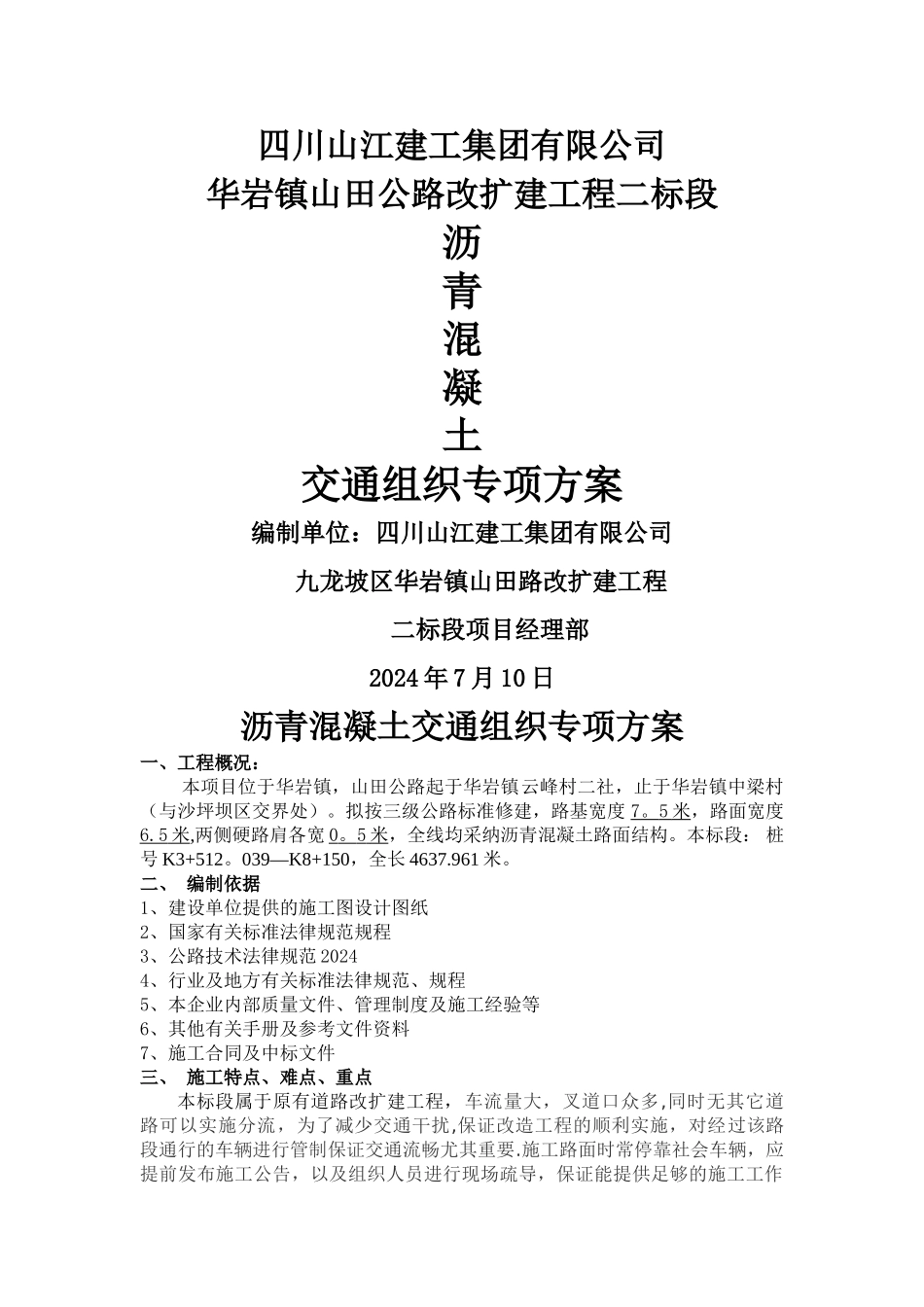

四川山江建工集团有限公司华岩镇山田公路改扩建工程二标段沥青混凝土交通组织专项方案编制单位:四川山江建工集团有限公司九龙坡区华岩镇山田路改扩建工程 二标段项目经理部2024 年 7 月 10 日沥青混凝土交通组织专项方案一、工程概况:本项目位于华岩镇,山田公路起于华岩镇云峰村二社,止于华岩镇中梁村(与沙坪坝区交界处)
拟按三级公路标准修建,路基宽度 7
5 米 ,路面宽度6
5 米 ,两侧硬路肩各宽 0
5 米 ,全线均采纳沥青混凝土路面结构
本标段: 桩号 K3+512
039—K8+150,全长 4637
二、 编制依据1、建设单位提供的施工图设计图纸2、国家有关标准法律规范规程3、公路技术法律规范 20244、行业及地方有关标准法律规范、规程5、本企业内部质量文件、管理制度及施工经验等6、其他有关手册及参考文件资料7、施工合同及中标文件三、 施工特点、难点、重点本标段属于原有道路改扩建工程,车流量大,叉道口众多,同时无其它道路可以实施分流,为了减少交通干扰,保证改造工程的顺利实施,对经过该路段通行的车辆进行管制保证交通流畅尤其重要
施工路面时常停靠社会车辆,应提前发布施工公告,以及组织人员进行现场疏导,保证能提供足够的施工工作面
根据设计要求和为保证施工质量,沥青砼摊铺作业时需整幅摊铺,而本标段路面宽度基本为 6
5 米,施工时无法保证车辆通行,因此施工时应进行交通管制
在考虑尽量不影响交通通行的情况下,下面层沥青砼摊铺安排在夜间,上面层沥青砼摊铺安排在白天
我部应根据确定的施工时间,提前发布公告,并组织人员设置路障,另及时与交警路政部门联系,请求协助,保证交通管制工作能正常进行
三、施工进度计划 根据业主的要求,综合考虑了本工程的施工条件、施工环境、施工季节和劳动力、施工技术方面的因素,我们制定了施工总进度计划

总工期:8 天中梁村段(K6+119
