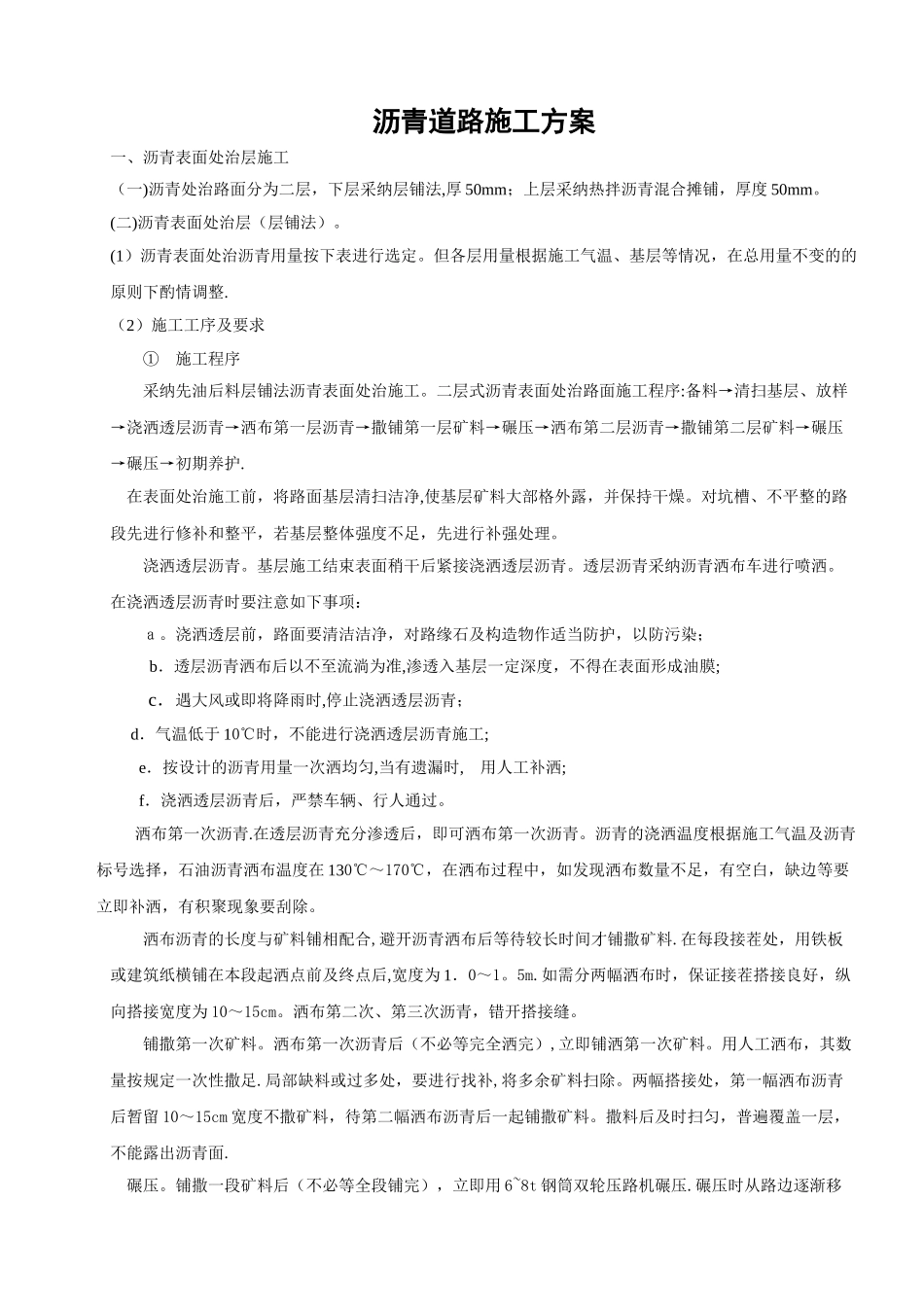

沥青道路施工方案一、沥青表面处治层施工(一)沥青处治路面分为二层,下层采纳层铺法,厚 50mm;上层采纳热拌沥青混合摊铺,厚度 50mm
(二)沥青表面处治层(层铺法)
(1)沥青表面处治沥青用量按下表进行选定
但各层用量根据施工气温、基层等情况,在总用量不变的的原则下酌情调整
(2)施工工序及要求① 施工程序采纳先油后料层铺法沥青表面处治施工
二层式沥青表面处治路面施工程序:备料→清扫基层、放样→浇洒透层沥青→洒布第一层沥青→撒铺第一层矿料→碾压→洒布第二层沥青→撒铺第二层矿料→碾压→碾压→初期养护
在表面处治施工前,将路面基层清扫洁净,使基层矿料大部格外露,并保持干燥
对坑槽、不平整的路段先进行修补和整平,若基层整体强度不足,先进行补强处理
浇洒透层沥青
基层施工结束表面稍干后紧接浇洒透层沥青
透层沥青采纳沥青洒布车进行喷洒
在浇洒透层沥青时要注意如下事项:a
浇洒透层前,路面要清洁洁净,对路缘石及构造物作适当防护,以防污染;b.透层沥青洒布后以不至流淌为准,渗透入基层一定深度,不得在表面形成油膜; c.遇大风或即将降雨时,停止浇洒透层沥青; d.气温低于 10℃时,不能进行浇洒透层沥青施工; e.按设计的沥青用量一次洒均匀,当有遗漏时, 用人工补洒; f.浇洒透层沥青后,严禁车辆、行人通过
洒布第一次沥青
在透层沥青充分渗透后,即可洒布第一次沥青
沥青的浇洒温度根据施工气温及沥青标号选择,石油沥青洒布温度在 130℃~170℃,在洒布过程中,如发现洒布数量不足,有空白,缺边等要立即补洒,有积聚现象要刮除
洒布沥青的长度与矿料铺相配合,避开沥青洒布后等待较长时间才铺撒矿料
在每段接茬处,用铁板或建筑纸横铺在本段起洒点前及终点后,宽度为 1.0~1
如需分两幅洒布时,保证接茬搭接良好,纵向搭接宽度为 10~15cm
洒布第二次、第三次沥青,错开搭接缝
