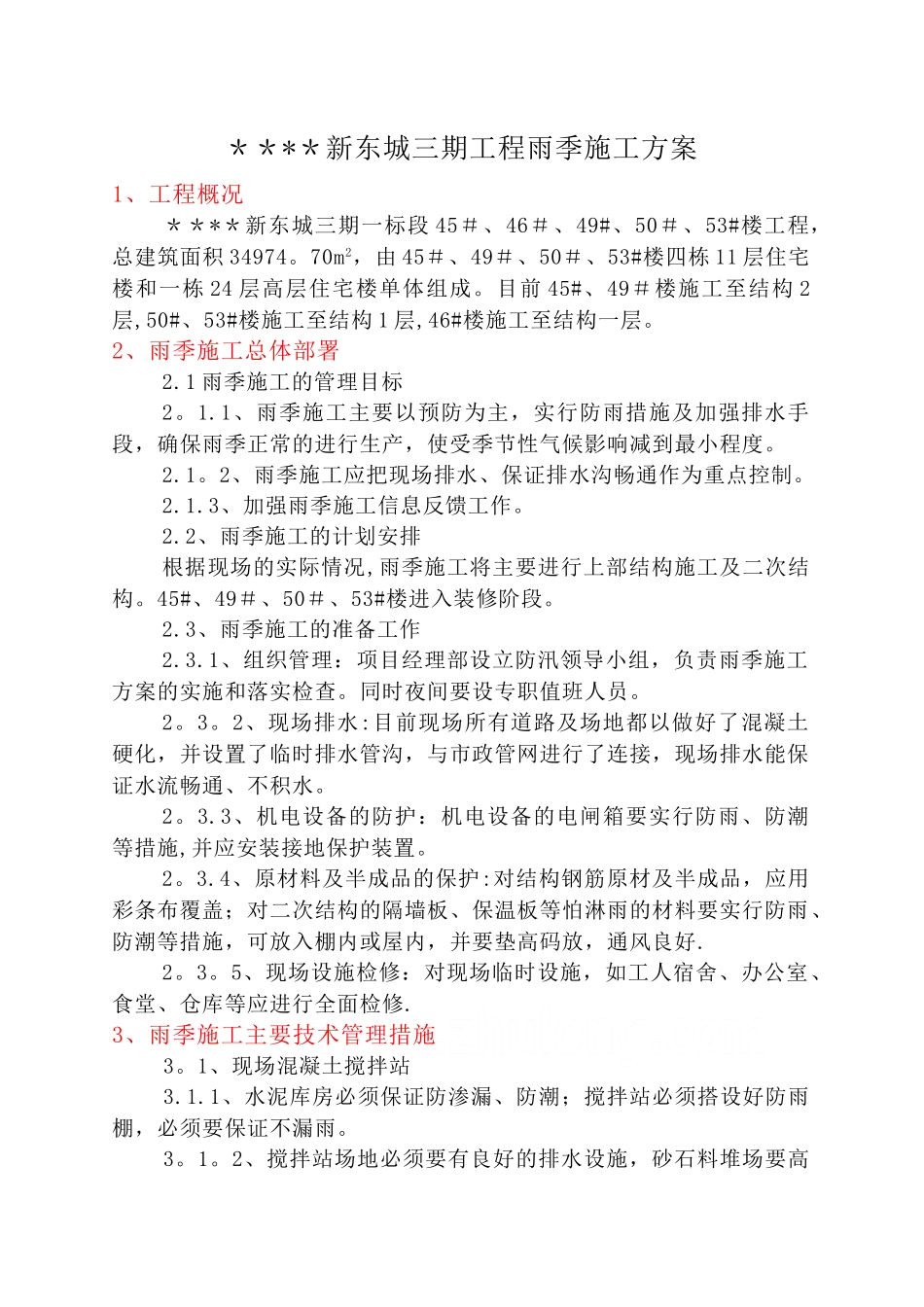

****新东城三期工程雨季施工方案1、工程概况****新东城三期一标段 45#、46#、49#、50#、53#楼工程,总建筑面积 34974
70m2,由 45#、49#、50#、53#楼四栋 11 层住宅楼和一栋 24 层高层住宅楼单体组成
目前 45#、49#楼施工至结构 2层,50#、53#楼施工至结构 1 层,46#楼施工至结构一层
2、雨季施工总体部署2
1 雨季施工的管理目标2
1、雨季施工主要以预防为主,实行防雨措施及加强排水手段,确保雨季正常的进行生产,使受季节性气候影响减到最小程度
2、雨季施工应把现场排水、保证排水沟畅通作为重点控制
3、加强雨季施工信息反馈工作
2、雨季施工的计划安排根据现场的实际情况,雨季施工将主要进行上部结构施工及二次结构
45#、49#、50#、53#楼进入装修阶段
3、雨季施工的准备工作2
1、组织管理:项目经理部设立防汛领导小组,负责雨季施工方案的实施和落实检查
同时夜间要设专职值班人员
2、现场排水:目前现场所有道路及场地都以做好了混凝土硬化,并设置了临时排水管沟,与市政管网进行了连接,现场排水能保证水流畅通、不积水
3、机电设备的防护:机电设备的电闸箱要实行防雨、防潮等措施,并应安装接地保护装置
4、原材料及半成品的保护:对结构钢筋原材及半成品,应用彩条布覆盖;对二次结构的隔墙板、保温板等怕淋雨的材料要实行防雨、防潮等措施,可放入棚内或屋内,并要垫高码放,通风良好
5、现场设施检修:对现场临时设施,如工人宿舍、办公室、食堂、仓库等应进行全面检修
3、雨季施工主要技术管理措施3

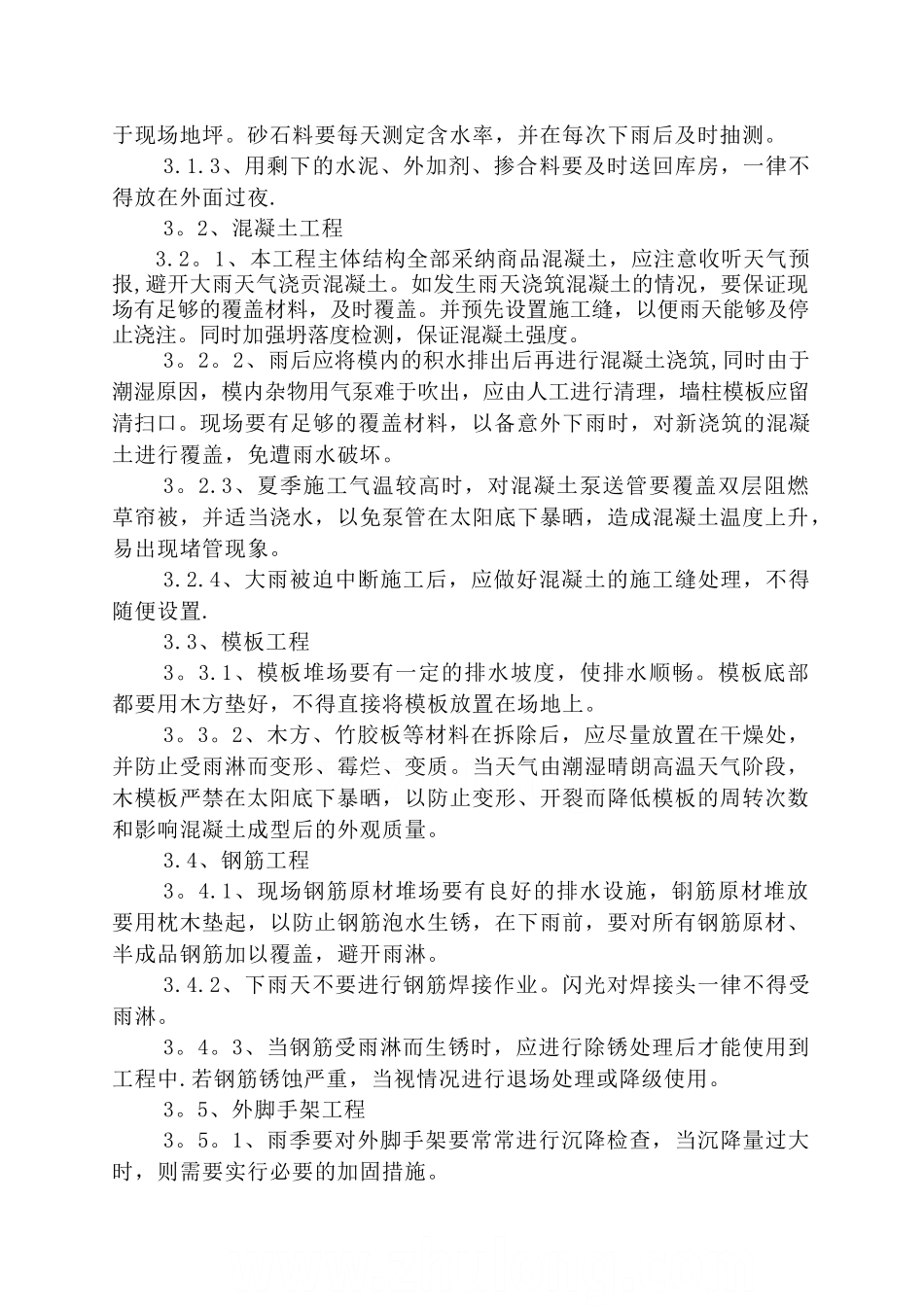

1、现场混凝土搅拌站3
1、水泥库房必须保证防渗漏、防潮;搅拌站必须搭设好防雨棚,必须要保证不漏雨

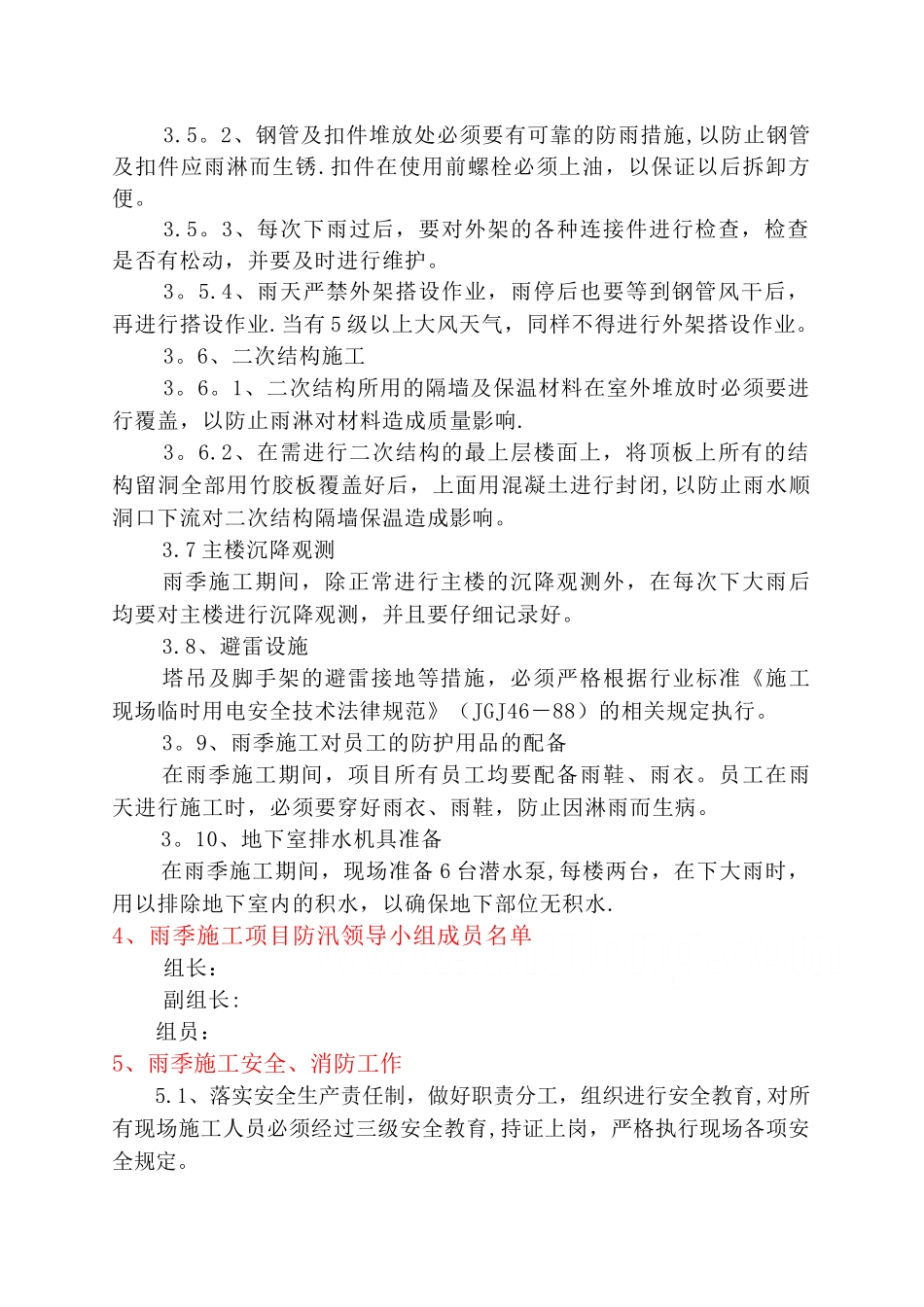

2、搅拌站场地必须要有良好的排水设施,砂石料堆场要高于现场地坪
