岚县—太原输气管道工程 (龙泉-古交分输站)三标段工程 河道内管道施工方案编制: 审核: 批准: 江苏省工业设备安装集团有限公司 年 月 日河道内管道施工方案管道沿途将穿汾河,管道截弯取直将穿越河流
为了减少穿越难度、保证安全、降低成本
重点是河床管道的施工技术
主要施工工序 2
施 工技术要求( 1 ) 施 工 准备施工前应详细阅读施工图纸及设计文件,并在穿越点进行试开挖,仔细了解穿越点的地形地貌、地质结构,到当地气象、水利部门了解近期、中期的天气地面音频检漏 施工准备修施工便道运管回堰导流防腐补口补伤组对焊接管沟开挖下沟稳管回填连头地貌恢复情况,保证安装工作的顺利运行
(2)测量放线根据施工图纸要求放出管线中心线、作业带占地边界线
并将设计交付的控制桩引出作业带并加以保护
(3)施工便道修筑、作业带清理1 作业带清理前,应进行河谷内管道安装的整体施工规划,施工作业带的清理应与施工便道、管沟开挖等土方施工结合起来,尽可能减少土石方工作量
2)合理规划好河流、导流沟、地面管道、管沟土石方、堆管场,保证河谷施工顺利、有序的进行
3)对于河流与台地的过渡地段,由于台地土层较薄,清理时应将土石分层堆放在台地上,避开放在河道内堵塞河道
对于浆砌石护坡、护岸,机械清理前,采纳人工清除砌石,并在作业带边堆放好,以备恢复台地时用
(4)防腐管的运输和堆放1)河道管道运输主要通过公路和施工便道、作业带运到堆管场,再进行倒运
2)河谷地段的堆管场选定尽量布置在高处,以避开洪水冲刷损坏管道内涂层和外防腐层
堆管场尺寸为 30~20m,每隔 1000m 左右修建一处
3)堆管场应平整压实,根据法律规范的要求在堆管场四周设置排水沟
(5)管线组焊由于河谷一般地势相对平缓,河谷川台地段主管道焊接主要采纳沟上半自动流水作业
连头、碰死口地段采纳沟下半自动焊

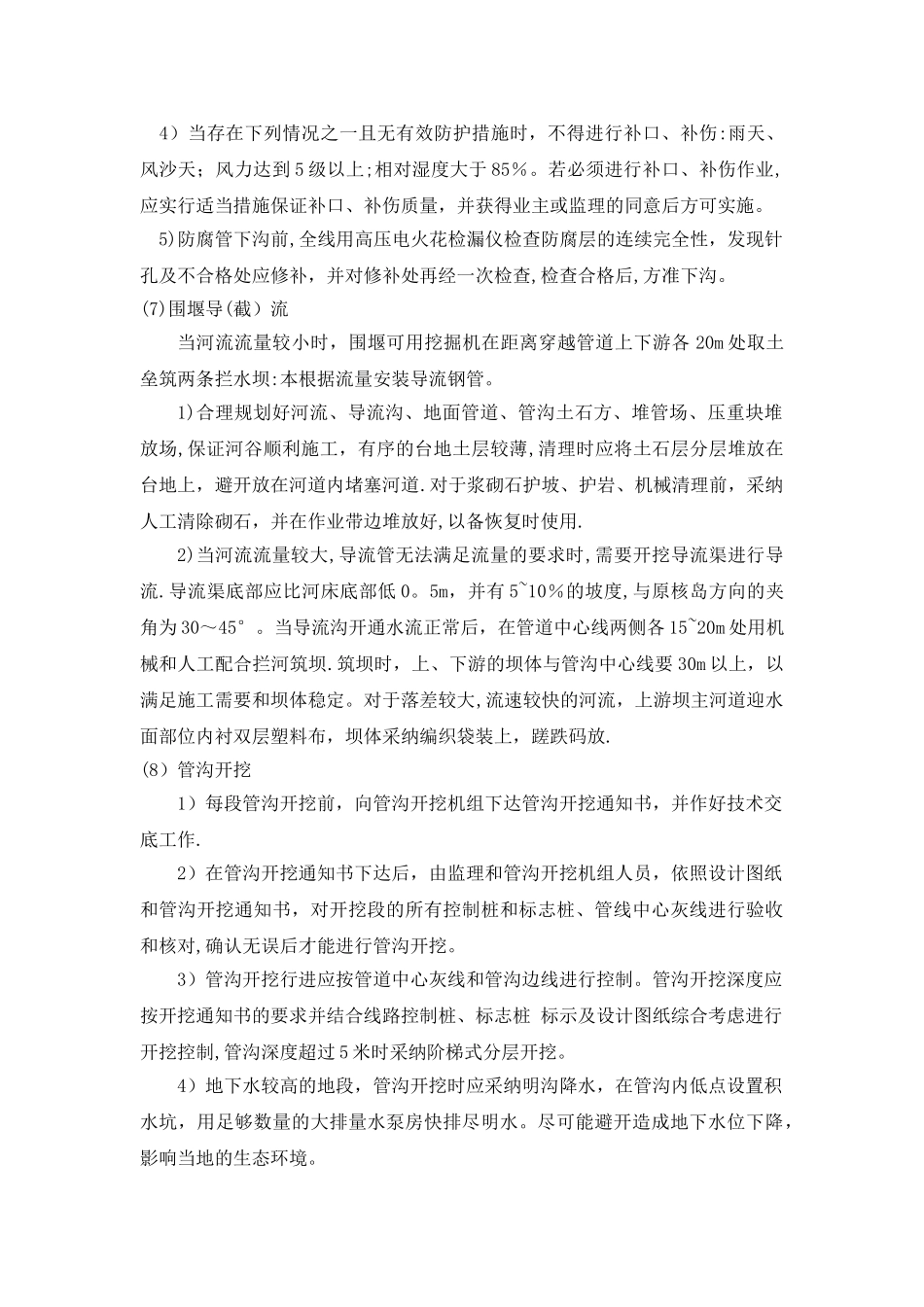

在河流穿越时,当河水流量较小可以用导
