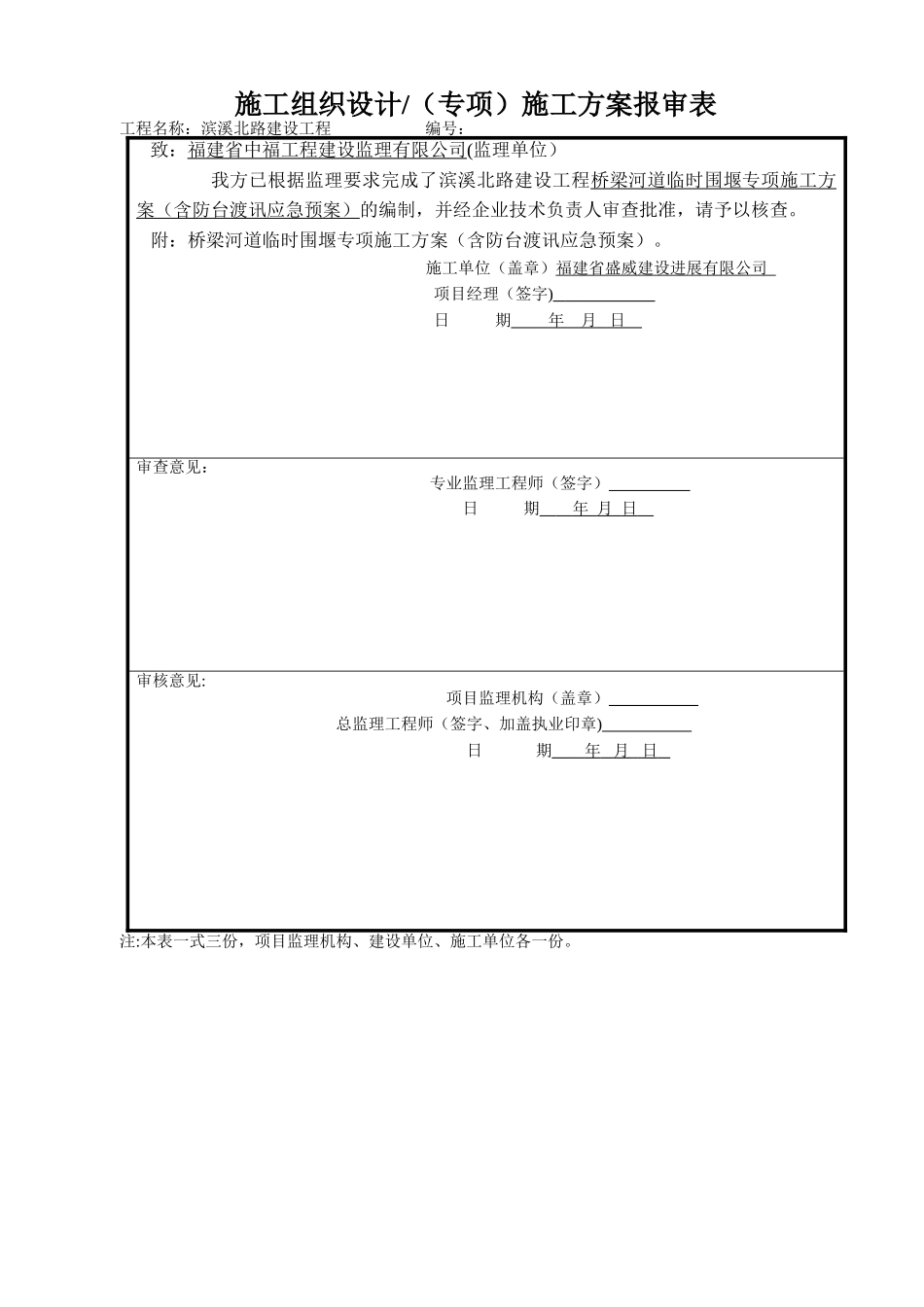

施工组织设计/(专项)施工方案报审表工程名称:滨溪北路建设工程 编号: 致:福建省中福工程建设监理有限公司(监理单位)我方已根据监理要求完成了滨溪北路建设工程桥梁河道临时围堰专项施工方案(含防台渡讯应急预案)的编制,并经企业技术负责人审查批准,请予以核查
附:桥梁河道临时围堰专项施工方案(含防台渡讯应急预案)
施工单位(盖章)福建省盛威建设进展有限公司 项目经理(签字) 日 期 年 月 日 审查意见: 专业监理工程师(签字) 日 期 年 月 日 审核意见: 项目监理机构(盖章) 总监理工程师(签字、加盖执业印章) 日 期 年 月 日 注:本表一式三份,项目监理机构、建设单位、施工单位各一份

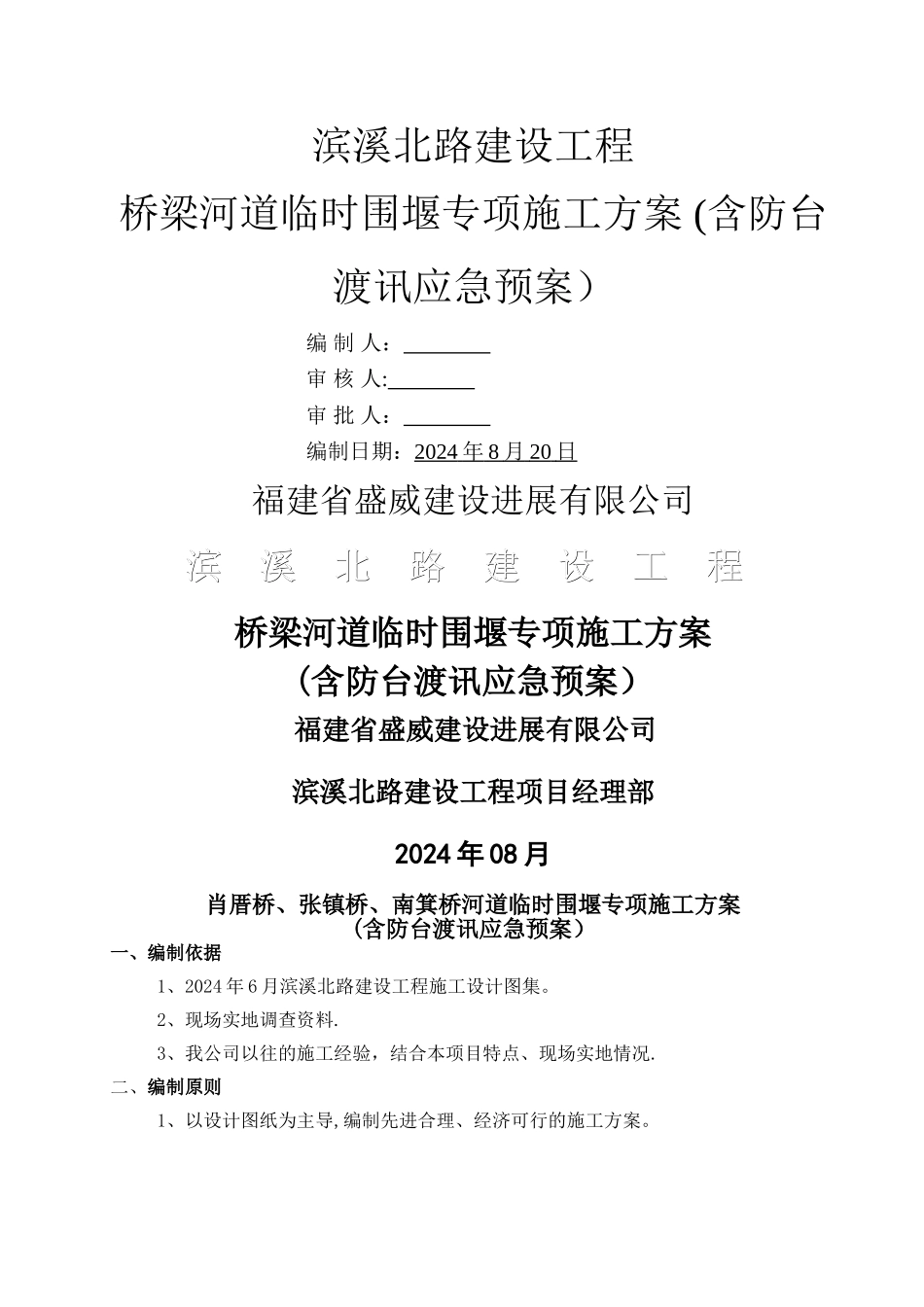

滨溪北路建设工程桥梁河道临时围堰专项施工方案 (含防台渡讯应急预案)编 制 人: 审 核 人: 审 批 人: 编制日期:2024 年 8 月 20 日 福建省盛威建设进展有限公司滨 溪 北 路 建 设 工 程滨 溪 北 路 建 设 工 程桥梁河道临时围堰专项施工方案(含防台渡讯应急预案) 福建省盛威建设进展有限公司 滨溪北路建设工程项目经理部2024 年 08 月肖厝桥、张镇桥、南箕桥河道临时围堰专项施工方案(含防台渡讯应急预案)一、编制依据 1、2024 年 6 月滨溪北路建设工程施工设计图集
2、现场实地调查资料
3、我公司以往的施工经验,结合本项目特点、现场实地情况
二、编制原则 1、以设计图纸为主导,编制先进合理、经济可行的施工方案
2、根据本项目特点,施工过程中尽量减小周围环境的影响,差减少施工场地占用面积环境影响,同时制定较周全的环境保护措施

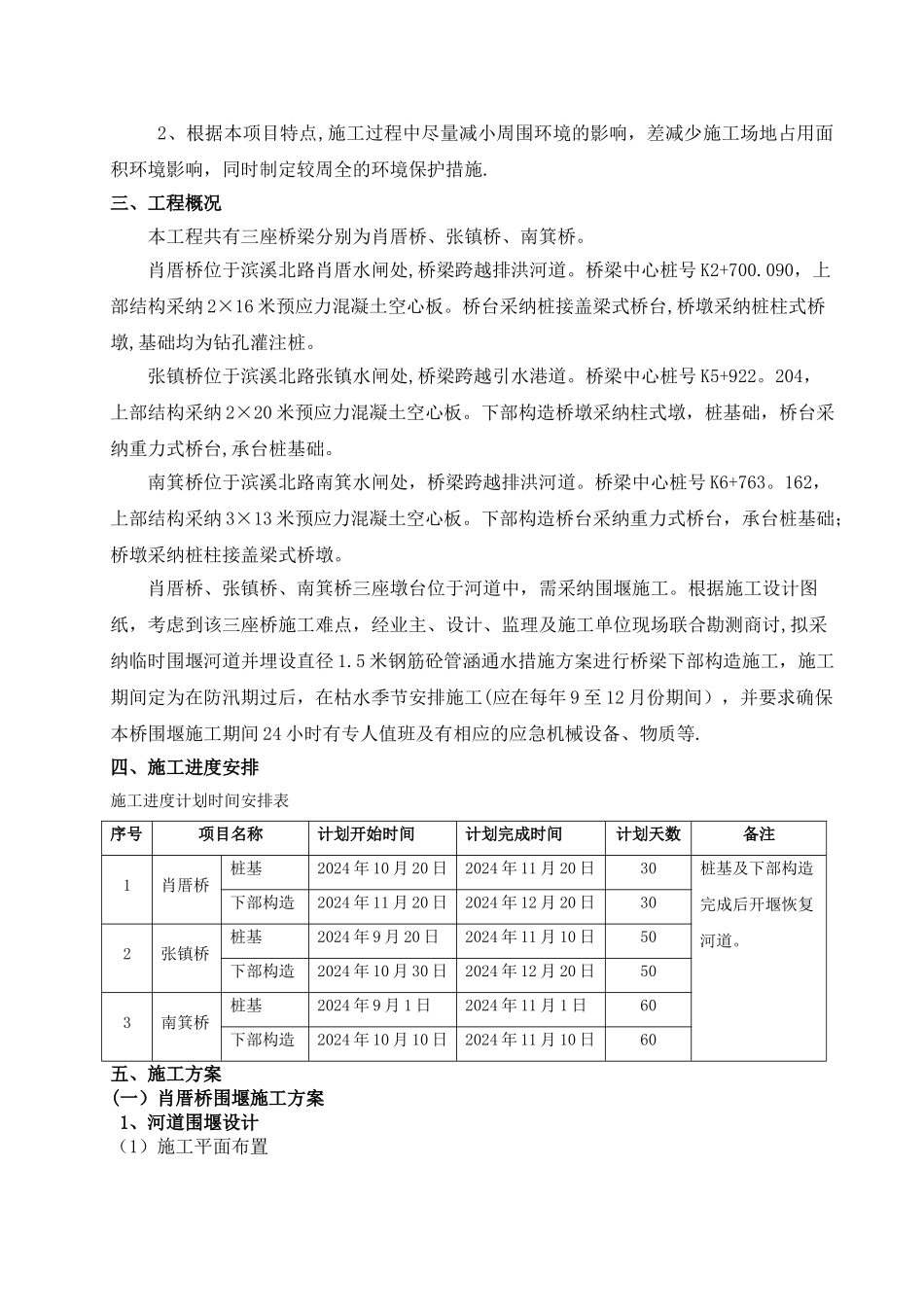

三、工程概况 本工程共有三座桥梁分别为肖厝桥、张镇桥、南箕桥
肖厝桥位于滨溪北路肖厝水闸处,桥梁跨越排洪河道
桥梁中心桩号 K2+700
090,上部结构采纳 2×16 米预应力混凝土空心板
桥台采纳桩接盖梁式桥台,桥墩采纳
