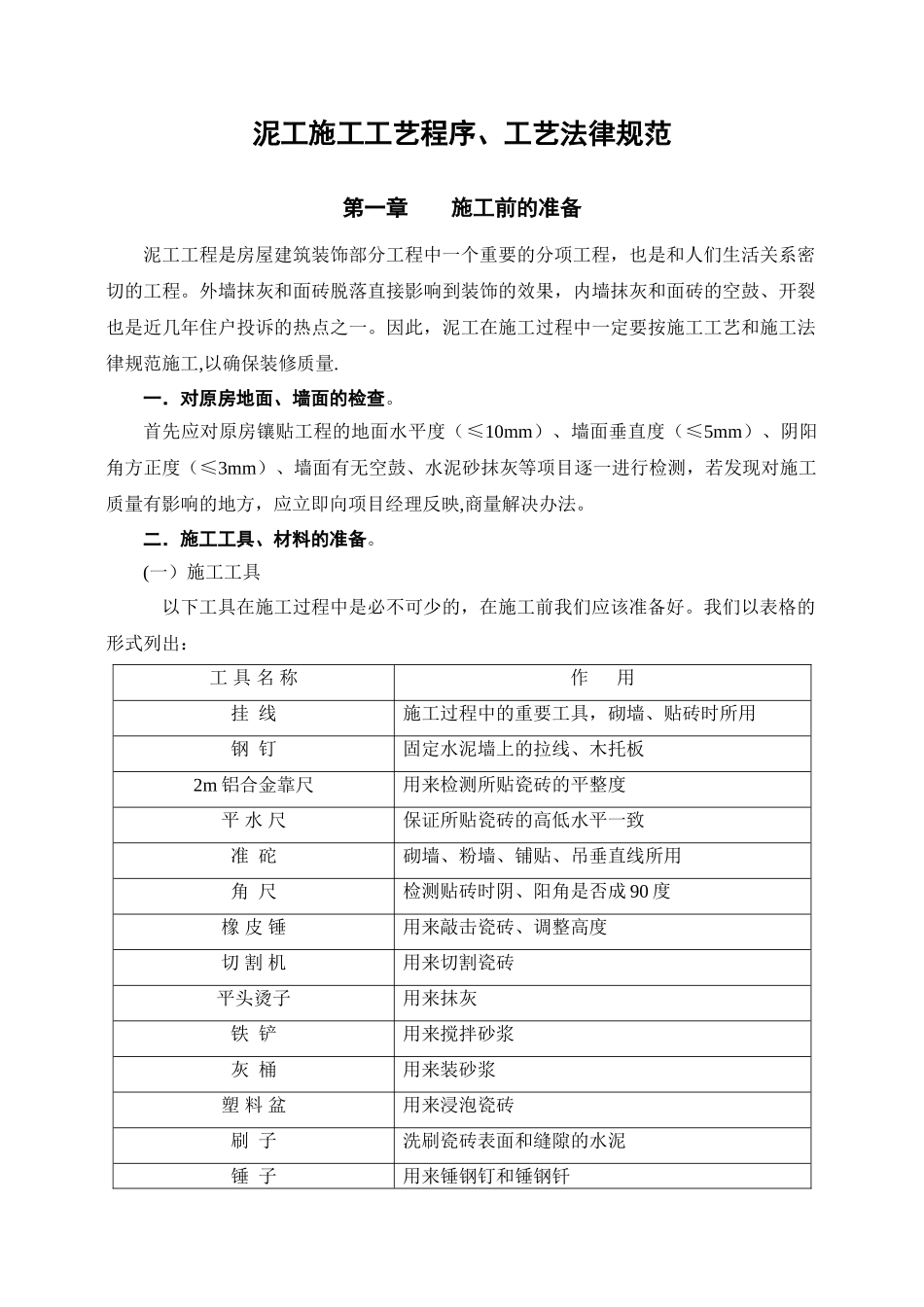

泥工施工工艺程序、工艺法律规范第一章 施工前的准备泥工工程是房屋建筑装饰部分工程中一个重要的分项工程,也是和人们生活关系密切的工程
外墙抹灰和面砖脱落直接影响到装饰的效果,内墙抹灰和面砖的空鼓、开裂也是近几年住户投诉的热点之一
因此,泥工在施工过程中一定要按施工工艺和施工法律规范施工,以确保装修质量
一.对原房地面、墙面的检查
首先应对原房镶贴工程的地面水平度(≤10mm)、墙面垂直度(≤5mm)、阴阳角方正度(≤3mm)、墙面有无空鼓、水泥砂抹灰等项目逐一进行检测,若发现对施工质量有影响的地方,应立即向项目经理反映,商量解决办法
二.施工工具、材料的准备
(一)施工工具以下工具在施工过程中是必不可少的,在施工前我们应该准备好
我们以表格的形式列出:工 具 名 称作 用挂 线施工过程中的重要工具,砌墙、贴砖时所用钢 钉固定水泥墙上的拉线、木托板2m 铝合金靠尺用来检测所贴瓷砖的平整度平 水 尺保证所贴瓷砖的高低水平一致准 砣砌墙、粉墙、铺贴、吊垂直线所用角 尺检测贴砖时阴、阳角是否成 90 度橡 皮 锤用来敲击瓷砖、调整高度切 割 机用来切割瓷砖平头烫子用来抹灰铁 铲用来搅拌砂浆灰 桶用来装砂浆塑 料 盆用来浸泡瓷砖刷 子洗刷瓷砖表面和缝隙的水泥锤 子用来锤钢钉和锤钢钎钢 钎用来撬掉墙上不平整的砂灰砌 刀砌墙时所用的工具(二)施工材料施工过程中需用的材料有:墙面砖、地面砖、仿古砖等主材以及水泥、砂子、红砖等辅料
施工前应对施工现场的材料进行检查
首先是对主材的检查,应看其品种、规格、颜色是否符合设计要求,墙面砖的规格有150mm×150mm、200mm×200mm、215mm×315mm、200mm×300mm、330mm×250mm、300mm×450mm、330mm×600mm等;地面砖的规格有150mm×150mm、200mm×200mm、300mm×300mm、33
