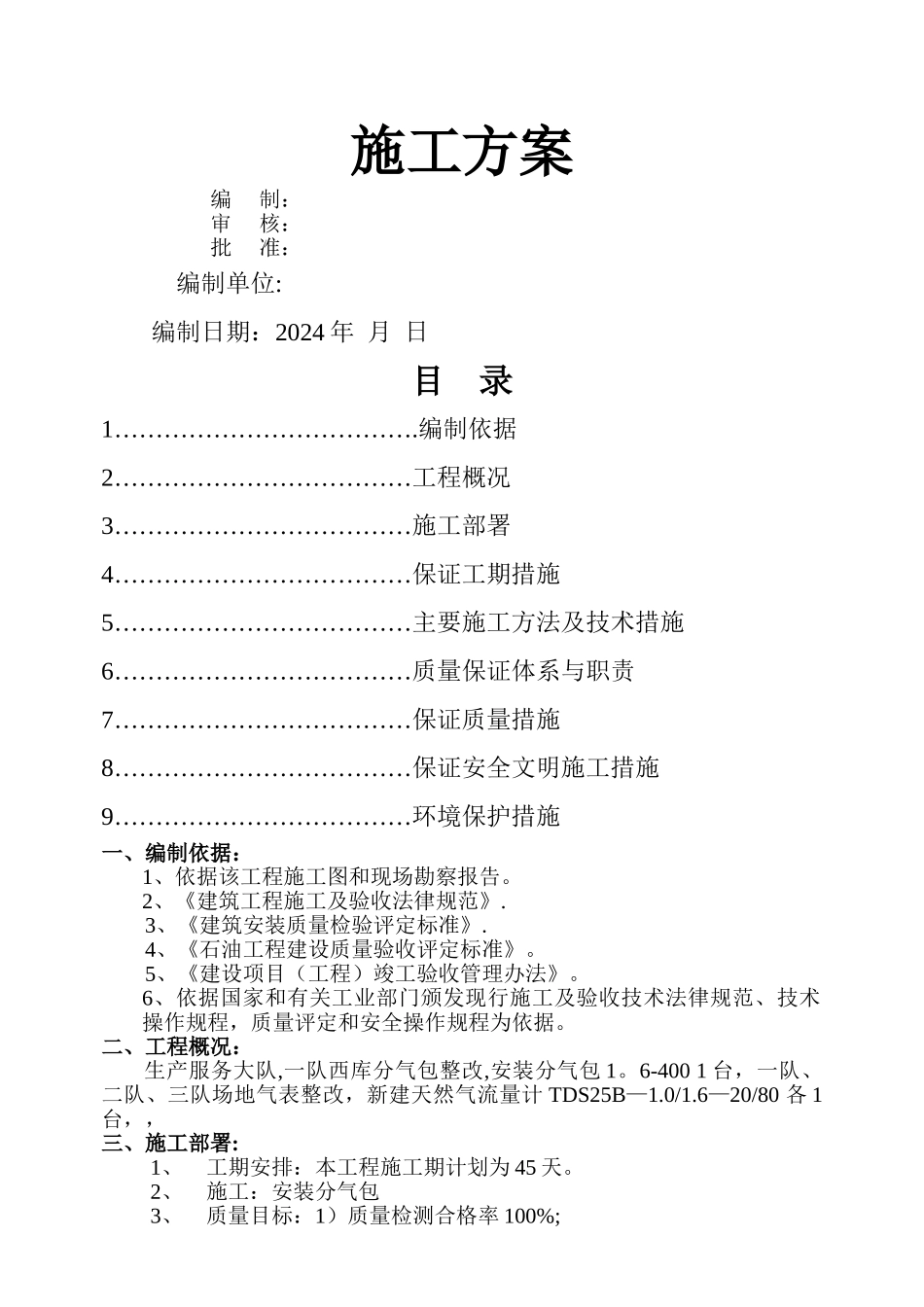

施工方案编 制:审 核: 批 准: 编制单位: 编制日期:2024 年 月 日目 录1………………………………
编制依据2………………………………工程概况3………………………………施工部署4………………………………保证工期措施5………………………………主要施工方法及技术措施6………………………………质量保证体系与职责7………………………………保证质量措施8………………………………保证安全文明施工措施9………………………………环境保护措施一、编制依据:1、依据该工程施工图和现场勘察报告
2、《建筑工程施工及验收法律规范》
3、《建筑安装质量检验评定标准》
4、《石油工程建设质量验收评定标准》
5、《建设项目(工程)竣工验收管理办法》
6、依据国家和有关工业部门颁发现行施工及验收技术法律规范、技术操作规程,质量评定和安全操作规程为依据
二、工程概况:生产服务大队,一队西库分气包整改,安装分气包 1
6-400 1 台,一队、二队、三队场地气表整改,新建天然气流量计 TDS25B—1
6—20/80 各 1台,,三、施工部署:1、工期安排:本工程施工期计划为 45 天
2、施工:安装分气包 3、质量目标:1)质量检测合格率 100%;2)分项工程检测点合格率 97%; 四、保证工期措施: 根据优质,高效原则组织施工,为按期保证交工,特制定以下保证工期措施
1、以科学施工手段组织,指导施工,在施工中精心安排,合理组织,实行流水作业
2、加强设备管理,按工期进度及时组织机械进场,保证设备达到完好率100%,保证工程顺利进行
五、主要施工方法及技术要求1、施工前必须由设计做技术交底和现场交底,并做记录
凡参加施工的班、组长及其主要施工人员,在施工前应对施工所所需材料有所了解;了解施工顺序;施工的质量标准和安全措施等,并在施工中严格执行

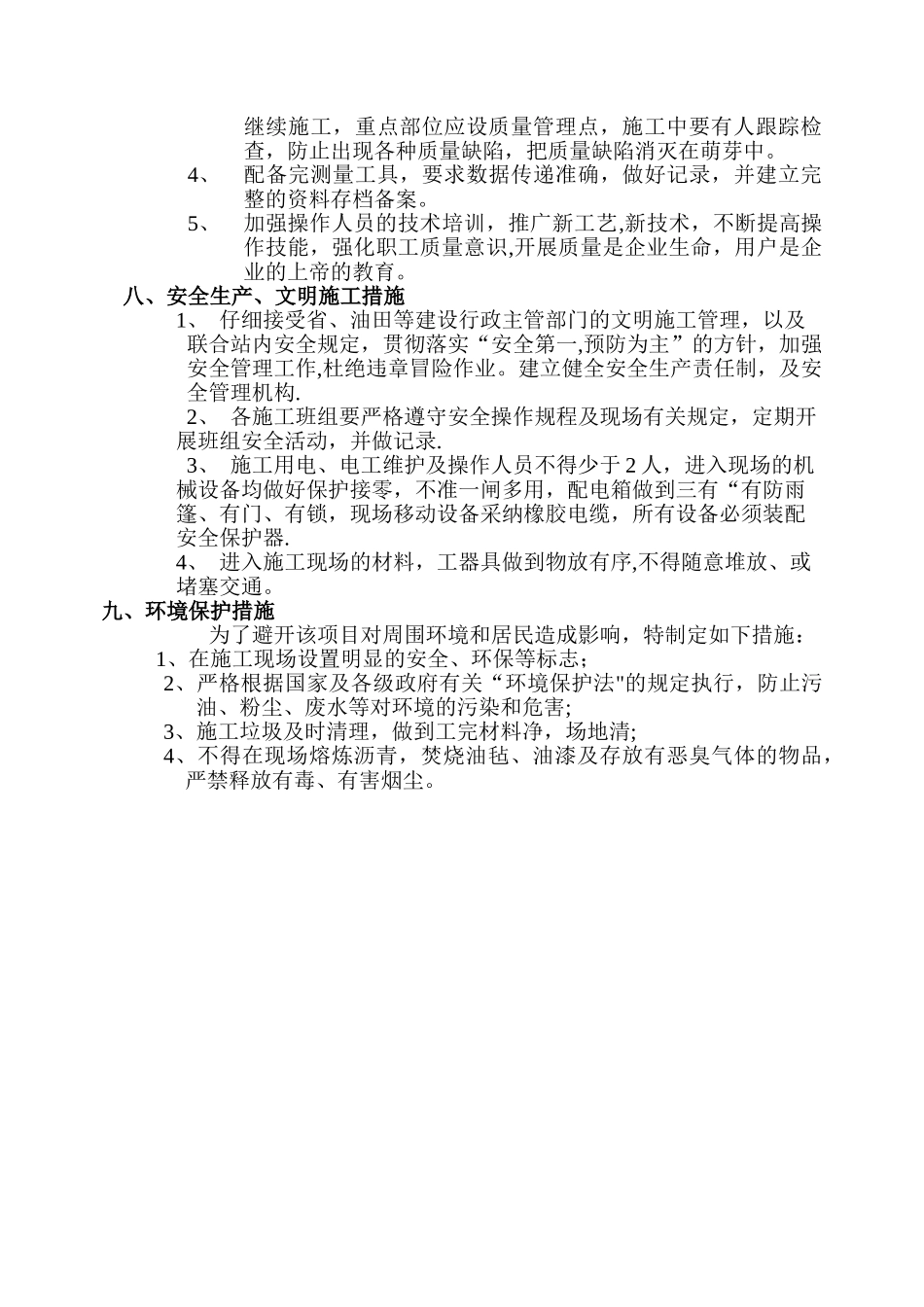

2、放线清理障碍根据设计要求测量放线,打好
