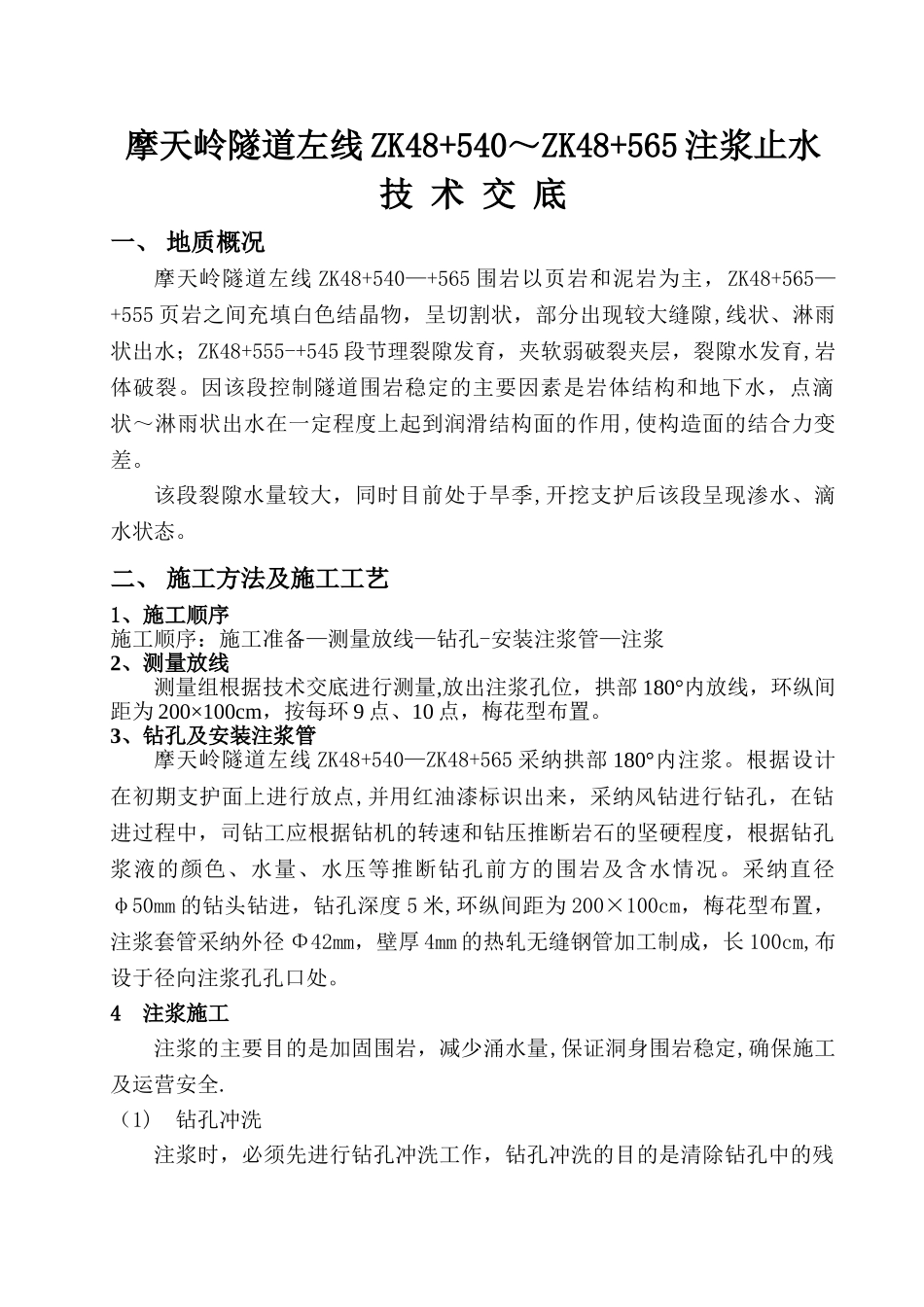

摩天岭隧道左线 ZK48+540~ZK48+565 注浆止水技 术 交 底一、 地质概况摩天岭隧道左线 ZK48+540—+565 围岩以页岩和泥岩为主,ZK48+565—+555 页岩之间充填白色结晶物,呈切割状,部分出现较大缝隙,线状、淋雨状出水;ZK48+555-+545 段节理裂隙发育,夹软弱破裂夹层,裂隙水发育,岩体破裂
因该段控制隧道围岩稳定的主要因素是岩体结构和地下水,点滴状~淋雨状出水在一定程度上起到润滑结构面的作用,使构造面的结合力变差
该段裂隙水量较大,同时目前处于旱季,开挖支护后该段呈现渗水、滴水状态
二、 施工方法及施工工艺1、施工顺序施工顺序:施工准备—测量放线—钻孔-安装注浆管—注浆2、测量放线测量组根据技术交底进行测量,放出注浆孔位,拱部 180°内放线,环纵间距为 200×100cm,按每环 9 点、10 点,梅花型布置
3、钻孔及安装注浆管摩天岭隧道左线 ZK48+540—ZK48+565 采纳拱部 180°内注浆
根据设计在初期支护面上进行放点,并用红油漆标识出来,采纳风钻进行钻孔,在钻进过程中,司钻工应根据钻机的转速和钻压推断岩石的坚硬程度,根据钻孔浆液的颜色、水量、水压等推断钻孔前方的围岩及含水情况
采纳直径φ50mm 的钻头钻进,钻孔深度 5 米,环纵间距为 200×100cm,梅花型布置,注浆套管采纳外径 Φ42mm,壁厚 4mm 的热轧无缝钢管加工制成,长 100cm,布设于径向注浆孔孔口处
4 注浆施工注浆的主要目的是加固围岩,减少涌水量,保证洞身围岩稳定,确保施工及运营安全

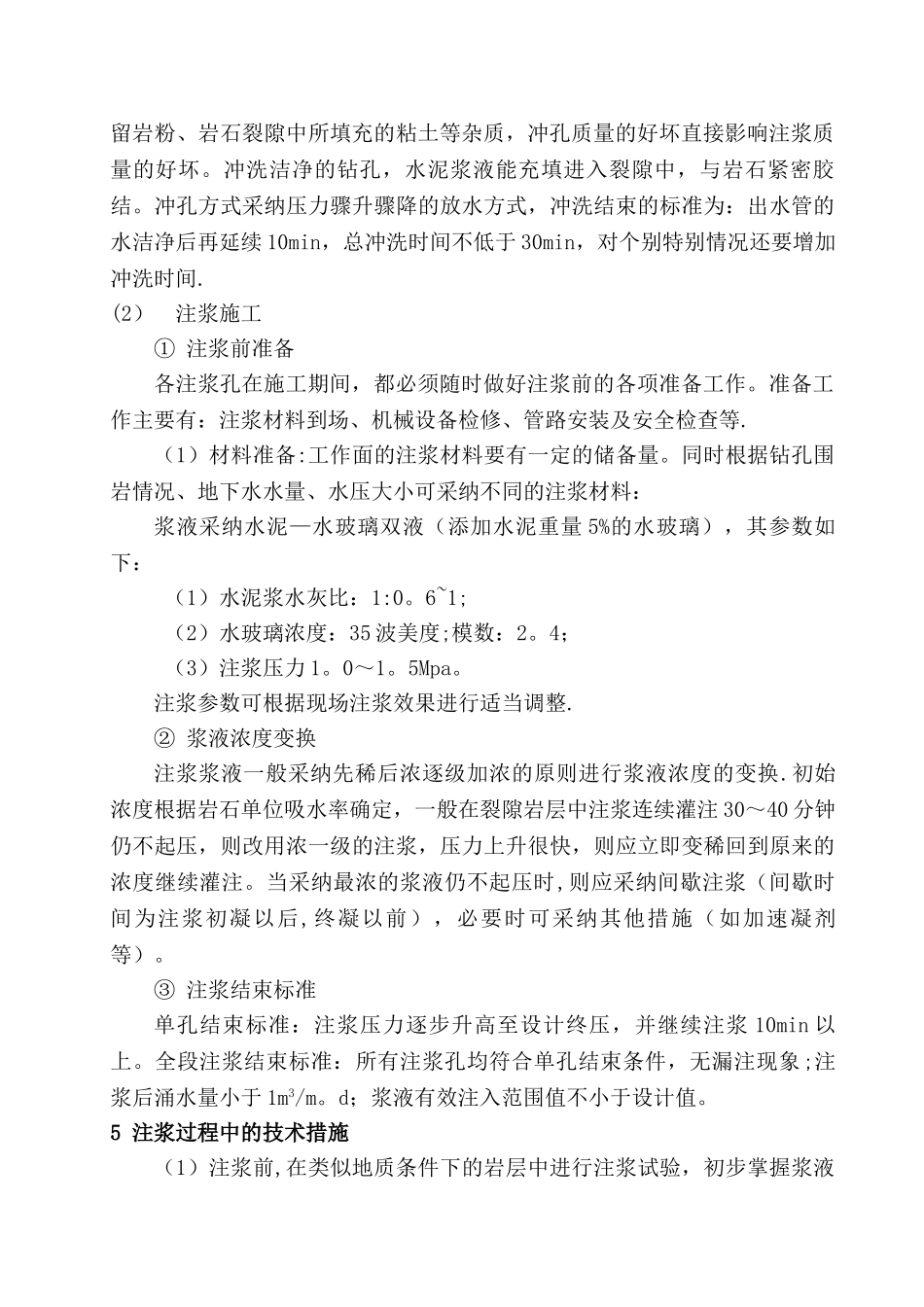

(1) 钻孔冲洗注浆时,必须先进行钻孔冲洗工作,钻孔冲洗的目的是清除钻孔中的残留岩粉、岩石裂隙中所填充的粘土等杂质,冲孔质量的好坏直接影响注浆质量的好坏
冲洗洁净的钻孔,水泥浆液能充填进入裂隙中,与岩石紧密胶结
冲孔方式采纳压力骤升骤降的放水方式,冲洗结
