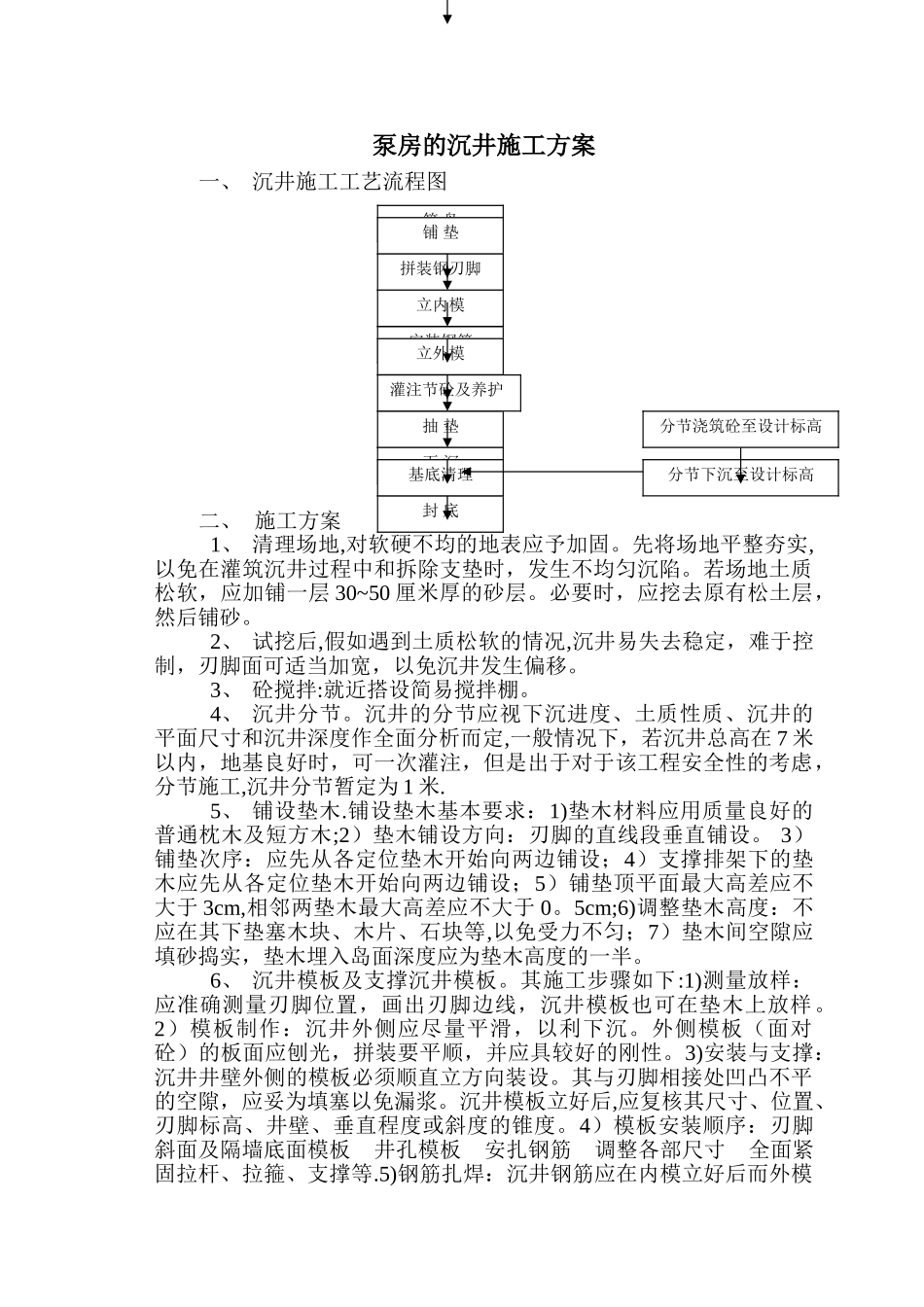

泵房的沉井施工方案一、 沉井施工工艺流程图二、 施工方案1、 清理场地,对软硬不均的地表应予加固
先将场地平整夯实,以免在灌筑沉井过程中和拆除支垫时,发生不均匀沉陷
若场地土质松软,应加铺一层 30~50 厘米厚的砂层
必要时,应挖去原有松土层,然后铺砂
2、 试挖后,假如遇到土质松软的情况,沉井易失去稳定,难于控制,刃脚面可适当加宽,以免沉井发生偏移
3、 砼搅拌:就近搭设简易搅拌棚
4、 沉井分节
沉井的分节应视下沉进度、土质性质、沉井的平面尺寸和沉井深度作全面分析而定,一般情况下,若沉井总高在 7 米以内,地基良好时,可一次灌注,但是出于对于该工程安全性的考虑,分节施工,沉井分节暂定为 1 米
5、 铺设垫木
铺设垫木基本要求:1)垫木材料应用质量良好的普通枕木及短方木;2)垫木铺设方向:刃脚的直线段垂直铺设
3)铺垫次序:应先从各定位垫木开始向两边铺设;4)支撑排架下的垫木应先从各定位垫木开始向两边铺设;5)铺垫顶平面最大高差应不大于 3cm,相邻两垫木最大高差应不大于 0
5cm;6)调整垫木高度:不应在其下垫塞木块、木片、石块等,以免受力不匀;7)垫木间空隙应填砂捣实,垫木埋入岛面深度应为垫木高度的一半
6、 沉井模板及支撑沉井模板
其施工步骤如下:1)测量放样:应准确测量刃脚位置,画出刃脚边线,沉井模板也可在垫木上放样
2)模板制作:沉井外侧应尽量平滑,以利下沉
外侧模板(面对砼)的板面应刨光,拼装要平顺,并应具较好的刚性
3)安装与支撑:沉井井壁外侧的模板必须顺直立方向装设
其与刃脚相接处凹凸不平的空隙,应妥为填塞以免漏浆
沉井模板立好后,应复核其尺寸、位置、刃脚标高、井壁、垂直程度或斜度的锥度
4)模板安装顺序:刃脚斜面及隔墙底面模板 井孔模板 安扎钢筋 调整各部尺寸 全面紧固拉杆、拉箍、支撑等
5)钢筋扎焊:沉井钢筋应在内模立好后而外模筑 岛铺 垫安装
