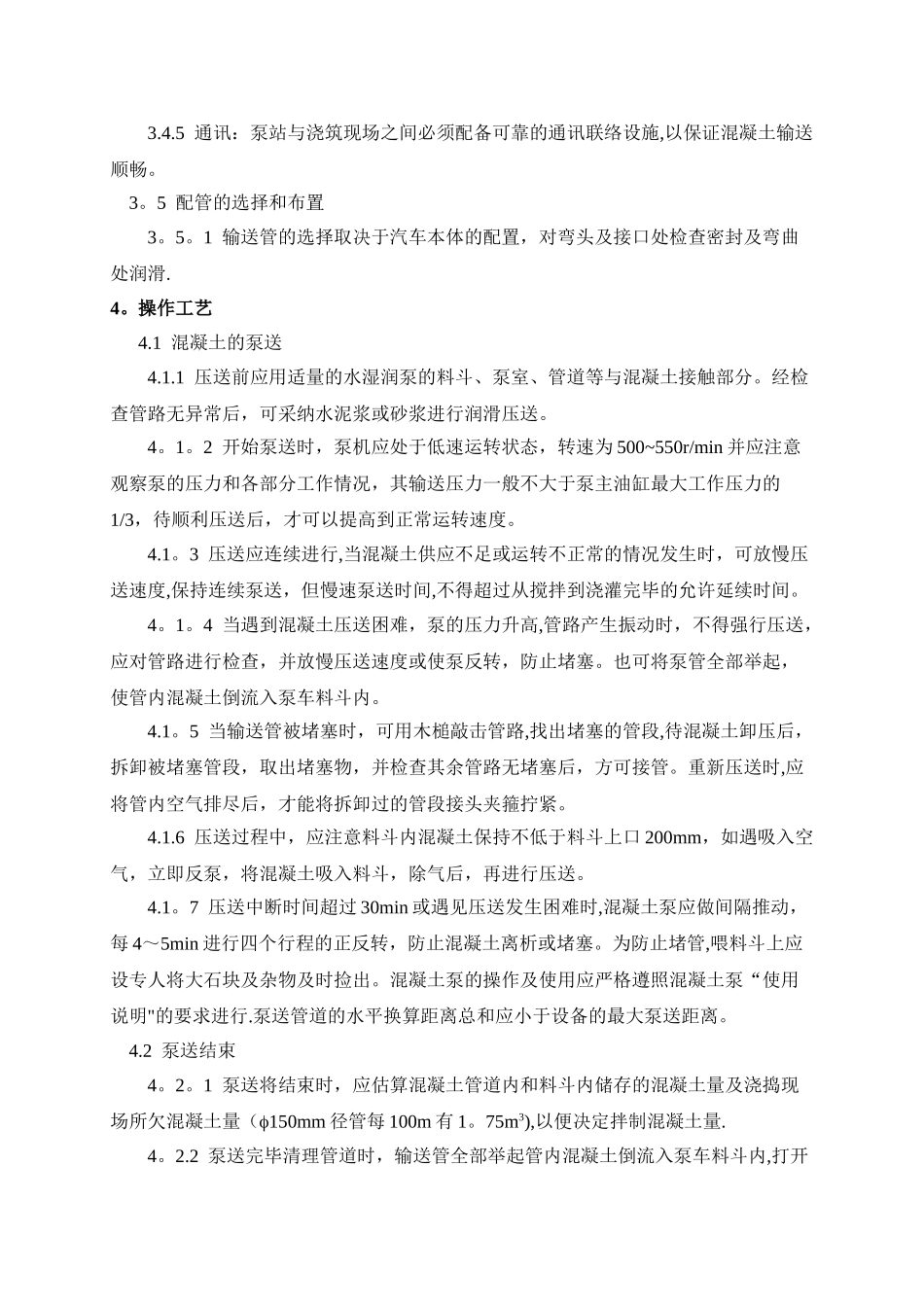

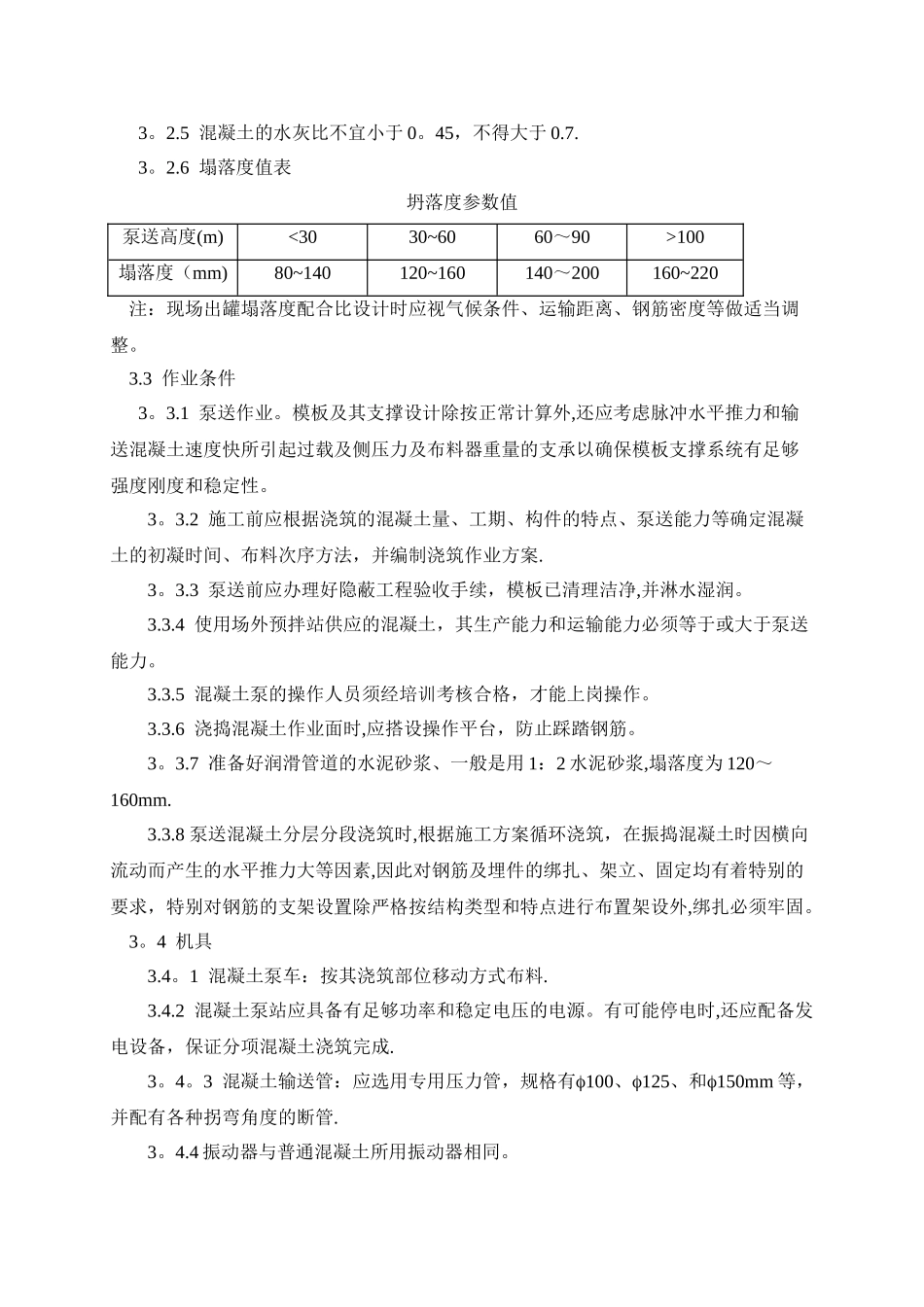

北流大冲山风电场二期工程泵送混凝土施工方案 广西电力工程建设有限公司北流大冲山风电场二期工程施工项目部审 批: 年 月 日审 核: 年 月 日编 制: 年 月 日泵送混凝土施工方案1。适用范围适用于北流大冲山风电场二期工程升压站的综合配电楼主体结构混凝土、室外设备基础及电缆隧道混凝土结构工程等,混凝土质量等级均为 C15、C30、C20。施工采纳汽车泵输送浇筑混凝土,一次性完成水平运输和垂直运输作业。2.引用标准《混凝土结构工程施工及验收法律规范》(GB50204)《硅酸盐水泥、普通硅酸盐水泥》(GB175)《建筑工程质量检验评定标准》(GBJ301)3.施工准备3.1 操作人员级配人员必须持有合格的级配员证书,无证人员不得上岗。3。2 材料3.2。1 水泥选用普通硅酸盐水泥。水泥的各项指标应分别符合《硅酸盐水泥、普通硅酸盐水泥》(GB175)的要求。混凝土中未加掺合料时最小水泥用量宜为 300kg/m3. 3.2。2 掺和料、外加剂。技术标准按《混凝土外加剂应用技术法律规范》(GBJ119).3.2。3 砂子宜用中砂,砂率宜控制在 40%~50%。3.2。4 碎石最大粒径与输送管内径之比,宜小于或等于 1:3。3。2.5 混凝土的水灰比不宜小于 0。45,不得大于 0.7.3。2.6 塌落度值表坍落度参数值泵送高度(m)<3030~6060~90>100塌落度(mm)80~140120~160140~200160~220 注:现场出罐塌落度配合比设计时应视气候条件、运输距离、钢筋密度等做适当调整。3.3 作业条件3。3.1 泵送作业。模板及其支撑设计除按正常计算外,还应考虑脉冲水平推力和输送混凝土速度快所引起过载及侧压力及布料器重量的支承以确保模板支撑系统有足够强度刚度和稳定性。3。3.2 施工前应根据浇筑的混凝土量、工期、构件的特点、泵送能力等确定混凝土的初凝时间、布料次序方法,并编制浇筑作业方案.3。3.3 泵送前应办理好隐蔽工程验收手续,模板已清理洁净,并淋水湿润。3.3.4 使用场外预拌站供应的混凝土,其生产能力和运输能力必须等于或大于泵送能力。3.3.5 混凝土泵的操作人员须经培训考核合格,才能上岗操作。3.3.6 浇捣混凝土作业面时,应搭设操作平台,防止踩踏钢筋。3。3.7 准备好润滑管道的水泥砂浆、一般是用 1:2 水泥砂浆,塌落度为 120~160mm.3.3.8 泵送混凝土分层分段浇筑时,根据施工方案循环浇筑,在振捣混凝土时因横向流动而产生的水平推力大等因素,因此对钢筋及埋件的绑扎、架立、固定均有着特别的要求,特别对钢筋的支架设置除严格按结构类...
