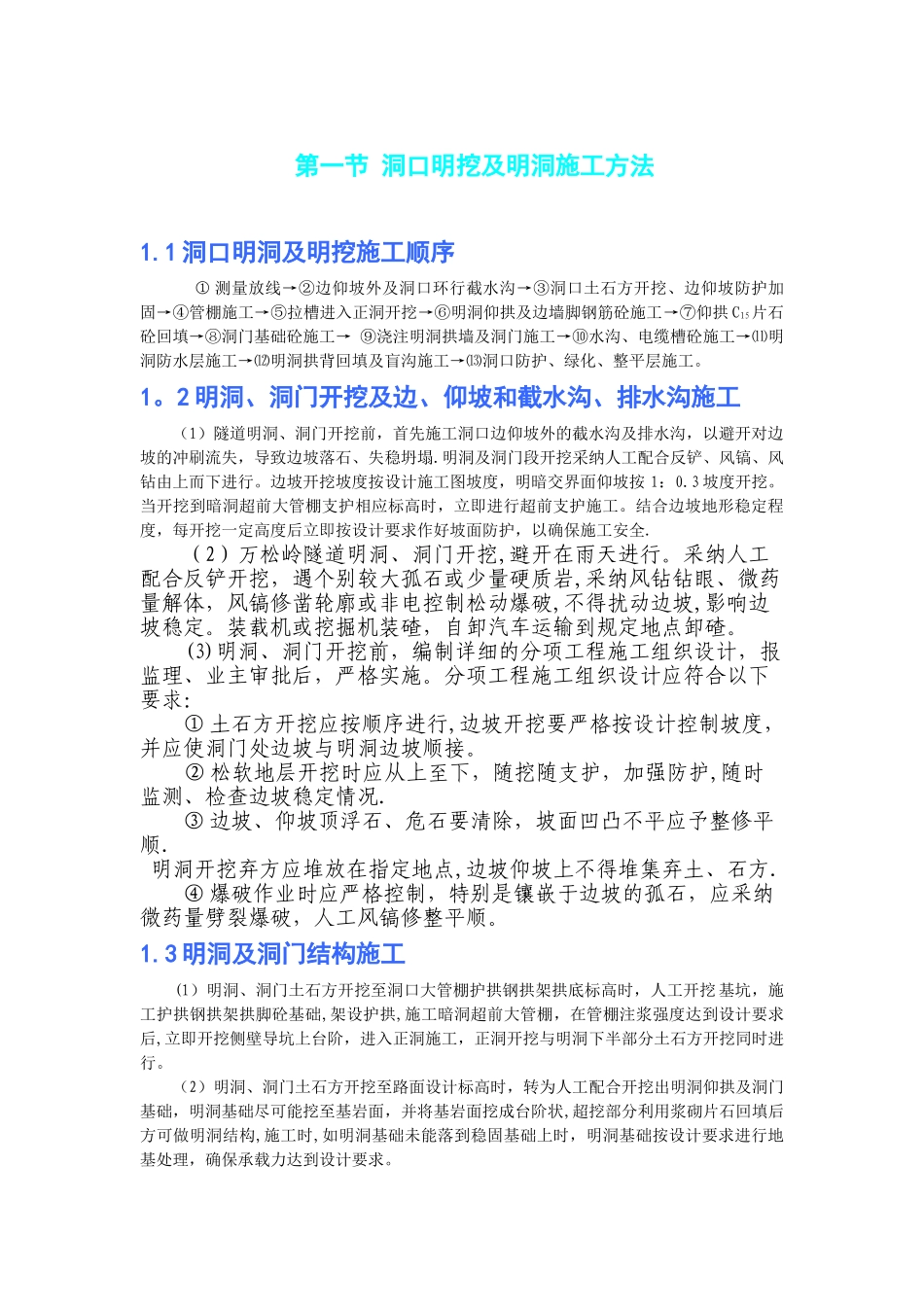

第一节 洞口明挖及明洞施工方法1
1 洞口明洞及明挖施工顺序① 测量放线→②边仰坡外及洞口环行截水沟→③洞口土石方开挖、边仰坡防护加固→④管棚施工→⑤拉槽进入正洞开挖→⑥明洞仰拱及边墙脚钢筋砼施工→⑦仰拱 C15片石砼回填→⑧洞门基础砼施工→ ⑨浇注明洞拱墙及洞门施工→⑩水沟、电缆槽砼施工→⑾明洞防水层施工→⑿明洞拱背回填及盲沟施工→⒀洞口防护、绿化、整平层施工
2 明洞、洞门开挖及边、仰坡和截水沟、排水沟施工 (1)隧道明洞、洞门开挖前,首先施工洞口边仰坡外的截水沟及排水沟,以避开对边坡的冲刷流失,导致边坡落石、失稳坍塌
明洞及洞门段开挖采纳人工配合反铲、风镐、风钻由上而下进行
边坡开挖坡度按设计施工图坡度,明暗交界面仰坡按 1:0
3 坡度开挖
当开挖到暗洞超前大管棚支护相应标高时,立即进行超前支护施工
结合边坡地形稳定程度,每开挖一定高度后立即按设计要求作好坡面防护,以确保施工安全
(2)万松岭隧道明洞、洞门开挖,避开在雨天进行
采纳人工配合反铲开挖,遇个别较大孤石或少量硬质岩,采纳风钻钻眼、微药量解体,风镐修凿轮廓或非电控制松动爆破,不得扰动边坡,影响边坡稳定
装载机或挖掘机装碴,自卸汽车运输到规定地点卸碴
(3)明洞、洞门开挖前,编制详细的分项工程施工组织设计,报监理、业主审批后,严格实施
分项工程施工组织设计应符合以下要求: ① 土石方开挖应按顺序进行,边坡开挖要严格按设计控制坡度,并应使洞门处边坡与明洞边坡顺接
② 松软地层开挖时应从上至下,随挖随支护,加强防护,随时监测、检查边坡稳定情况
③ 边坡、仰坡顶浮石、危石要清除,坡面凹凸不平应予整修平顺
明洞开挖弃方应堆放在指定地点,边坡仰坡上不得堆集弃土、石方
④ 爆破作业时应严格控制,特别是镶嵌于边坡的孤石,应采纳微药量劈裂爆破,人工风镐修整平顺

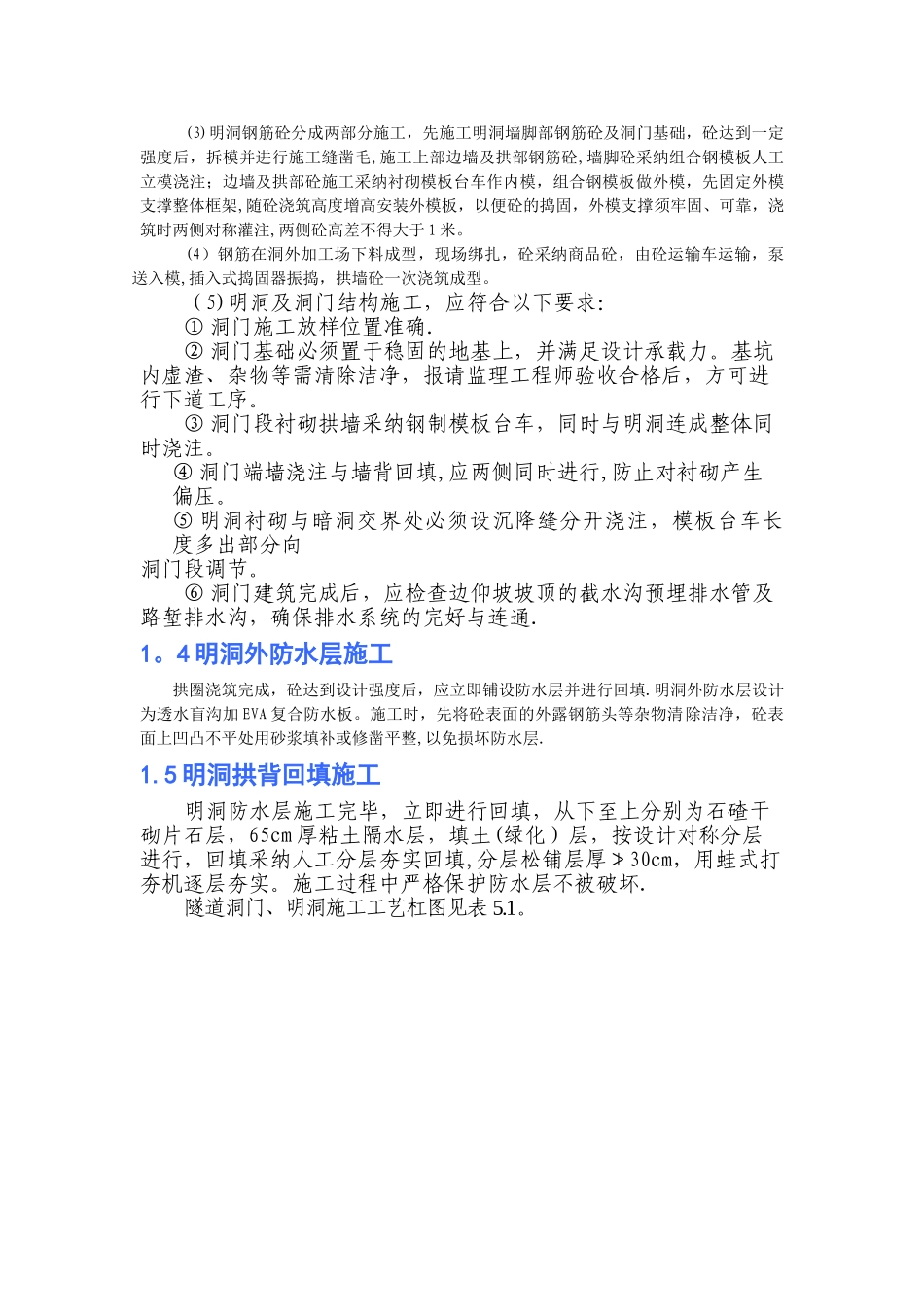

3 明洞及洞门结构施工 (1)明洞、洞门土石
