一、工程概况 1二、编制依据及参考 1三、渗漏治理方案概述 1四、材料要求 2五、施工工艺做法及要求 3六、质量验收评价标准错误

七、成品保护 81一、工程概况本工程位于合肥市高新区创新大道与皖水路交口,此地块内新建高层住宅、小高层洋房、联排与双拼别墅及幼儿园共 24 幢
22#-26#楼为 11层小高层洋房,27#-29#、31#、32#楼为 4 层联排,35#-41#楼为 4 层双拼别墅,43#、46#楼为 33 层住宅,42#、44#、45#、47#楼为 30 层住宅,68#楼为 3 层幼儿园,总建筑面积为 16
3 万 m2
建设单位:合肥蓝光房地产开发有限公司设计单位:安徽寰宇建筑设计院监理单位:安徽南巽建设项目管理投资有限公司施工单位:青岛建设集团有限公司二、编制依据(1)雍锦花园二标段施工图纸及合同;(2)《建筑工程施工质量验收统一标准》(3)《地下工程质量验收标准》GB50208-2002(4)《地下工程防水技术规范》GB50108-2001(5)蓝光渗漏水处理参考实施方案三、渗漏治理方案概述窗台部位:在窗台内部做一道水泥基渗透结晶防水剂进行结构防水加强,再对窗台外部位置进行淋水试验
如还有个别渗漏点,内部墙面进行粉刷一道 JX 聚合物防水砂浆迎水墙体:首先凿除掉原找平层恢复到原结构面,排查结构墙体上的漏点进行堵漏,采用 JX 无机速凝堵漏剂止水等堵水工艺处理后,先在基层均匀涂刷一道 JX 水泥基渗透结晶防水涂料,再在墙面、使用 JX-JH砂浆做 6-8mm 厚聚合物砂浆防水层,防水层设防高度与回填层高度一致,2与墙和地面相接处应做成圆弧形,收头应整齐、美观

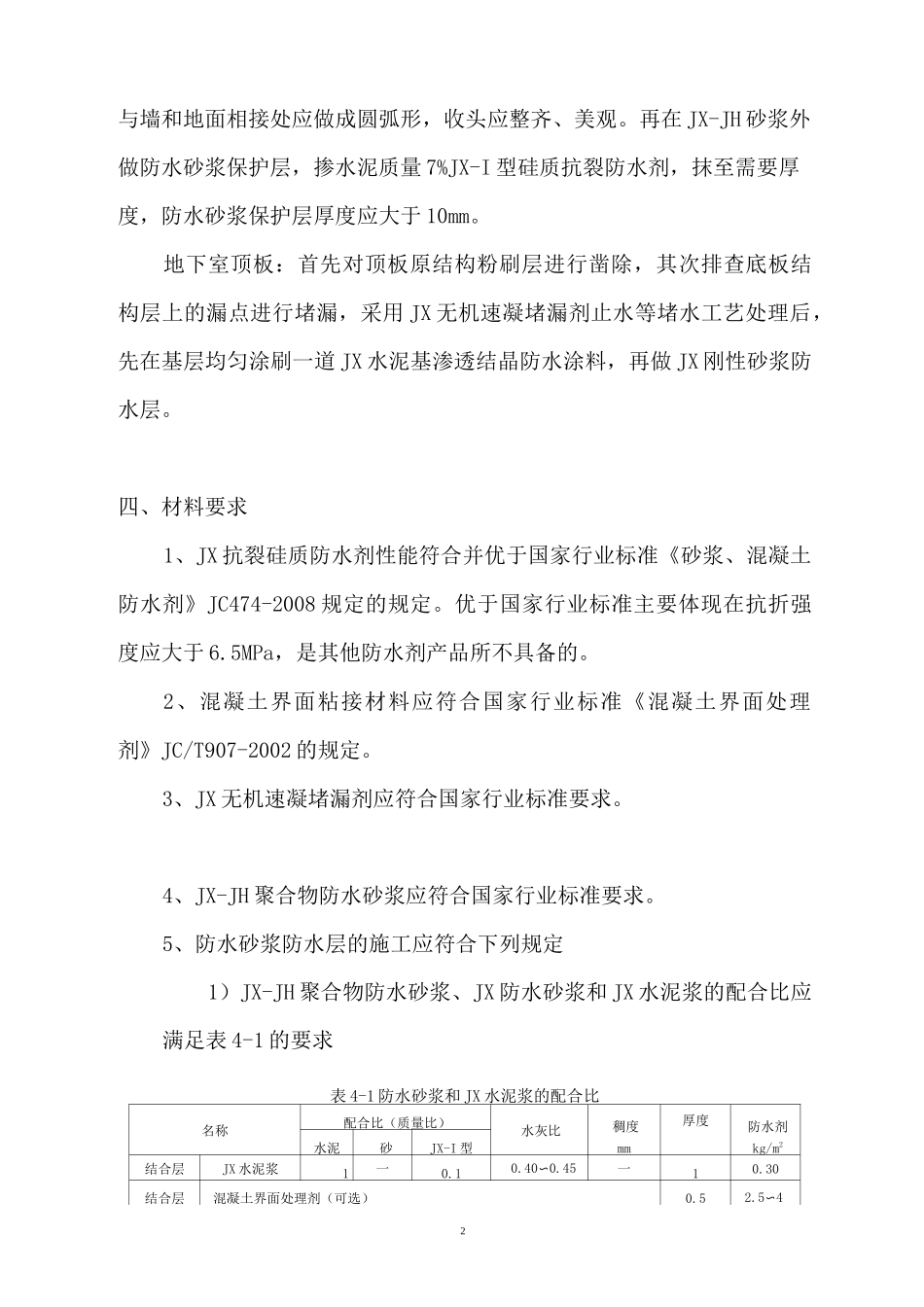

再在 JX-JH 砂浆外做防水砂浆保护层,掺水泥质量 7%JX-I 型硅质抗裂防水剂,抹至需要厚度,防水砂浆保护层厚度应大于 10mm
地下室顶板:首先对顶板原结构粉刷层进行凿除,其次排查底
