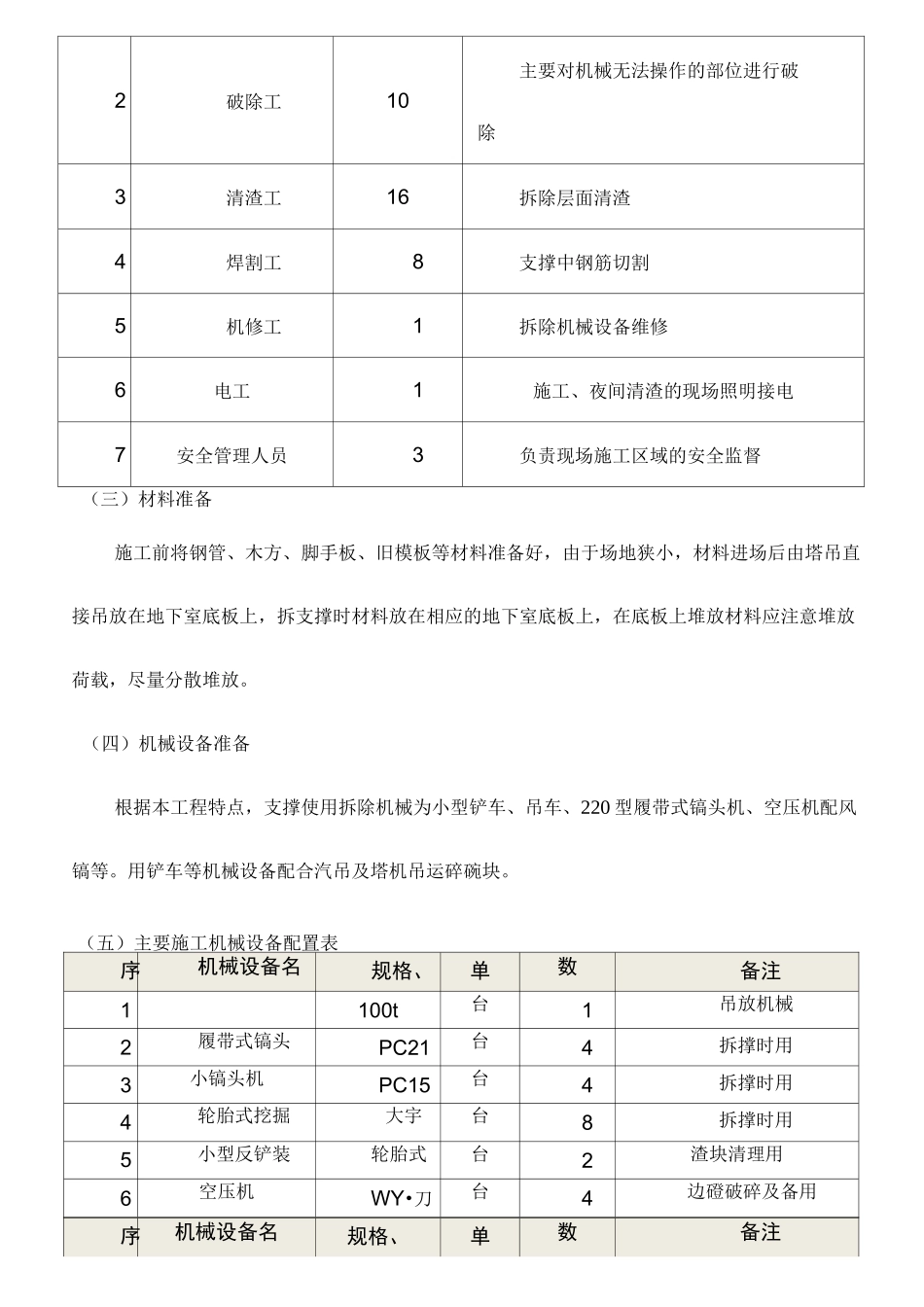

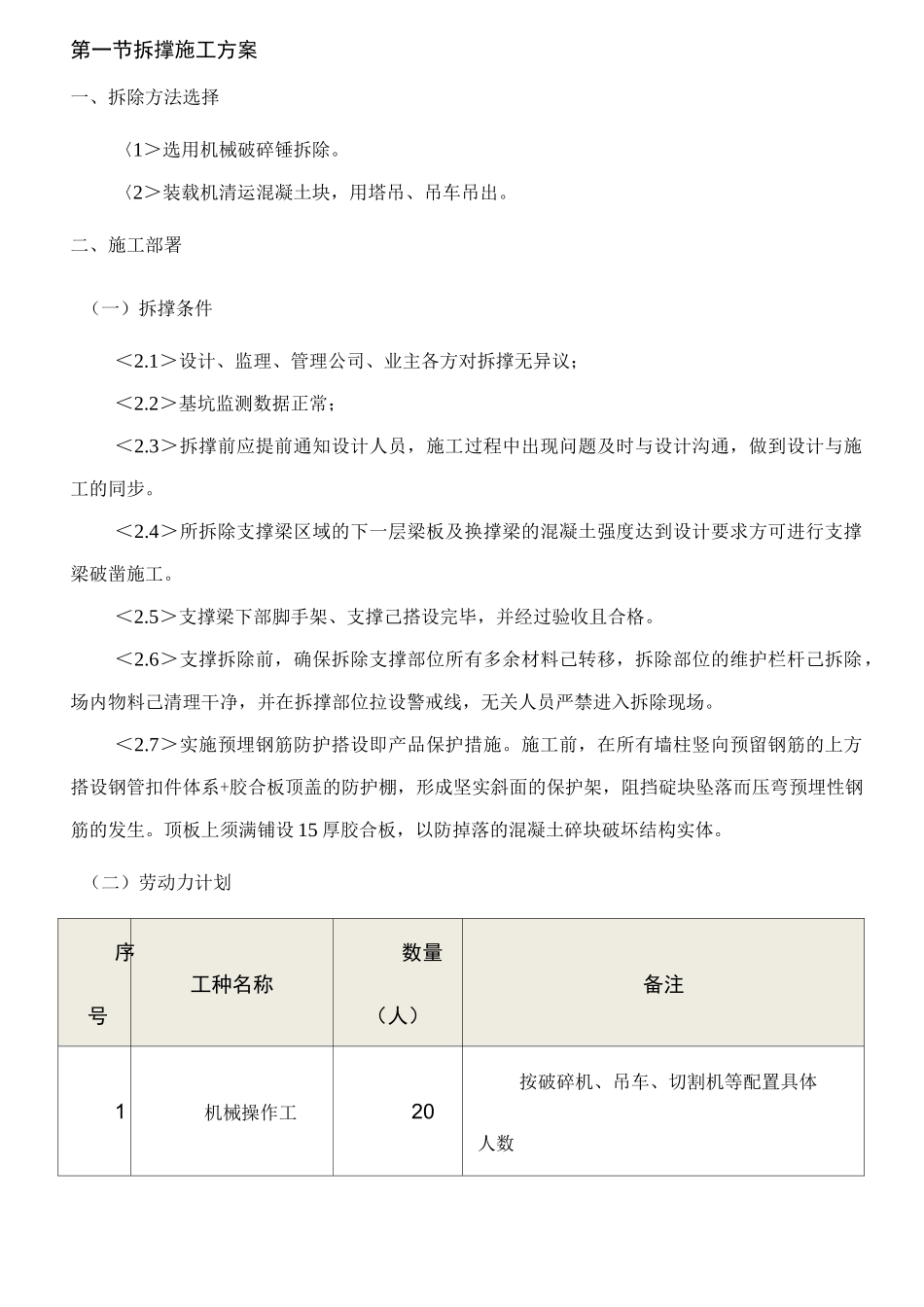

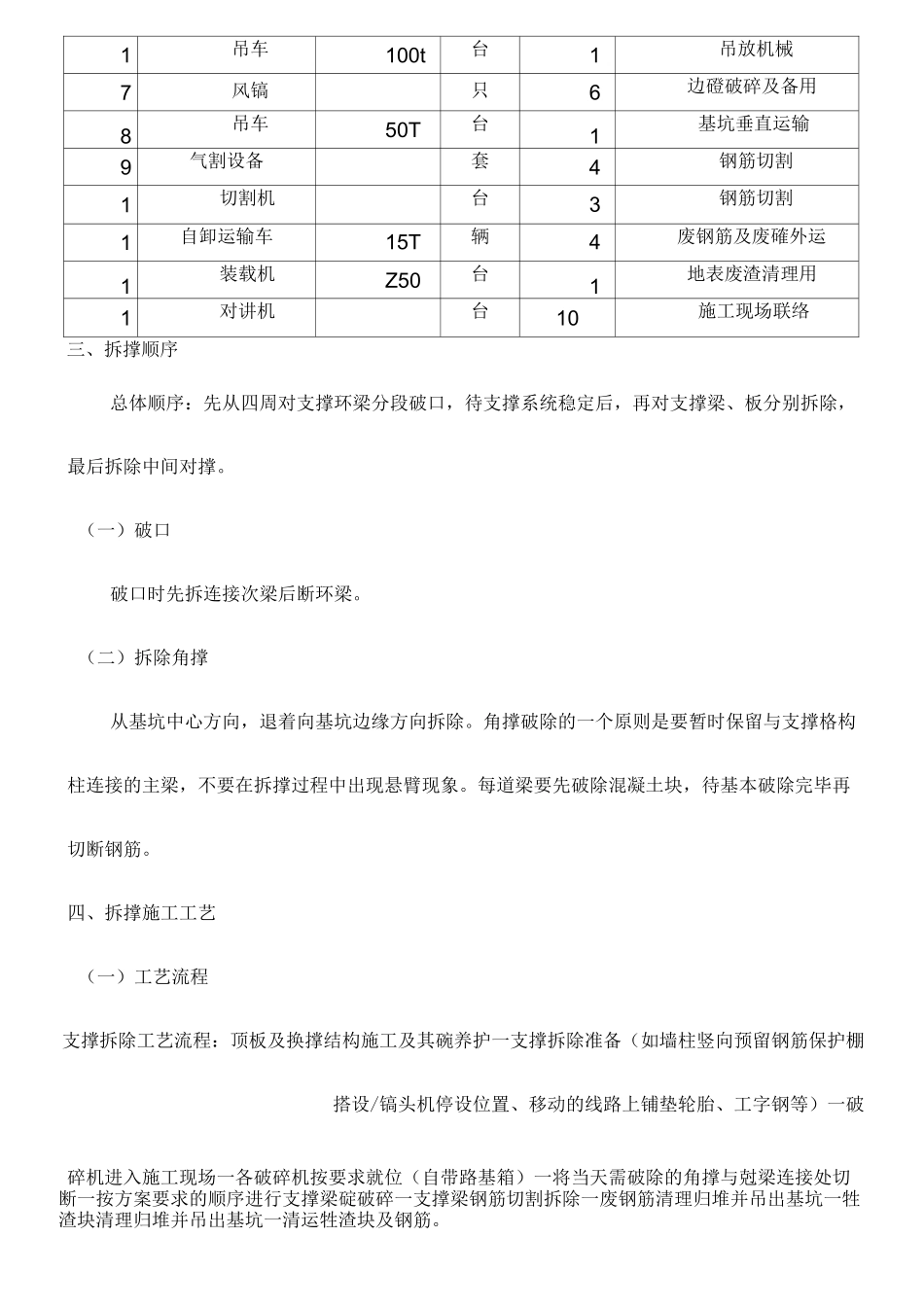

第一节拆撑施工方案一、拆除方法选择〈1>选用机械破碎锤拆除。〈2>装载机清运混凝土块,用塔吊、吊车吊出。二、施工部署(一)拆撑条件<2.1>设计、监理、管理公司、业主各方对拆撑无异议;<2.2>基坑监测数据正常;<2.3>拆撑前应提前通知设计人员,施工过程中出现问题及时与设计沟通,做到设计与施工的同步。<2.4>所拆除支撑梁区域的下一层梁板及换撑梁的混凝土强度达到设计要求方可进行支撑梁破凿施工。<2.5>支撑梁下部脚手架、支撑己搭设完毕,并经过验收且合格。<2.6>支撑拆除前,确保拆除支撑部位所有多余材料己转移,拆除部位的维护栏杆己拆除,场内物料己清理干净,并在拆撑部位拉设警戒线,无关人员严禁进入拆除现场。<2.7>实施预埋钢筋防护搭设即产品保护措施。施工前,在所有墙柱竖向预留钢筋的上方搭设钢管扣件体系+胶合板顶盖的防护棚,形成坚实斜面的保护架,阻挡碇块坠落而压弯预埋性钢筋的发生。顶板上须满铺设 15 厚胶合板,以防掉落的混凝土碎块破坏结构实体。(二)劳动力计划序号工种名称数量(人)备注1机械操作工20按破碎机、吊车、切割机等配置具体人数2破除工10主要对机械无法操作的部位进行破除3清渣工16拆除层面清渣4焊割工8支撑中钢筋切割5机修工1拆除机械设备维修6电工1施工、夜间清渣的现场照明接电7安全管理人员3负责现场施工区域的安全监督(三)材料准备施工前将钢管、木方、脚手板、旧模板等材料准备好,由于场地狭小,材料进场后由塔吊直接吊放在地下室底板上,拆支撑时材料放在相应的地下室底板上,在底板上堆放材料应注意堆放荷载,尽量分散堆放。(四)机械设备准备根据本工程特点,支撑使用拆除机械为小型铲车、吊车、220 型履带式镐头机、空压机配风镐等。用铲车等机械设备配合汽吊及塔机吊运碎碗块。(五)主要施工机械设备配置表序机械设备名规格、单数备注1100t台1吊放机械2履带式镐头PC21台4拆撑时用3小镐头机PC15台4拆撑时用4轮胎式挖掘大宇台8拆撑时用5小型反铲装轮胎式台2渣块清理用6空压机WY•刀台4边磴破碎及备用序机械设备名规格、单数备注1吊车100t台1吊放机械7风镐只6边磴破碎及备用8吊车50T台1基坑垂直运输9气割设备套4钢筋切割1切割机台3钢筋切割1自卸运输车15T辆4废钢筋及废確外运1装载机Z50台1地表废渣清理用1对讲机台10施工现场联络三、拆撑顺序总体顺序:先从四周对支撑环梁分段破口,待支撑系统稳定后,再对支撑梁、板分别拆除,最后拆除中间对撑。(一)破口破口时先...
