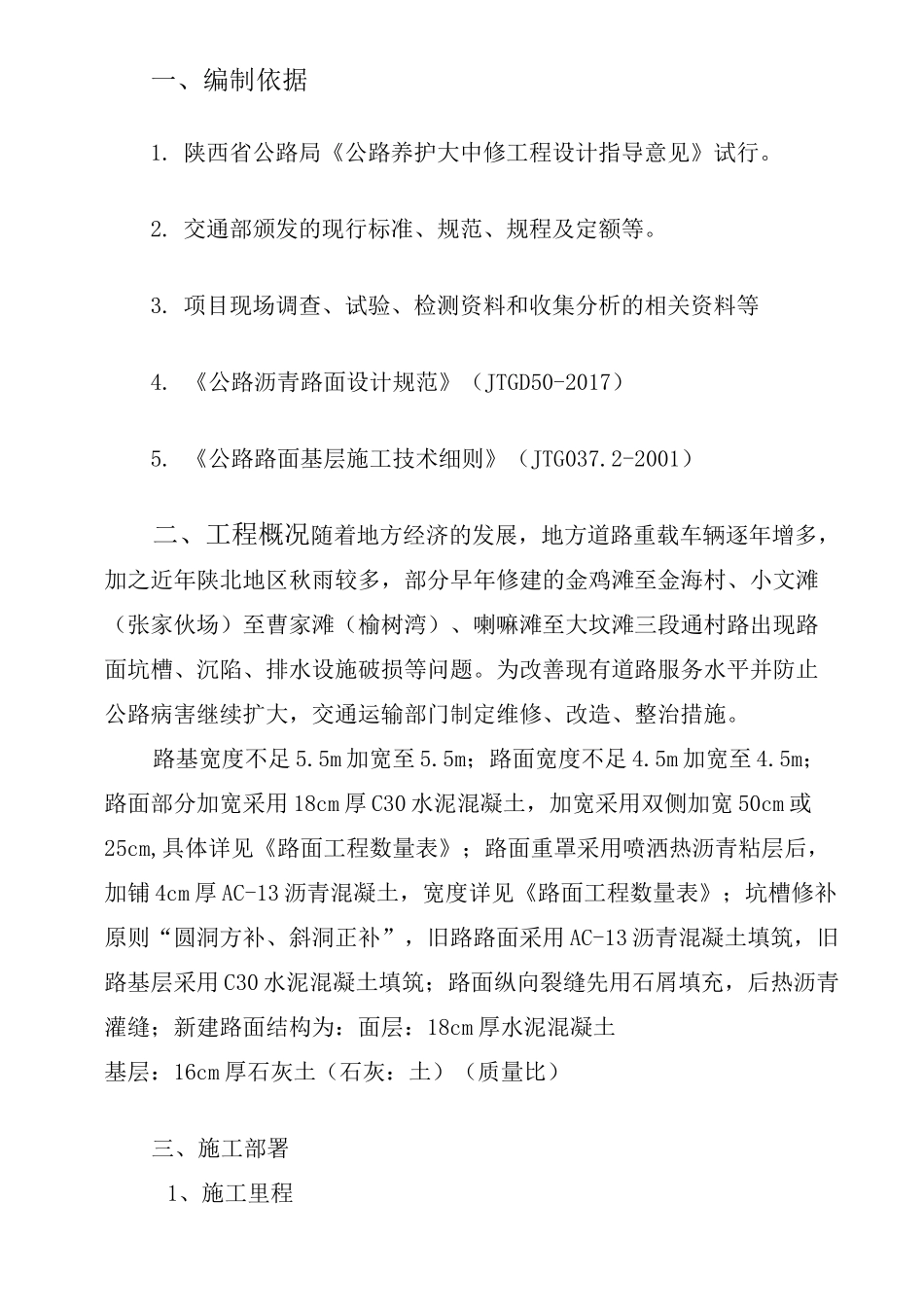

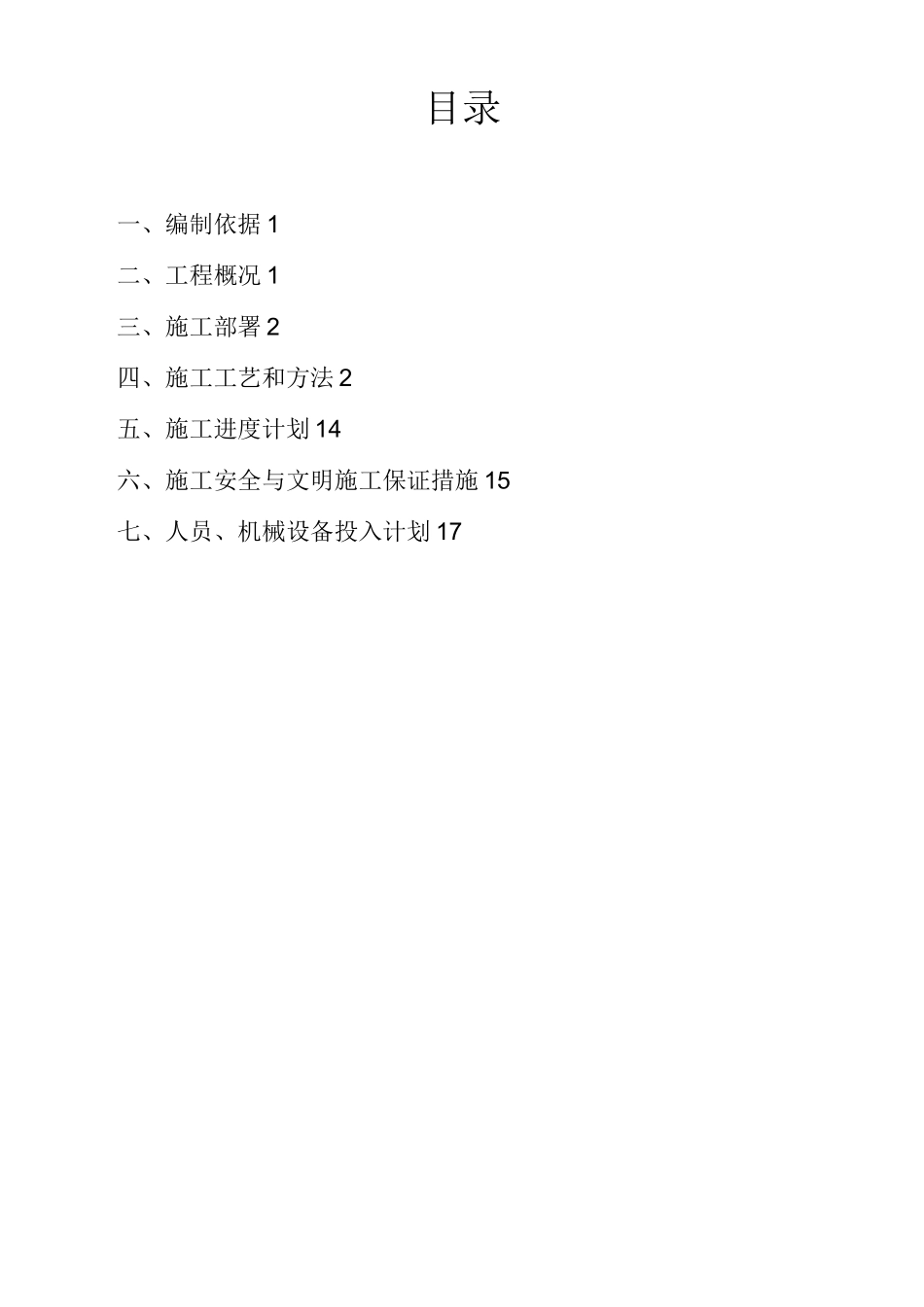

目录一、编制依据 1二、工程概况 1三、施工部署 2四、施工工艺和方法 2五、施工进度计划 14六、施工安全与文明施工保证措施 15七、人员、机械设备投入计划 17一、编制依据1. 陕西省公路局《公路养护大中修工程设计指导意见》试行。2. 交通部颁发的现行标准、规范、规程及定额等。3. 项目现场调查、试验、检测资料和收集分析的相关资料等4. 《公路沥青路面设计规范》(JTGD50-2017)5. 《公路路面基层施工技术细则》(JTG037.2-2001)二、工程概况随着地方经济的发展,地方道路重载车辆逐年增多,加之近年陕北地区秋雨较多,部分早年修建的金鸡滩至金海村、小文滩(张家伙场)至曹家滩(榆树湾)、喇嘛滩至大坟滩三段通村路出现路面坑槽、沉陷、排水设施破损等问题。为改善现有道路服务水平并防止公路病害继续扩大,交通运输部门制定维修、改造、整治措施。路基宽度不足 5.5m 加宽至 5.5m;路面宽度不足 4.5m 加宽至 4.5m;路面部分加宽采用 18cm 厚 C30 水泥混凝土,加宽采用双侧加宽 50cm 或25cm,具体详见《路面工程数量表》;路面重罩采用喷洒热沥青粘层后,加铺 4cm 厚 AC-13 沥青混凝土,宽度详见《路面工程数量表》;坑槽修补原则“圆洞方补、斜洞正补”,旧路路面采用 AC-13 沥青混凝土填筑,旧路基层采用 C30 水泥混凝土填筑;路面纵向裂缝先用石屑填充,后热沥青灌缝;新建路面结构为:面层:18cm 厚水泥混凝土基层:16cm 厚石灰土(石灰:土)(质量比)三、施工部署1、施工里程施工桩号为:金鸡滩至金海村段 K0+000-K13+600、小文滩(张家伙场)至曹家滩(榆树湾)段 K0+000-K7+240、喇嘛滩至大坟滩段 K0+000-K4+800 总道路长 25640m。旧路基、路面处理标头段向标尾段方向施工,沥青混凝土罩面由标尾段向标头段方向施工。2、施工现场部署① 、汽油发电机供电。② 、现场搭设移动工棚照场、守夜宿舍。③ 、专人双向指挥、疏通交通,设置交通指示、警示标志。3、施工组织人员机构表序号姓名职务负责内容备注1卢文权项目经理全面管理2李林成项目副经理主抓施工进度、资源配置及成本控制3张解矛总工技术、质量管理4杨周总施工长生产调度、协调管理5黄武贝路基工程师现场施工管理6欧坤洪测量员测量放样7陈树堃实验员配合比及现场计量控制8周灿荣质安员质检报验及安全9吴立群资料员资料归档整理4、交通疏导本项目施工难点之一交通指挥、疏导、封闭。起点金鸡滩镇与村道 T字交叉、交叉口范围内道路...
