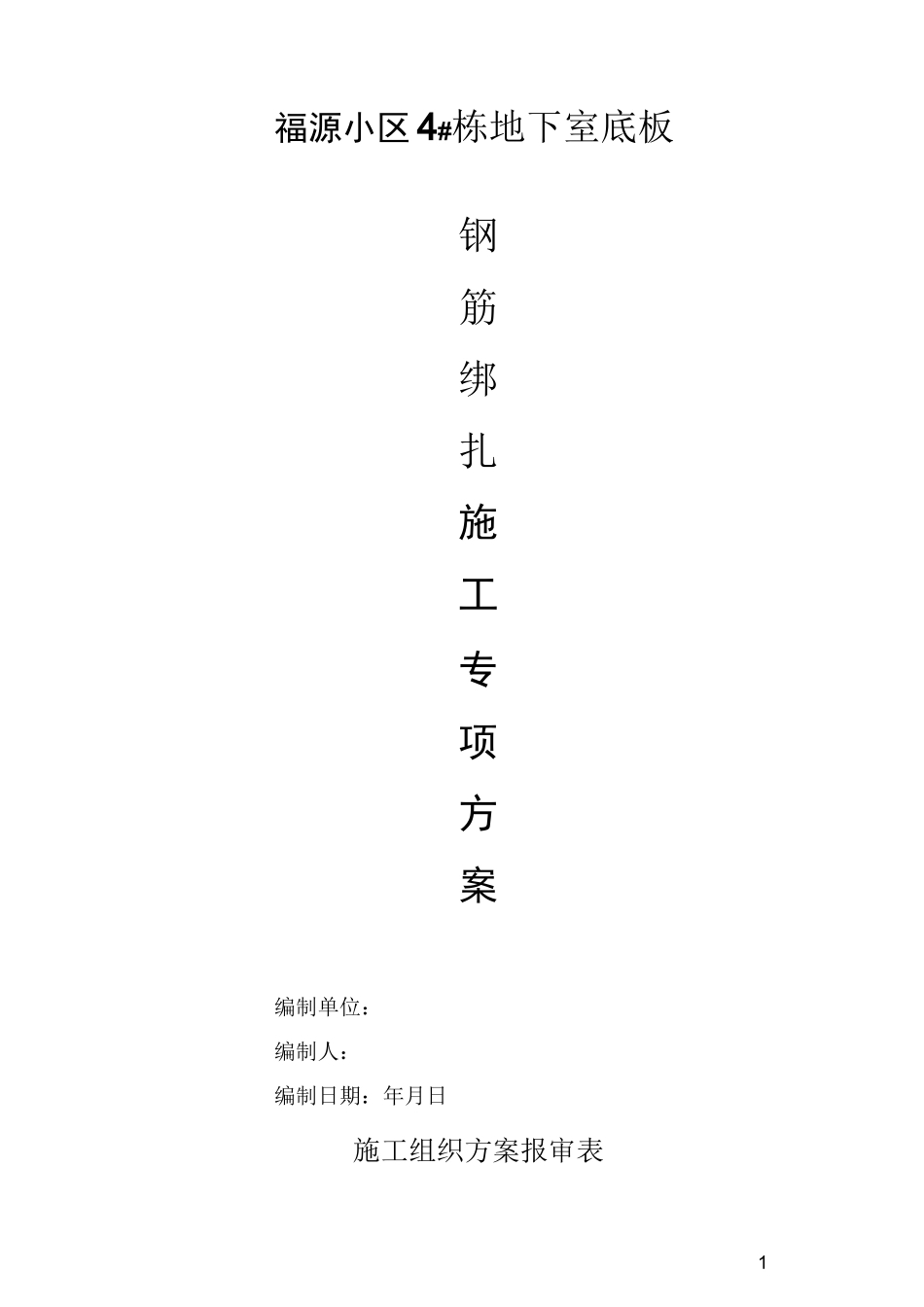

1福源小区 4#栋地下室底板钢筋绑扎施工专项方案编制单位:编制人:编制日期:年月日施工组织方案报审表2工程名称:福源小区 4#住宅楼编号:致:湖南雁城建设咨询监理有限公司我方已根据工程部的有关规定完成了地下室底板钢筋绑扎工程施工组织方案的编制,并经我单位上级技术负责人审查批准,请予以审查。附:施工组织设计(方案)承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审查意见:项目监理机构总监理工程师日期建设方工程师审查意见:项目机构总工程师日期一、钢筋原材料的选用及检验本工程所用钢筋均采用业主采购的涟钢双菱牌和其它国产优质产品,原材料会同监理工程师共同取样复检合格后用于工程中,将检验资料上报并存档。3二、施工顺序:熟识图纸 i 钢筋配料^钢筋加工 i 钢筋安装一成品保护三、钢筋工程施工原则料单签发:由项目部项目施工队技术人员配料、签发加工单。配料依据:按施工图及有关施工规范要求。接头方案:纵向钢筋位置及同一截面接头数量按施工图纸设计及施工规范要求执行。钢筋连接:按设计及规范要求,本工程结构直径>16 的水平主筋接长采用绑扎搭接:钢筋搭接接头面积小于 25%时采用 Ld=1.2La,钢筋搭接接头面积小于 50%时采用 Ld=1.4La;其它钢筋采用闪光对焊,水平钢筋搭接原则为:即梁的通长纵筋,面钢应在跨中附近搭接,底筋在支座处搭接,当梁上部即有通长筋又有架立筋时,其中架立筋的搭接长度为 150mm。柱竖向主筋接长当钢筋直径>16mm 时采用电渣压力焊,钢筋>28 时采用机械连接,其余钢筋直径<14mm 的钢筋采用搭接接长。所有搭接接头处的箍筋应加密间距为100mm,柱相邻纵向钢筋连接接头应相互错开在同一截面内的钢筋接头面积百分率不应大于 50%。2、钢筋加工加工场地:工地大部分钢筋在现场加工车间加工。箍筋在场外加工厂,加工成型。加工方法:采用闪光对焊接,盘圆钢筋用调直机调直,采用切断机下料,弯曲机成型。半成品标志堆放:每种规格的钢筋、半成品均绑扎标志牌,并成捆堆放。3、钢筋保护层控制1 地下室外墙底板、基础梁,迎水侧 50mm,背水侧 20mm,地下室内墙 20mm。2、柱:外侧主筋上绑扎 50x50x30mm 预制砂浆垫块。3、板筋:均垫设 50x50x15mm 预制砂浆块或花岗岩垫块,按 lm 方格距布置板面筋。44 面板筋:采用申 12 的钢筋做马凳架支撑面筋,间距小于 lm 布置。如图200一 II:H-保护层2002005、梁:外侧主筋上绑扎 50x50x...
