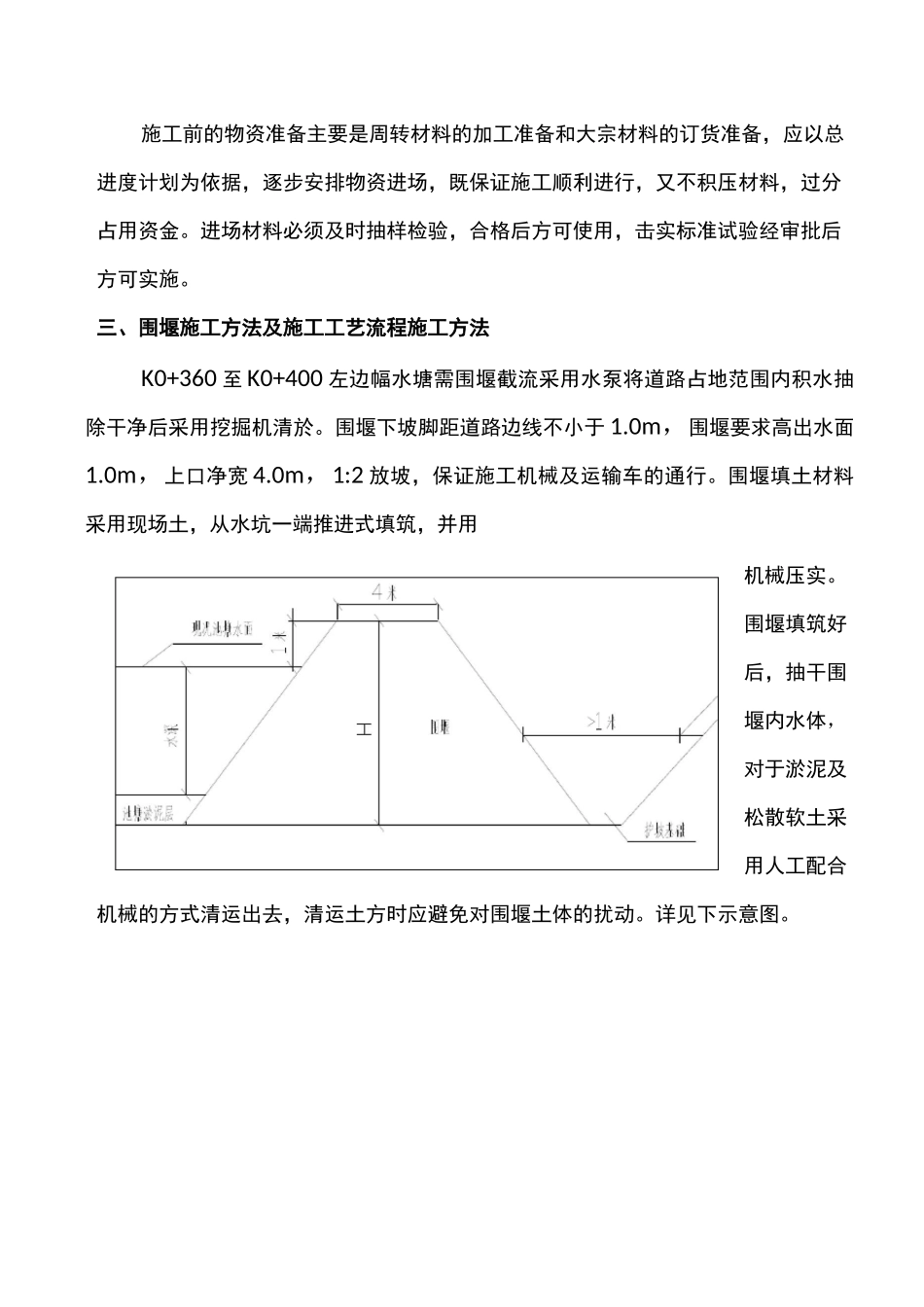

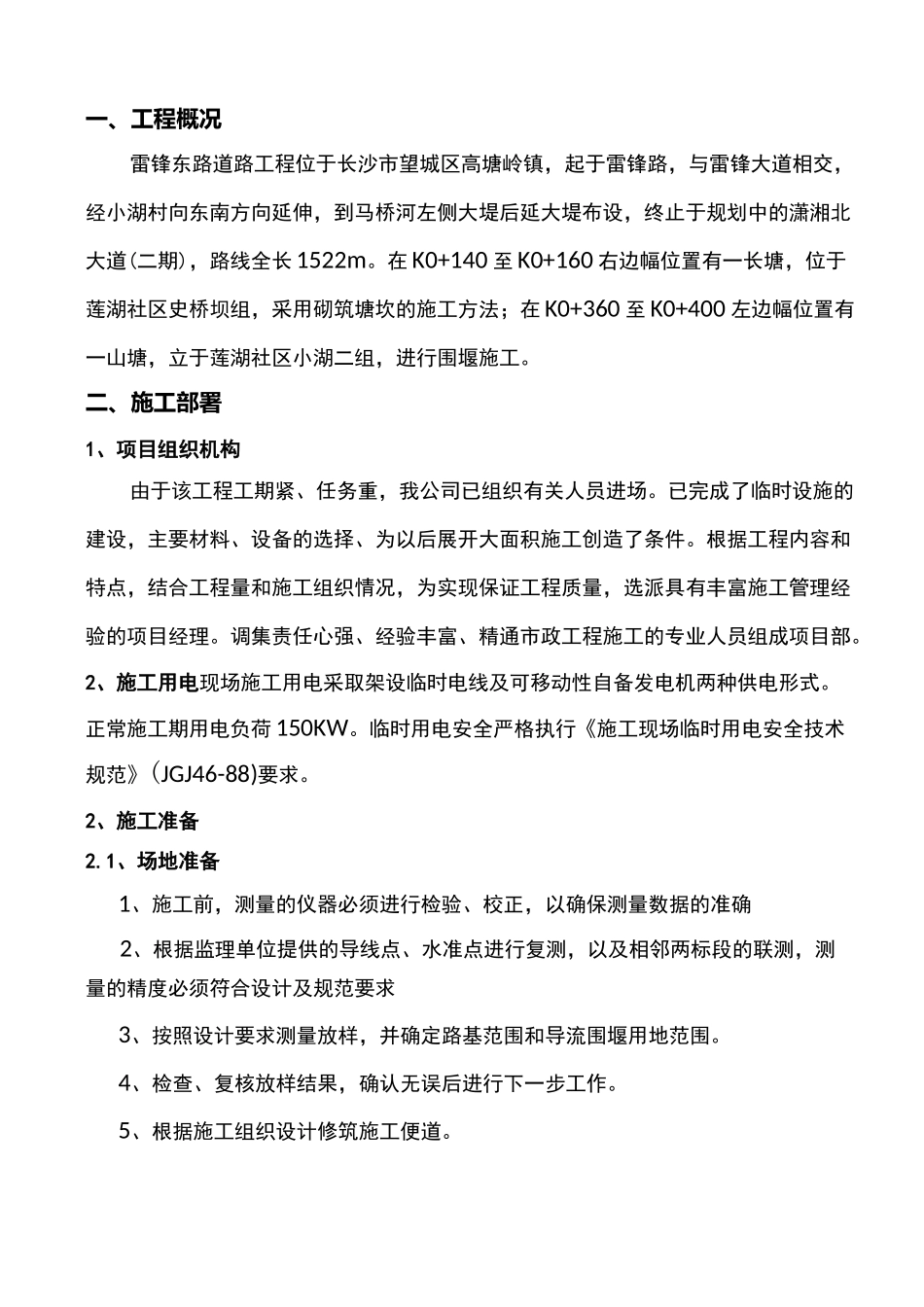

一、工程概况雷锋东路道路工程位于长沙市望城区高塘岭镇,起于雷锋路,与雷锋大道相交,经小湖村向东南方向延伸,到马桥河左侧大堤后延大堤布设,终止于规划中的潇湘北大道(二期),路线全长 1522m
在 K0+140 至 K0+160 右边幅位置有一长塘,位于莲湖社区史桥坝组,采用砌筑塘坎的施工方法;在 K0+360 至 K0+400 左边幅位置有一山塘,立于莲湖社区小湖二组,进行围堰施工
二、施工部署1、项目组织机构由于该工程工期紧、任务重,我公司已组织有关人员进场
已完成了临时设施的建设,主要材料、设备的选择、为以后展开大面积施工创造了条件
根据工程内容和特点,结合工程量和施工组织情况,为实现保证工程质量,选派具有丰富施工管理经验的项目经理
调集责任心强、经验丰富、精通市政工程施工的专业人员组成项目部
2、施工用电现场施工用电采取架设临时电线及可移动性自备发电机两种供电形式
正常施工期用电负荷 150KW
临时用电安全严格执行《施工现场临时用电安全技术规范》(JGJ46-88)要求
2、施工准备2
1、场地准备1、施工前,测量的仪器必须进行检验、校正,以确保测量数据的准确2、根据监理单位提供的导线点、水准点进行复测,以及相邻两标段的联测,测量的精度必须符合设计及规范要求3、按照设计要求测量放样,并确定路基范围和导流围堰用地范围
4、检查、复核放样结果,确认无误后进行下一步工作
5、根据施工组织设计修筑施工便道
6、用推土机将路基坡脚向外延伸 0
5m 的范围内表面(10~30cm)土清除干净,不能残留树根、草根,并将清除的土推到场外并运走
7、在监理旁站下测量原始地面标高
8、设置排水系统,采用水泵及时排除道路路基范围内积水保持基底干燥等
9、清淤达到标准承载力的地基,请监理业主验收
2、主要管理人员情况进行施工前,项目部成立以项目经理为组长,总工为副组长的专项攻坚小组
