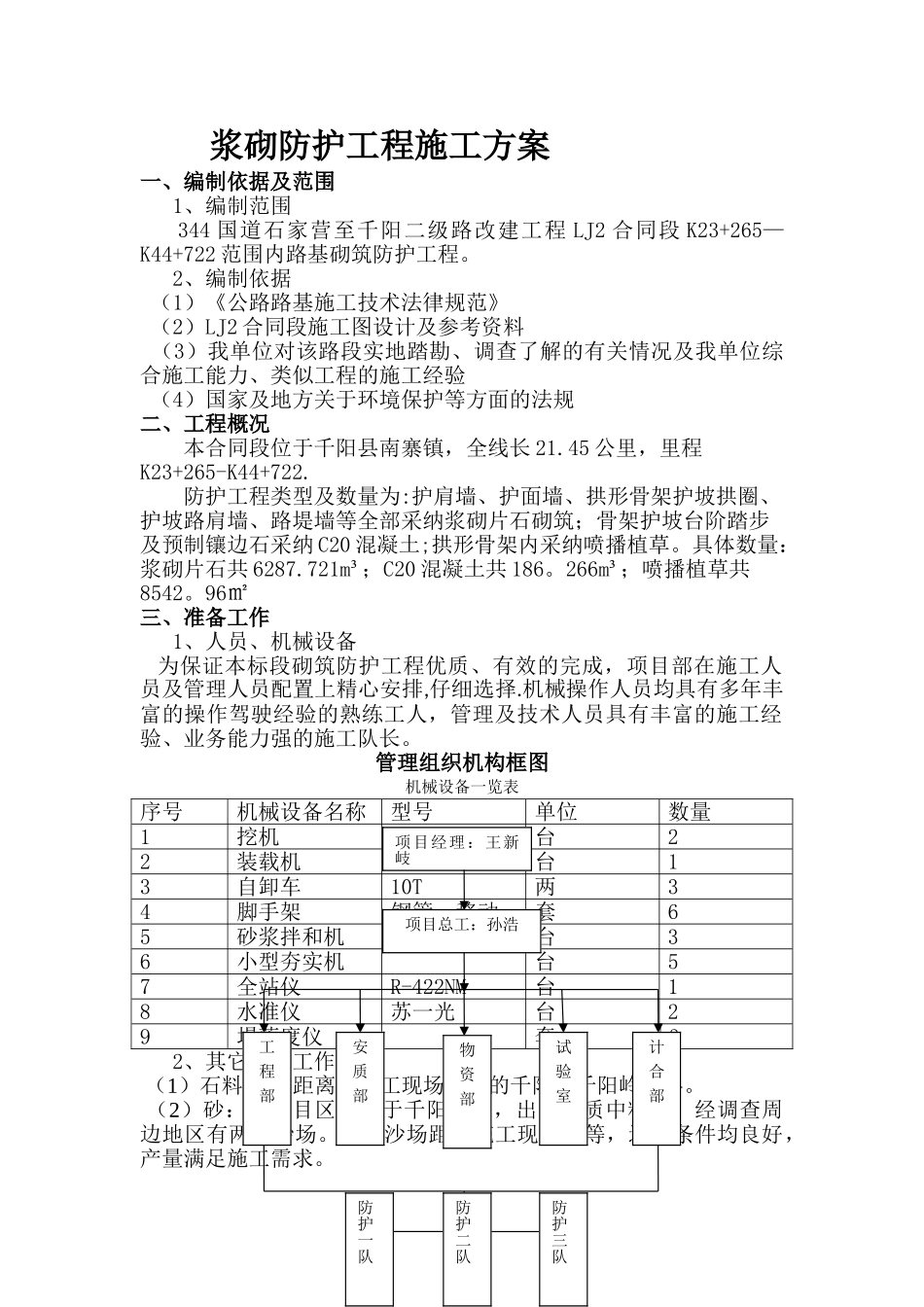

浆砌防护工程施工方案一、编制依据及范围 1、编制范围 344 国道石家营至千阳二级路改建工程 LJ2 合同段 K23+265—K44+722 范围内路基砌筑防护工程
2、编制依据 (1)《公路路基施工技术法律规范》 (2)LJ2 合同段施工图设计及参考资料 (3)我单位对该路段实地踏勘、调查了解的有关情况及我单位综合施工能力、类似工程的施工经验 (4)国家及地方关于环境保护等方面的法规二、工程概况本合同段位于千阳县南寨镇,全线长 21
45 公里,里程K23+265-K44+722
防护工程类型及数量为:护肩墙、护面墙、拱形骨架护坡拱圈、护坡路肩墙、路堤墙等全部采纳浆砌片石砌筑;骨架护坡台阶踏步及预制镶边石采纳 C20 混凝土;拱形骨架内采纳喷播植草
具体数量:浆砌片石共 6287
721m³;C20 混凝土共 186
266m³;喷播植草共8542
96㎡三、准备工作 1、人员、机械设备 为保证本标段砌筑防护工程优质、有效的完成,项目部在施工人员及管理人员配置上精心安排,仔细选择
机械操作人员均具有多年丰富的操作驾驶经验的熟练工人,管理及技术人员具有丰富的施工经验、业务能力强的施工队长
管理组织机构框图机械设备一览表序号机械设备名称型号单位数量1挖机PZ200台22装载机ZC50T台13自卸车10T两34脚手架钢管、移动套65砂浆拌和机台36小型夯实机台57全站仪R-422NM台18水准仪苏一光台29塌落度仪套3 2、其它准备工作 (1)石料:采纳距离与施工现场较近的千阳县千阳岭石料
(2)砂:本项目区域位于千阳千湖,出产优质中粗沙,经调查周边地区有两个沙场
两个沙场距离施工现场相等,运输条件均良好,产量满足施工需求
项目经理:王新岐项目总工:孙浩工程部安质部物资部试验室计合部防护三队防护二队防护一队 (3)水泥:采纳海螺水泥厂生产的水泥,可方便通过公路运输到现场;零
