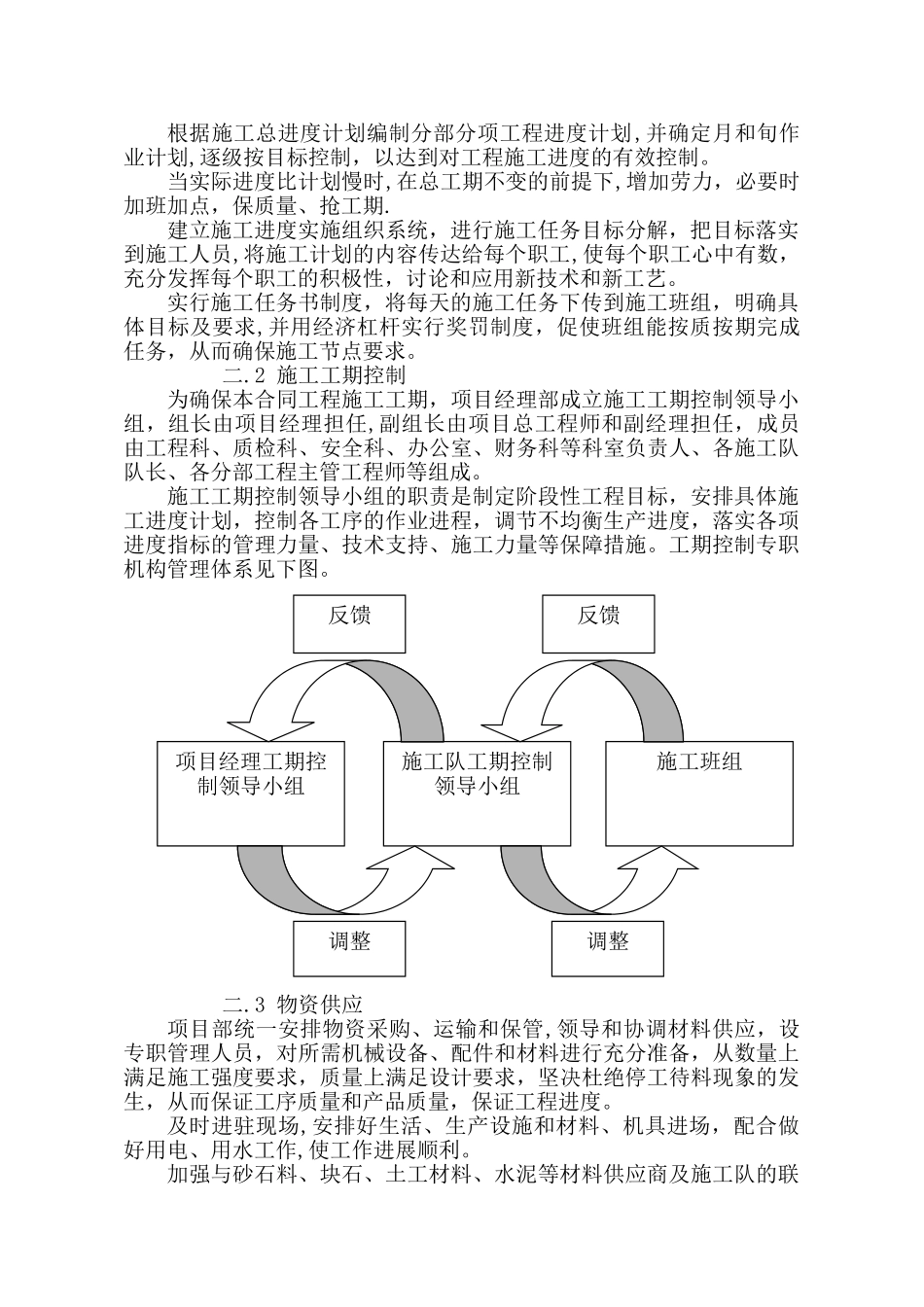

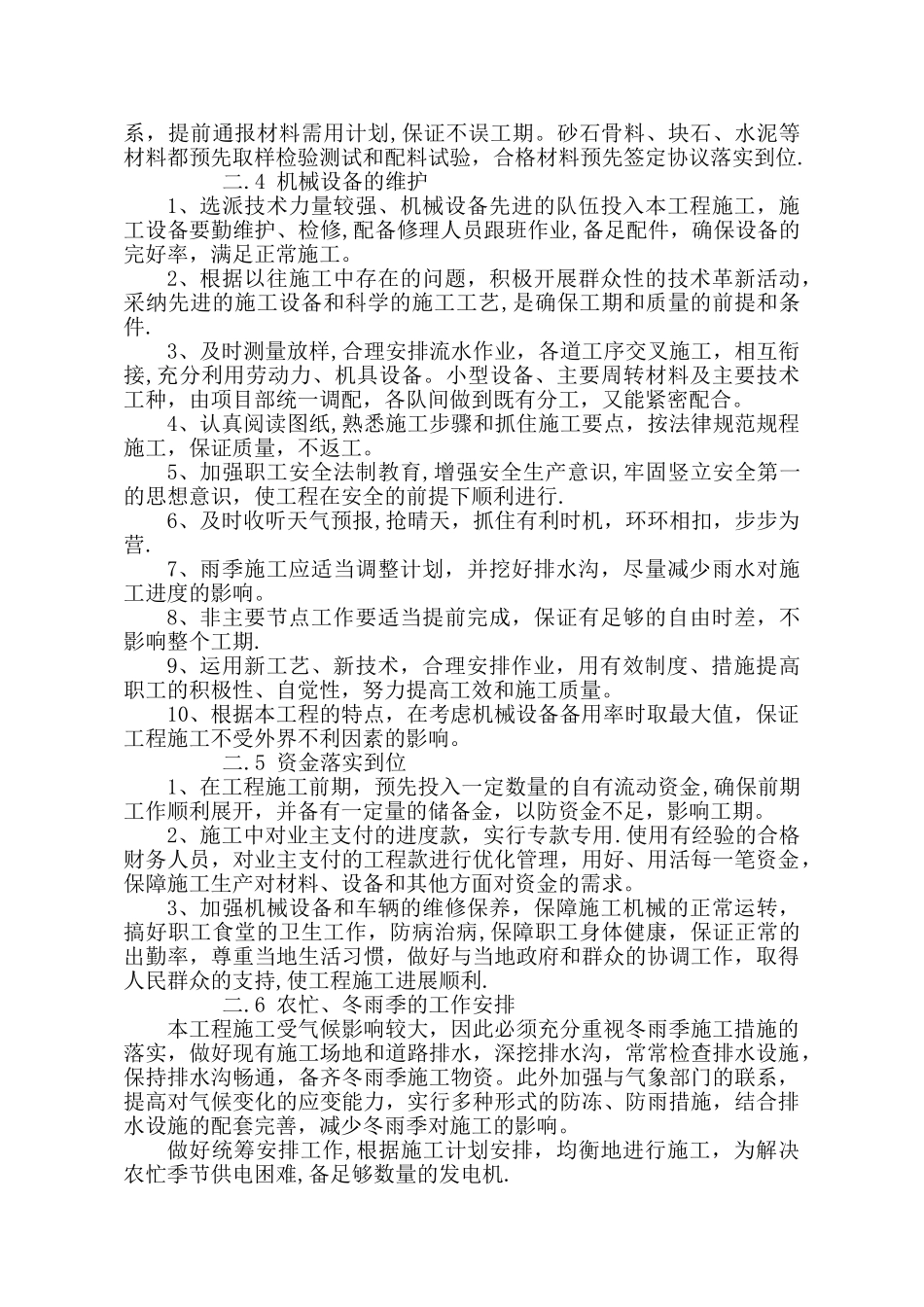

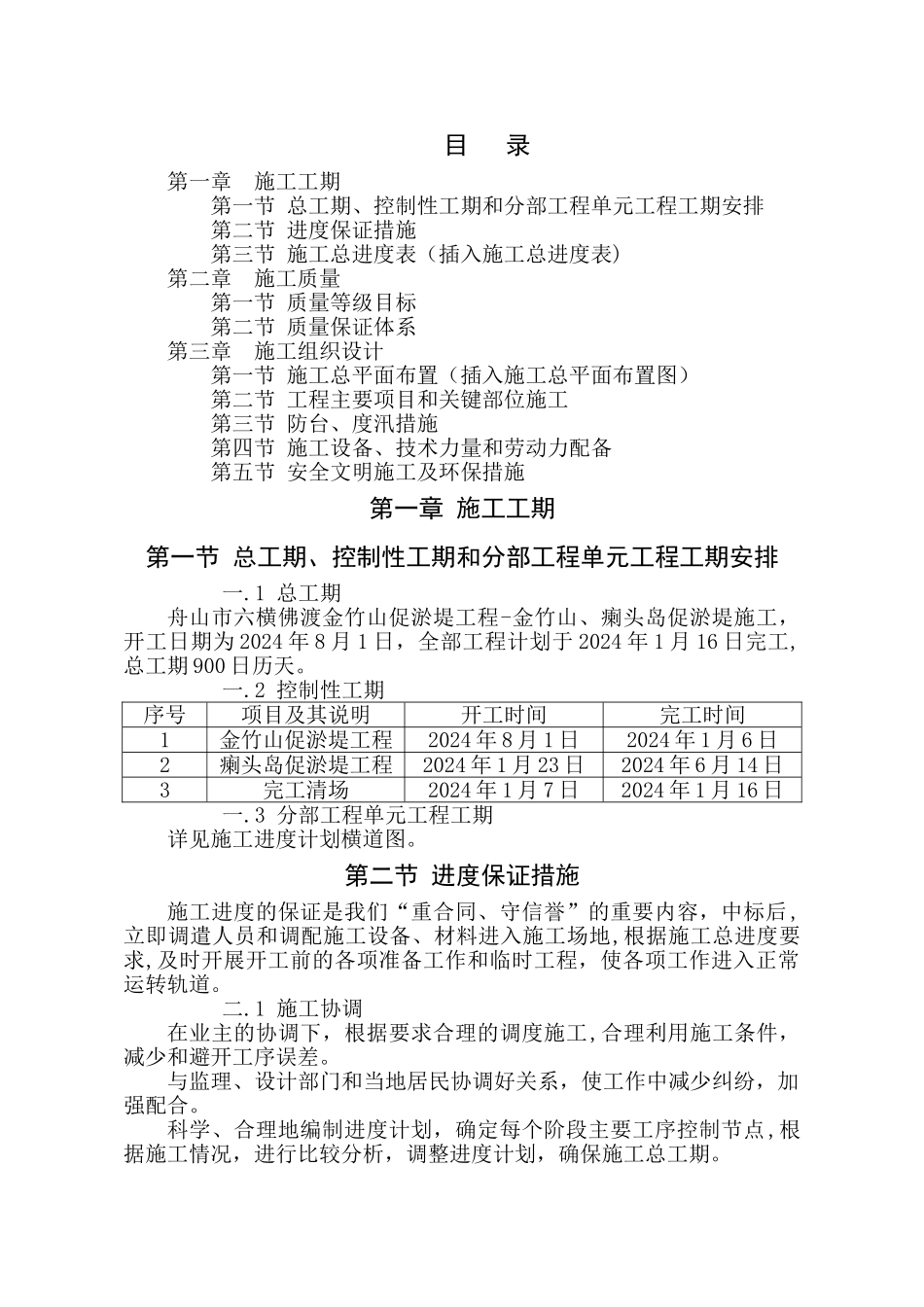

目 录第一章 施工工期第一节 总工期、控制性工期和分部工程单元工程工期安排第二节 进度保证措施第三节 施工总进度表(插入施工总进度表)第二章 施工质量第一节 质量等级目标第二节 质量保证体系第三章 施工组织设计第一节 施工总平面布置(插入施工总平面布置图)第二节 工程主要项目和关键部位施工第三节 防台、度汛措施第四节 施工设备、技术力量和劳动力配备第五节 安全文明施工及环保措施第一章 施工工期第一节 总工期、控制性工期和分部工程单元工程工期安排一
1 总工期舟山市六横佛渡金竹山促淤堤工程-金竹山、瘌头岛促淤堤施工,开工日期为 2024 年 8 月 1 日,全部工程计划于 2024 年 1 月 16 日完工,总工期 900 日历天
2 控制性工期序号项目及其说明开工时间完工时间1金竹山促淤堤工程2024 年 8 月 1 日2024 年 1 月 6 日2瘌头岛促淤堤工程2024 年 1 月 23 日2024 年 6 月 14 日3完工清场2024 年 1 月 7 日2024 年 1 月 16 日一
3 分部工程单元工程工期详见施工进度计划横道图
第二节 进度保证措施施工进度的保证是我们“重合同、守信誉”的重要内容,中标后,立即调遣人员和调配施工设备、材料进入施工场地,根据施工总进度要求,及时开展开工前的各项准备工作和临时工程,使各项工作进入正常运转轨道
1 施工协调在业主的协调下,根据要求合理的调度施工,合理利用施工条件,减少和避开工序误差
与监理、设计部门和当地居民协调好关系,使工作中减少纠纷,加强配合
科学、合理地编制进度计划,确定每个阶段主要工序控制节点,根据施工情况,进行比较分析,调整进度计划,确保施工总工期
根据施工总进度计划编制分部分项工程进度计划,并确定月和旬作业计划,逐级按目标控制,以达到对工程施工进度的有效控制
当实际进度比计划慢时,在总工期不变的前提
