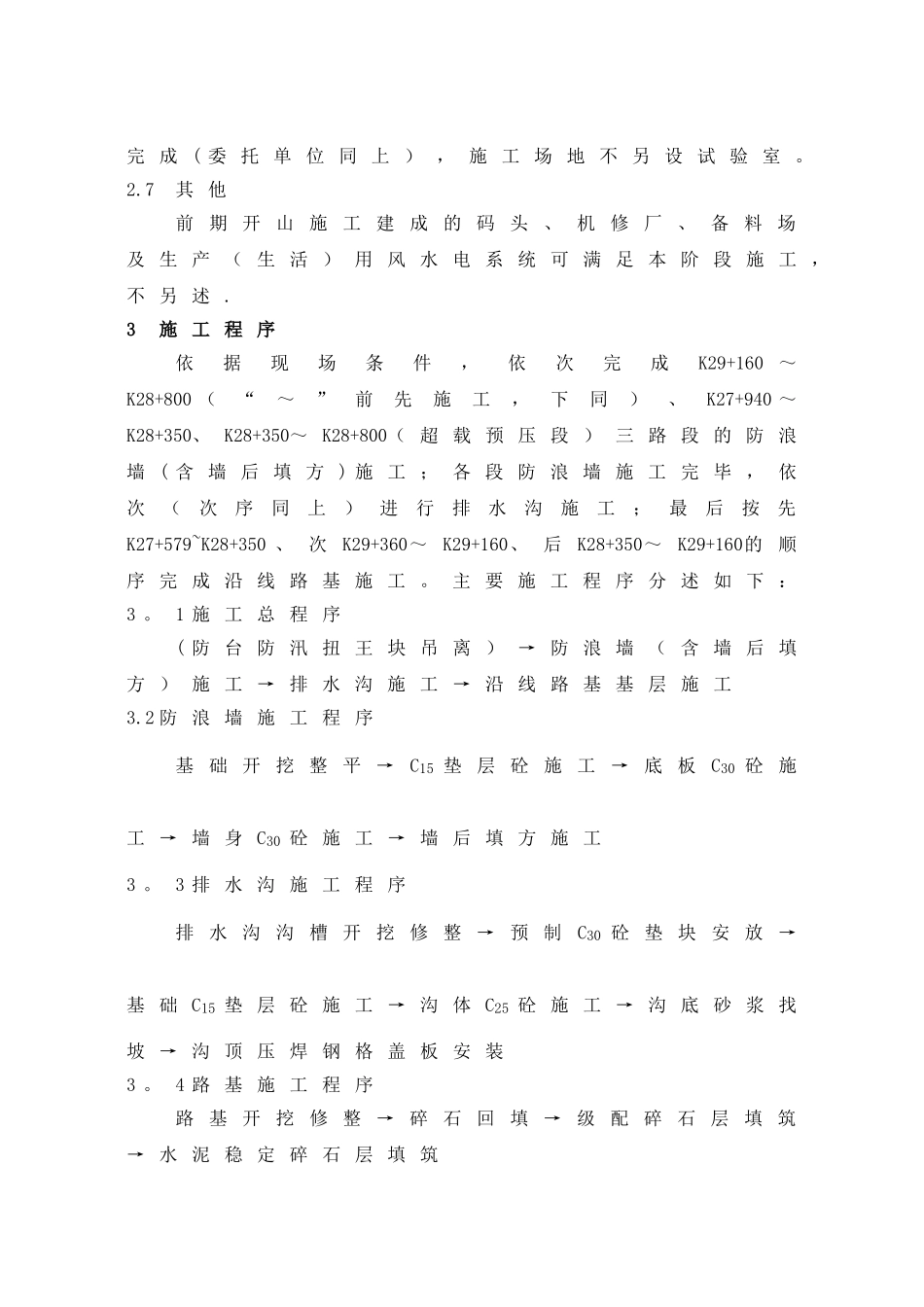

东 海 大 桥 港 桥 连 接 段 海 堤南 侧 防 浪 墙 及 附 属 工 程 施 工 方 案1 概 述东 海 大 桥 港 桥 连 接 段 包 括 K27+579~K27+940 大 乌 龟 岛开 山 段 ,K27+940~K29+160 海 堤 段 及 K29+160~ K29+360颗 珠 山 开山 段 .其中,K27+940~K29+160海堤段长1220 米,宽(路幅 ) 31 。 5 ~ 53 。 5139 米 , 其 两 侧 设 置 钢 筋 砼 防 浪墙 以 阻 挡 海 浪 侵 入 路 面; 墙 后 修 排 水 明 沟 以 汇 合和 排 除 路 面 集 水 ; K28+100及 K28+800两 处 建 沟 管 连 接井 和 出 水 口 以 汇 合 和 排 除 排 水 明 沟 集 水 。海 堤 防 浪 墙 及 附 属 工 程 施 工 项 目 包 括 海 堤 段南 北 两 侧 防 浪 墙 、 北 侧 挡 土 墙 、 路 面 排 水 明 沟 、出 水 口 、 墙 后 填 方 及 港 桥 连 接 段 路 基 等 六 项. 我部 承 担 海 堤 南 侧 防 浪 墙 、 南 侧 路 面 排 水 明 沟 、 南侧 墙 后 填 方 及 港 桥 连 接 段 路 基 基 层 施 工 。2 施 工 布 置为 确 保 南 侧 海 堤 防 浪 墙 及 附 属 工 程 施 工 质 量和 进 度 , 结 合 工 程 现 场 施 工 条 件 , 主 要 施 工 布 置如 下 : 2 。 1 砼 生 产 系 统砼 生 产 系 统 就 近 布 置 在 高 低 码 头 附 近 , 毗 邻机修车间和发电房,占地面积1600m2, 水泥砼地面( C15 砼 , 厚 15cm ) 。 内 置JS1000 型 (1.0m3 ) 搅 拌 机 一台 , 与 之 相 匹 配 的 配 料 机 一 部 , 100t 水 泥 罐 三 个 ,容量为300 m3 的半埋半露式蓄水池一个,储量为650m3 的 砂 仓 和 小 石 仓 各 一 个, 储 量 为 550m3 的 中 石 仓一 个 。 水 泥 储 量 满 足 4 天 浇 筑 用 量 , 砂 石 骨 料 仓 储量 满 足 7 天 浇 筑 用 量 ( 按 每 月 浇 筑4500 m3 砼 考 虑 材料 储 量 ) 。2.2 钢 筋 加 工 场钢 筋 加 工 场 主 要 用 于 防 浪 墙 和 排 水 沟 钢 筋 加工 及 金 属 预 埋 件 制 作 , 布 置 在 机 修 车 间 西 北 面 ,毗 邻 ...
